- 【案例分析】监理工程师简答题专项训练模拟试卷117

【案例分析】监理工程师简答题专项训练模拟试卷117
本网站 发布时间:
2025-02-04 10:20:47
- 简答题15道

点击免费下载试卷
部分试卷内容:
- 1. 事件1中建设单位的说法是否正确?为什么?
- A、
-
2. 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约
定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,
人工补偿费为50元/日工;总工期为120天;竣工时间提前奖为3000元/天,误期损失赔偿费

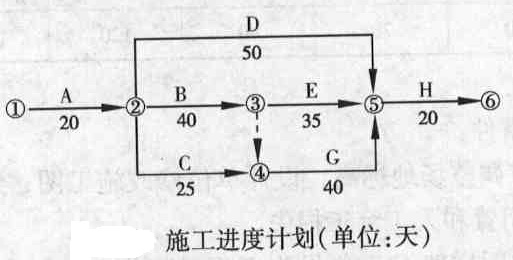

为5000元/天。经项目监理机构批准的施工进度计划如图所示。
施工过程中发生如下事件:
事件1:工程进行中,建设单位要求施工单位对某一构件做破坏性试验,以验证设计参数
的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和
试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属
建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进
行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验
费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件3:(1)由于建设单位要求对B工作的施工图样进行修改,致使B工作停工3天(每
停1天影响30工日,10台班);(2)由于机械租赁单位调度的原因,施工机械未能按时进场,
使C工作的施工暂停5天(每停1天影响加工日,10台班);(3)由于建设单位负责供应的材料
未能按计划到场,E工作停工6天(每停1天影响20工日,5台班)。施工单位就上述三种情况
按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件4;在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验
方法进行检验,施工单位要求建设单位承担该项试验的费用。
该工程的实际工期为122天。
分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费。金额是多少? - A、
- 3. 指出监理单位负责人所提要求中的不妥之处,写出正确做法。
- A、
- 4. 问题久拖不决后,某医院能否要求重新招标?为什么?
- A、
小提示:此内容仅展示试题pdf里的部分截取内容,若需要完整试卷请到上方自行免费下载完整pdf试卷。

试卷图片预览:
- 试卷预览图1
- 试卷预览图2
- 试卷预览图3
- 试卷预览图4
- 试卷预览图5
- 试卷预览图6
- 试卷预览图7
- 试卷预览图8
- 试卷预览图9
- 试卷预览图10
- 试卷预览图11
- 试卷预览图12
- 解答卷预览图
- 答案卷预览图

- 其它试卷
- 案例分析模拟试卷类型
- 热门试卷
- 监理工程师试卷
- GB/T39648-2020 纺织品 色牢度试验 数字图像技术评级
- GB/T25811-2010 染料试验用标准漂白涤纶布
- GB/T2910.16-2024 纺织品 定量化学分析 第16部分:聚丙烯纤维与某些其他纤维的混合物(二甲苯法)
- GB/T43423-2023 空间数据与信息传输系统 深空光通信编码与同步
- GB/T30966.6-2022 风力发电机组 风力发电场监控系统通信 第6部分:状态监测的逻辑节点类和数据类
- GB/T26863-2022 火电站监控系统术语
- GB/T36434-2018 复杂机械手表机心万年历和打簧机构零部件的名称
- GB/T23639-2009 节能耐腐蚀钢制电缆桥架
- GB/T24204-2009 高炉炉料用铁矿石 低温还原粉化率的测定 动态试验法
- GB/T5009.68-2003 食品容器内壁过氯乙烯涂料卫生标准的分析方法
- GB/T23315-2009 粘扣带
- GB/T29529-2013 泵的噪声测量与评价方法
- GB50030-2013 氧气站设计规范
- GB/T32113-2015 口腔护理产品中氯酸盐的测定离子色谱法
- GB/T1438.2-2008 锥柄麻花钻 第2部分:莫氏锥柄长麻花钻的型式和尺寸
请牢记:“bzxz.net”即是“标准下载”四个汉字汉语拼音首字母与国际顶级域名“.net”的组合。 ©2009 标准下载网 www.bzxz.net 本站邮件:[email protected]
网站备案号:湘ICP备2023016450号-1
网站备案号:湘ICP备2023016450号-1
