- 【案例分析】监理工程师简答题专项训练模拟试卷29

【案例分析】监理工程师简答题专项训练模拟试卷29
本网站 发布时间:
2025-02-11 07:32:07
- 简答题15道

点击免费下载试卷
部分试卷内容:
-
1. 某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时

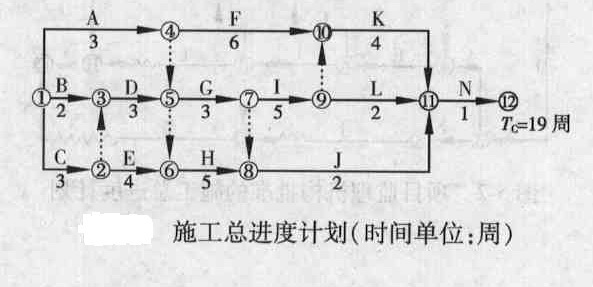

对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图所示,其
中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工
作为设备安装工程,K、L、J、N工作为设备调试工作。
施工过程中,发生如下事件:
事件1:合同约定A、C工作的综合单价为700元/立方米。在A、C工作开始前,设计单位修
改了设备基础尺寸,A工作的工程量由原来的4200立方米 增加到7000立方米,C工作工程量由原来的
3600立方米,减少到2400立方米。
事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机
构帮助拟定一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可缩短

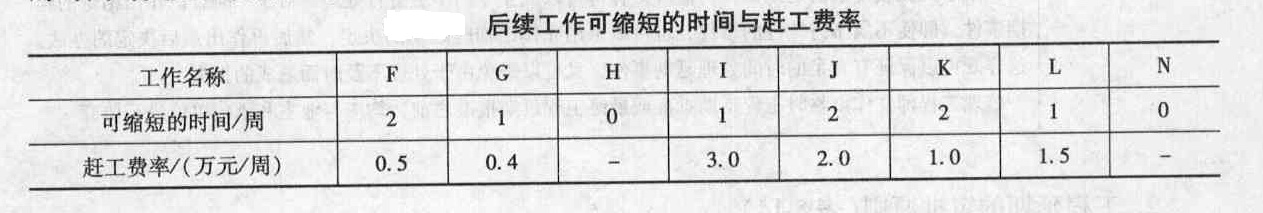

的时间与其赶工费率见表。

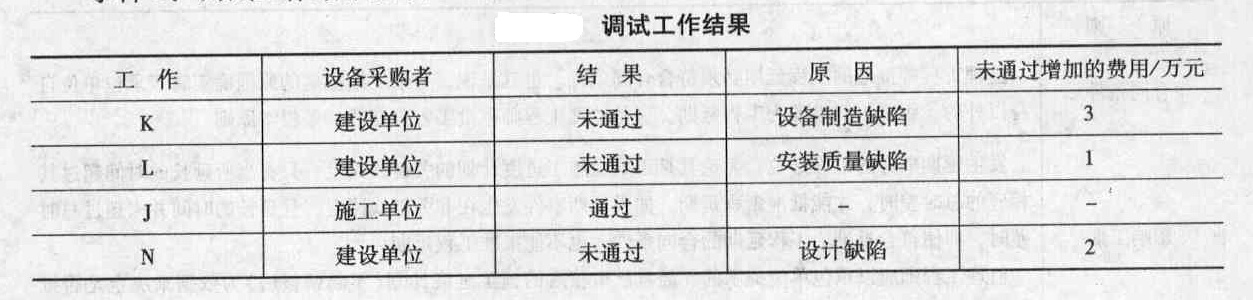

事件3:调试工作结果见表。
事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少? - A、
- 2. 指出总监理工程师提出监理文件档案资料归档要求的不妥之处,写出监理文件档案资料归档程序。 Www.bzxZ.net
- A、
- 3. 事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序,列式计算D工作调整后新的全费用综合单价(计算结果精确到小数点后两位)。
- A、
- 4. 项目监理机构应如何处理事件2的断桩事故?
- A、
小提示:此内容仅展示试题pdf里的部分截取内容,若需要完整试卷请到上方自行免费下载完整pdf试卷。

试卷图片预览:
- 试卷预览图1
- 试卷预览图2
- 试卷预览图3
- 试卷预览图4
- 试卷预览图5
- 试卷预览图6
- 试卷预览图7
- 试卷预览图8
- 试卷预览图9
- 试卷预览图10
- 试卷预览图11
- 试卷预览图12
- 解答卷预览图
- 答案卷预览图

- 其它试卷
- 案例分析模拟试卷类型
- 热门试卷
- 监理工程师试卷
- GB19651.3-2008 杂类灯座 第2-2部分:LED模块用连接器的特殊要求
- GB/T5009.91-2003 食品中钾、钠的测定
- GB/T5009.135-2003 植物性食品中灭幼脲残留量的测定
- GB/T5211.16-1988 白色颜料消色力的比较
- GB/T15721.4-2008 假肢和矫形器 肢体缺失 第4部分:截肢原因的描述
- GB/T51015-2014 海堤工程设计规范
- GB/T14639-1993 工业循环冷却水中镁含量的测定 原子吸收光谱法
- GB/T4503-1996 轿车轮胎强度试验方法
- GB/T4789.2-2003 食品卫生微生物学检验 菌落总数测定
- GB5441.4-1985 通信电缆试验方法 同轴对端阻抗及内部阻抗不均匀性试验 脉冲法
- GB/T15721.3-2009 假肢与矫形器 肢体缺失 第3部分:上肢截肢残肢的描述方法
- GB/T24678.1-2009 植物保护机械 便携式宽幅远射程喷雾机
- GB15994-1995 流行性感冒诊断标准及处理原则
- GB∕T17204-2021 饮料酒术语和分类
- GB11438-1989 广播接收机天线用铁氧体磁芯空白详细规范评定水平A
请牢记:“bzxz.net”即是“标准下载”四个汉字汉语拼音首字母与国际顶级域名“.net”的组合。 ©2009 标准下载网 www.bzxz.net 本站邮件:bzxznet@163.com
网站备案号:湘ICP备2023016450号-1
网站备案号:湘ICP备2023016450号-1
