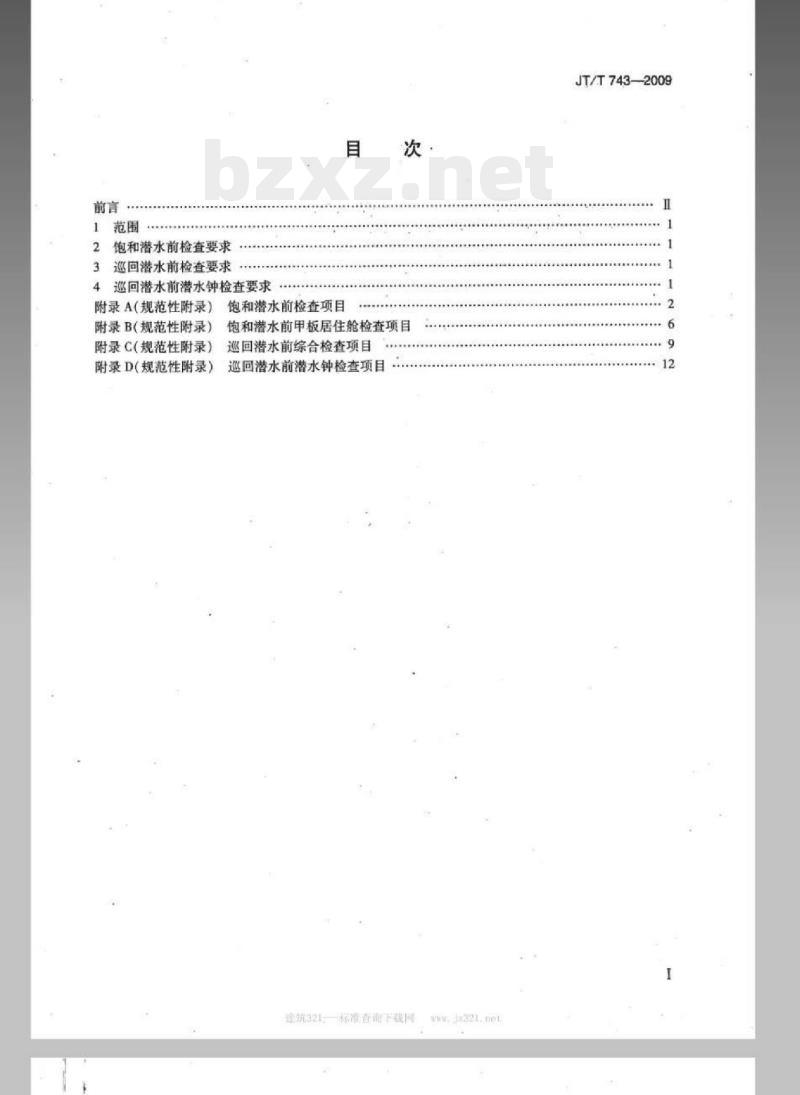

标准号:
JT/T 743-2009
标准名称:
200m氦氧饱和潜水作业检查要求
标准类别:
交通行业标准(JT)
标准状态:
现行出版语种:
简体中文下载格式:
.zip .pdf下载大小:
7.31 MB

点击下载
标准简介:
JT/T 743-2009 Check lists of heliox saturation diving operation to 200m.

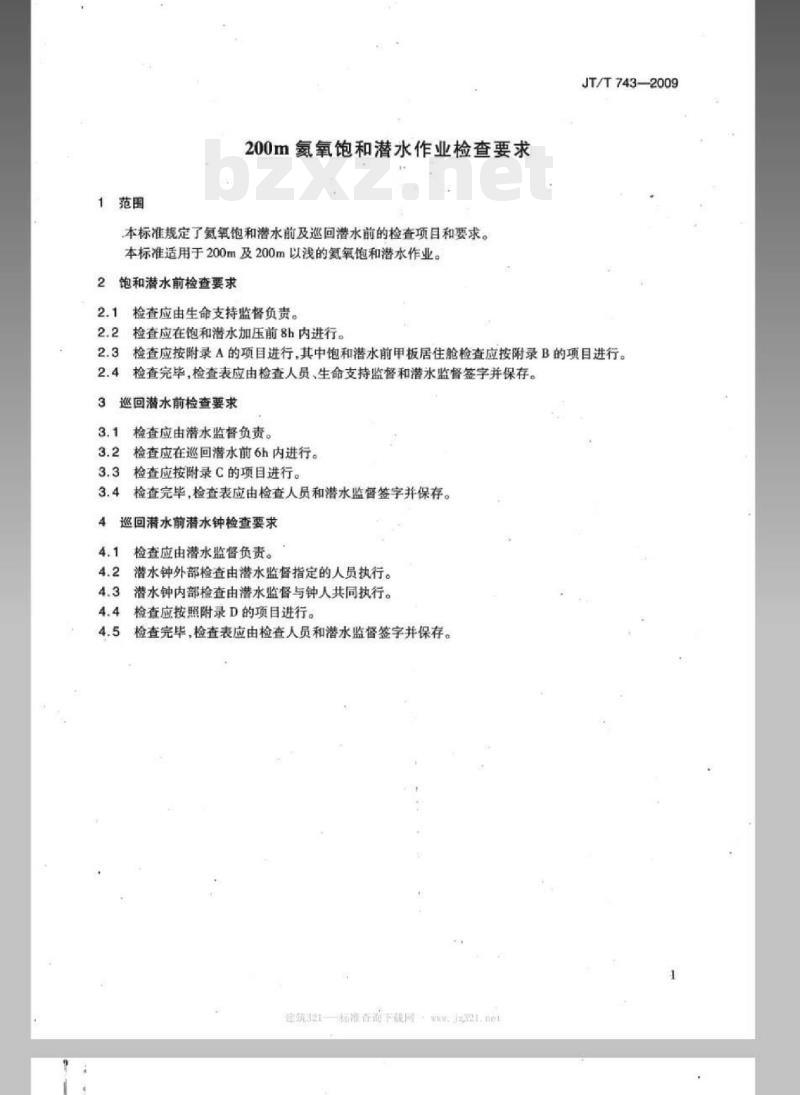

1范围
JT/T 743规定了氦氧饱和潜水前及巡回潜水前的检查项目和要求。
JT/T 743适用于200m及200m以浅的氦氧饱和潜水作业。
2饱和潜水前检查要求
2.1检查应由生命 支持监督负责。
2.2检查应在饱和潜水 加压前8h内进行。
2.3检查应按附录A的项目进行,其中饱和潜水前甲板居住舱检查应按附录B的项目进行。
2.4检查完毕,检查表应由检查人员 生命支持监督和潜水监督签字并保存。
3巡回潜水前检查要求
3.1检查应 由潜水监督负责。
3.2检查应在巡 回潜水前6h内进行。
3.3检查应按附录 C的项目进行。
3.4检查完毕 ,检查表应由检查人员和潜水监督签字并保存。
4巡回潜水前潜水钟检查要求
4.1检查应由潜水监督负责。
4.2潜水钟外部检查由潜水监督指定的人员执行。
4.3潜水钟内部检查由潜水 监督与钟人共同执行。
4.4检查应按照附录 D的项目进行。
4.5检查完毕,检查表应由检查人员和潜水监督签字并保存。

部分标准内容:
ICS 03.220.40
备案号:
中华人民共和国交通行业标准
JT/T7432009
200m氢氧饱和潜水作业检查要求Check lists of heliox saturation diving operation to 200m2009-04-24发布
中华人民共和国交通运输部
2009-08-01实施
饱和潜水前检查要求
3巡回潜水前检查要求
4巡回潜水前潜水钟检查要求
附录A(规范性附录)
附录B(规范性附录)
附录C(规范性附录)
附录D(规范性附录)
饱和潜水前检查项目
饱和潜水前甲板居住舱检查项目巡回潜水前综合检查项目
巡回潜水前潜水钟检查项目
建筑321标准查询下载网
wwJx321.ne1
JT/T743-2009
JT/T743-2009

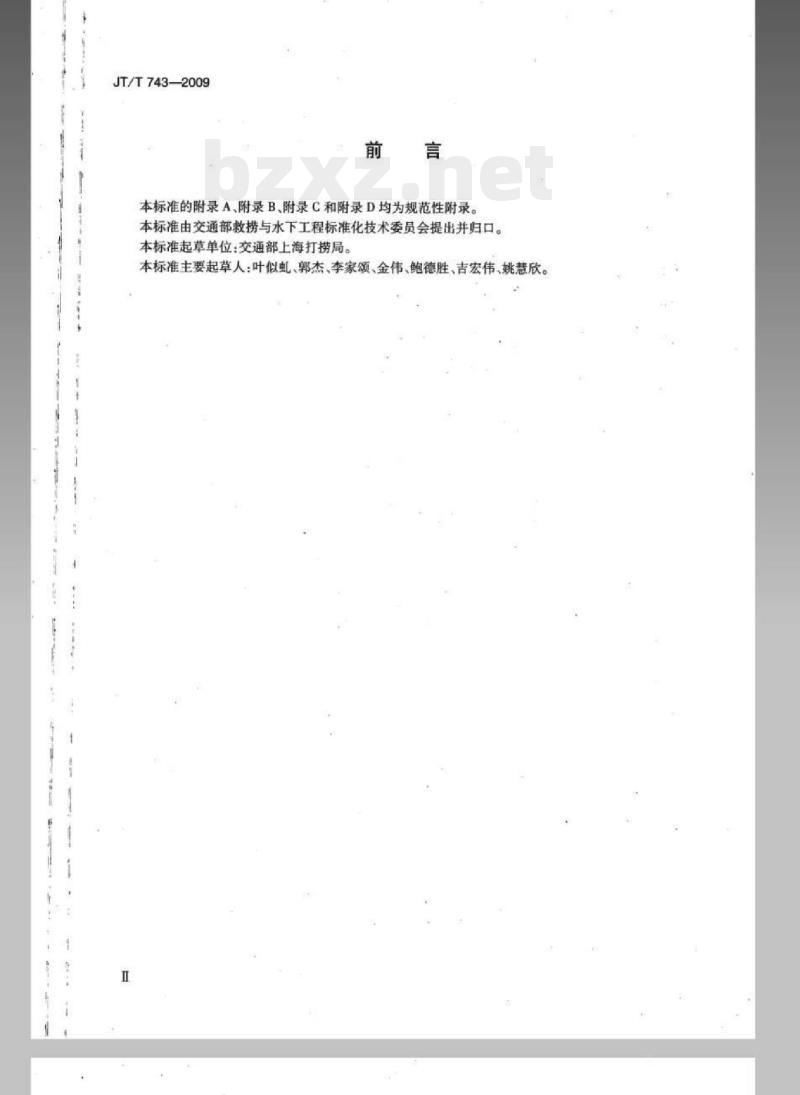

本标准的附录A.附录B、附录 C和附录D均为规范性附录。本标准由交通部救捞与水下工程标准化技术委员会提出并归口。本标准起草单位:交通部上海打捞局。本标准主要起草人:叶似虹、郭杰、李家领、金伟、鲍德胜、吉宏伟、姚慧欣。五
1范围
200m氨氧饱和潜水作业检查要求本标准规定了氨氧饱和潜水前及巡回潜水前的检查项目和要求。本标准适用于200m及200m以浅的氢氧饱和潜水作业。2饱和潜水前检查要求
2.1检查应由生命支持监督负责。2.2检查应在饱和潜水加压前8h内进行。JT/T743-2009
2.3检查应按附录A的项目进行,其中饱和潜水前甲板居住舱检查应按附录B的项目进行。2.4检查完毕,检查表应由检查人员、生命支持监督和潜水监督签字并保存。3
巡回潜水前检查要求
检查应由潜水监督负责。
检查应在巡回潜水前6h内进行。检查应按附录C的项目进行。
检查完毕,检查表应由检查人员和潜水监督签字并保存。巡回潜水前潜水钟检查要求
检查应由潜水监督负责。
潜水钟外部检查由潜水监督指定的人员执行。潜水钟内部检查由潜水监督与钟人共同执行。检查应按照附录D的项目进行。
检查完毕,检查表应由检查人员和潜水监督签字并保存。建筑321-标准香询下载网ww,2321.ne1JT/T743-2009
饱和潜水前检查项目见表A.1。
工程名称:
检查日期及时间:
附录A
(规范性附录)

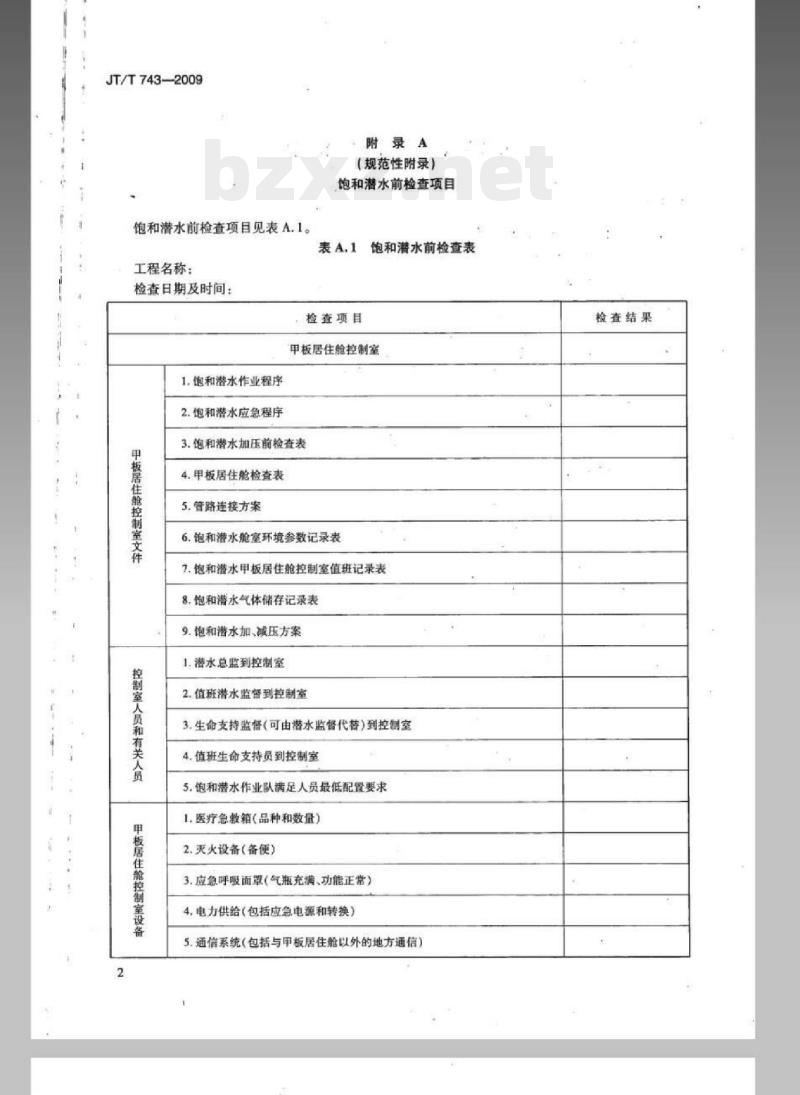

饱和潜水前检查项目
饱和潜水前检查表
检查项目
甲板居住舱控制室
1.饱和潜水作业程序
2.饱和潜水应急程序
甲板居住舱控制室文件
控制室人员和有关人员
甲板居住能控制室设备
3.饱和潜水加压前检套表
4.甲板居住舱检查表
5.管路连接方案
6.饱和潜水舱室环境参数记录表7.饱和潜水甲板居住舱控制室值班记录表8.饱和潜水气体储存记录表
9.饱和潜水加、减压方案
1.潜水总监到控制室
2.值班潜水监督到控制室
3.生命支持监督(可由潜水监督代替)到控制室4.值班生命支持员到控制室
5.饱和潜水作业队满足人员最低配骨要求1.医疗急教箱(品种和数量)
2.灭火设备(备便)
3.应急呼吸面罩(气瓶充满、功能正常)4.电力供给(包括应急电源和转换)5.通信系统(包括与甲板居住舱以外的地方通信)检查结果
申板居住舱控制室设备
表A.1(续)
检查项目
6.视频监控系统(包括对甲板居住舱以外地方监控)7.深度(压力)表(已校正、功能正常)8.生活舱氧分析仪(已校正、功能正常)9.过渡舱氧分析仪(已校正,功能正常)10.生活舱二氧化碳分析仪(已校正功能正常)11.过渡舱二氧化碳分析仪(已校正、功能正常)12.甲板居住舱控制面板的阀(铭牌、位置、功能正常)13.控制室气体预分面板的阀(铭牌、位置、功能正常)14.控制室照明
甲板居住舱
1.甲板居住舱已完成检查(详见附录B)气体
1.加压气(成分,压力数量符合要求,管路连接正确)2.应急加压气(成分、压力、数量符合要求,管路连接正确)3.应急呼吸气(成分、压力、数量符合要求,管路连接正确)4.氧气(压力、数量符合要求,管路连接正确)5.所需要的气体已正确输送到甲板居住舱控制面板6.所有气体管路(路径安全、已固定、已作标识、连接牢靠、有保险绳)7.饱和潜水需要的气体(成分、压力、数量符合要求)8.储气瓶组(已固定、标识清楚)消耗材料
1.钠石灰(不少于14d量)
2.活性炭(不少于14d量)
3.氧分析仪传感器备件
4.氧分析仪电池
5.校正分析仪的标准气
6.潜水员使用的滴耳液(预防和治疗)7.消毒药品
建频21标雅查面下载国
www,5x321-net
JT/T743-2009
检查结果
JT/T743-2009
1.舱室空调外机(功能正常)
表A.1(续)
检查项目
环控系统
2.控制室甲板居住舱温湿度设定和显示(功能正常)卫生水系统
1.卫生水柜(电源、气压或泵压、液位、温度、电加热、热缝电器)2.卫生水管路(进水、出水管路)供电系统
1.船舶电源(线路连接、供电能力)2.系统主发电机(工作情况、供电能力、线路连接.警示信号)3.系统应急发电机(工作情况、供电能力、线路连接、警示信号)4.主电源与应急电源切换
潜水员进舱前
1.持有效的体检证书和记录薄
2.已洗澡和换清洁衣服
3.已得到合理的休息
4.无感冒或感染
5.无需治疗
6.无身体不适的主诉
7.无已知的过敏和药物反应
8.了解最近的潜水史和减压病治疗史9.每名潜水员已携带两瓶写有名字和左右分开的滴耳液1.火柴和打火机
3.剃须水、喷雾剂、香水
4.油脂类护肤品
5.爆炸物
6.水银或酒精温度计
7.化学清洁剂
检查结果
8.酒精或麻醇品
9.去污粉
10.水笔
表A.1(续)
检查项目
11.非防火材料的床垫和床上用品12.大量的报纸和杂志
13.使用电池的电器
14.强力黏胶
15.非潜水手表
16.油类品
检查人员:
生命支持监督:
潜水监督:
(签名)
(签名)
(签名)
建筑1
一证古面下载所
Jz321.Fet
JT/T743-2009
检查结果
JT/T743-—2009
附录B
【规范性附录】
饱和潜水前甲板居住舱检查项目饱和潜水前甲板居住舱检查项目见表B.1。表B.1饱和潜水前甲板居住舱检查表工程名称:
检查日期及时间:
检查项目
甲板居住舱(内部和外部)
1.递物筒(包括设备递物筒)
2.照明(包括内外照明)
3.通信(包括对讲电话、声力电话、呼叫)4二氧化碳吸收装置和销石灰(新装)5.空调(风机运转和风量)
6.呼吸面罩(数量、功能,清洁)7.灭火设备(备便)
8.门的\0\形圈(完好、涂硅脂)9.观察窗(无进藏、裂缝、损坏)10.深度(压力)表(功能、已校正)11.气体分析仪和温湿度传感器
12.穿舱件(管路和电路)
13.卫生水系统(脸盆、淋浴)
14.厕所
15.娱乐系统
16.床上用品(防火、清洁)
17.气体供给
18.视频监控
19.气体取样分析管路
20.应急程序
检查结果
21.甲板居住舱检查表
22.违禁物品
23.电源切断装置
24.能室清洁和消毒
1.减压阀(打开)
2.加压阀(打开)
3.面罩呼吸气供给阀(打开)
表B.1(续)
检查项目
甲板居住舱外部阀门
4.面罩呼吸气舱外排出阀(关闭)5.舱底水排出阀(关闭)
6.厨所排污阀(关闭)
7.气体分析取样阀(打开)
8.通物筒排气阀(关闭)
9.卫生水供给阀(打开)
10.舱室压力反馈阀(打开)
11.舱室环控(水或气)进口阀(打开)12.舱室环控(水或气)出口阀(打开)13.补氧阀(打开)
14.测深度(压力)阀(打开)
甲板居住舱内部阀门
1.减压阀(打开)
2.加压阀(打开)
3.测深度(压力)闽(打开)
4.面罩呼吸气供给阀(关闭)
5.面罩呼吸气舱外排出阀(关闭)6.底水排出阀(关闭)
7.气体分析取样阅(打开)
8.舱门平衡阀(关闭)
建筑标准古面下载所
JT/T743-2009
检查结果
JT/T743-2009
9.遵物简平衡阅(关闭)
10.卫生水供给阀(打开)
表B.1(续)
检查项目
11.卫生水脸盆、淋浴、厨所供给阀(关闭)12.厕所排污阀(关闭)
13.舱室压力反馈阀(打开)
14.氧阅(打开)
15.舱室环控(水或气)进口阀(打开)16.舱室环控(水或气)出口阀(打开)检查人员:
生命支持监督:
潜水监督:
(签名)
(签名)
(签名)
检查结果
附录C
(规范性附录)
巡回潜水前综合检查项目
巡回潜水前综合检查项目见表C.1。巡回潜水前综合检查表
工程名称:
本工程巡回潜水序号:
检查日期及时间:
检查项目
潜水控制室
1.巡回潜水前检查表
2.邀回潜水前潜水钟检查表
潜水控制室文件
潜水控制室人员和有关人员免费标准下载网bzxz
潜水控制室设备和物品
3.饱和潜水作业程序
4.饱和潜水应急程序
5.巡回潜水记录表
6.潜水记录薄
7.潜水计划
1.值班潜水监督到控制室
2.生命支持人员到控制室
3.应急潜水员和照料员狗位
4.操作潜水钟吊放人员到位
5.有关甲板人员(包括吊机手、绞车操作人员等)到位6.潜水作业队人员已达到最低配置要求1.秒表
3.应急手电筒
4.急教医疗箱(品种和数量)
5.灭火设备(备便)
6.应急呼吸面罩(气瓶充满、功能正常)7.电力供给(主电源、应急电源、切换)8.通信系统(包括与潜水钟以外的其他地方通信)9.规频监控系统(包括潜水钟以外其他地方的视频监控)建筑翌标雅青询下裁同
JT/T743-2009
检查结果
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。
备案号:
中华人民共和国交通行业标准
JT/T7432009
200m氢氧饱和潜水作业检查要求Check lists of heliox saturation diving operation to 200m2009-04-24发布
中华人民共和国交通运输部
2009-08-01实施
饱和潜水前检查要求
3巡回潜水前检查要求
4巡回潜水前潜水钟检查要求
附录A(规范性附录)
附录B(规范性附录)
附录C(规范性附录)
附录D(规范性附录)
饱和潜水前检查项目
饱和潜水前甲板居住舱检查项目巡回潜水前综合检查项目
巡回潜水前潜水钟检查项目
建筑321标准查询下载网
wwJx321.ne1
JT/T743-2009
JT/T743-2009
本标准的附录A.附录B、附录 C和附录D均为规范性附录。本标准由交通部救捞与水下工程标准化技术委员会提出并归口。本标准起草单位:交通部上海打捞局。本标准主要起草人:叶似虹、郭杰、李家领、金伟、鲍德胜、吉宏伟、姚慧欣。五
1范围
200m氨氧饱和潜水作业检查要求本标准规定了氨氧饱和潜水前及巡回潜水前的检查项目和要求。本标准适用于200m及200m以浅的氢氧饱和潜水作业。2饱和潜水前检查要求
2.1检查应由生命支持监督负责。2.2检查应在饱和潜水加压前8h内进行。JT/T743-2009
2.3检查应按附录A的项目进行,其中饱和潜水前甲板居住舱检查应按附录B的项目进行。2.4检查完毕,检查表应由检查人员、生命支持监督和潜水监督签字并保存。3
巡回潜水前检查要求
检查应由潜水监督负责。
检查应在巡回潜水前6h内进行。检查应按附录C的项目进行。
检查完毕,检查表应由检查人员和潜水监督签字并保存。巡回潜水前潜水钟检查要求
检查应由潜水监督负责。
潜水钟外部检查由潜水监督指定的人员执行。潜水钟内部检查由潜水监督与钟人共同执行。检查应按照附录D的项目进行。
检查完毕,检查表应由检查人员和潜水监督签字并保存。建筑321-标准香询下载网ww,2321.ne1JT/T743-2009
饱和潜水前检查项目见表A.1。
工程名称:
检查日期及时间:
附录A
(规范性附录)
饱和潜水前检查项目
饱和潜水前检查表
检查项目
甲板居住舱控制室
1.饱和潜水作业程序
2.饱和潜水应急程序
甲板居住舱控制室文件
控制室人员和有关人员
甲板居住能控制室设备
3.饱和潜水加压前检套表
4.甲板居住舱检查表
5.管路连接方案
6.饱和潜水舱室环境参数记录表7.饱和潜水甲板居住舱控制室值班记录表8.饱和潜水气体储存记录表
9.饱和潜水加、减压方案
1.潜水总监到控制室
2.值班潜水监督到控制室
3.生命支持监督(可由潜水监督代替)到控制室4.值班生命支持员到控制室
5.饱和潜水作业队满足人员最低配骨要求1.医疗急教箱(品种和数量)
2.灭火设备(备便)
3.应急呼吸面罩(气瓶充满、功能正常)4.电力供给(包括应急电源和转换)5.通信系统(包括与甲板居住舱以外的地方通信)检查结果
申板居住舱控制室设备
表A.1(续)
检查项目
6.视频监控系统(包括对甲板居住舱以外地方监控)7.深度(压力)表(已校正、功能正常)8.生活舱氧分析仪(已校正、功能正常)9.过渡舱氧分析仪(已校正,功能正常)10.生活舱二氧化碳分析仪(已校正功能正常)11.过渡舱二氧化碳分析仪(已校正、功能正常)12.甲板居住舱控制面板的阀(铭牌、位置、功能正常)13.控制室气体预分面板的阀(铭牌、位置、功能正常)14.控制室照明
甲板居住舱
1.甲板居住舱已完成检查(详见附录B)气体
1.加压气(成分,压力数量符合要求,管路连接正确)2.应急加压气(成分、压力、数量符合要求,管路连接正确)3.应急呼吸气(成分、压力、数量符合要求,管路连接正确)4.氧气(压力、数量符合要求,管路连接正确)5.所需要的气体已正确输送到甲板居住舱控制面板6.所有气体管路(路径安全、已固定、已作标识、连接牢靠、有保险绳)7.饱和潜水需要的气体(成分、压力、数量符合要求)8.储气瓶组(已固定、标识清楚)消耗材料
1.钠石灰(不少于14d量)
2.活性炭(不少于14d量)
3.氧分析仪传感器备件
4.氧分析仪电池
5.校正分析仪的标准气
6.潜水员使用的滴耳液(预防和治疗)7.消毒药品
建频21标雅查面下载国
www,5x321-net
JT/T743-2009
检查结果
JT/T743-2009
1.舱室空调外机(功能正常)
表A.1(续)
检查项目
环控系统
2.控制室甲板居住舱温湿度设定和显示(功能正常)卫生水系统
1.卫生水柜(电源、气压或泵压、液位、温度、电加热、热缝电器)2.卫生水管路(进水、出水管路)供电系统
1.船舶电源(线路连接、供电能力)2.系统主发电机(工作情况、供电能力、线路连接.警示信号)3.系统应急发电机(工作情况、供电能力、线路连接、警示信号)4.主电源与应急电源切换
潜水员进舱前
1.持有效的体检证书和记录薄
2.已洗澡和换清洁衣服
3.已得到合理的休息
4.无感冒或感染
5.无需治疗
6.无身体不适的主诉
7.无已知的过敏和药物反应
8.了解最近的潜水史和减压病治疗史9.每名潜水员已携带两瓶写有名字和左右分开的滴耳液1.火柴和打火机
3.剃须水、喷雾剂、香水
4.油脂类护肤品
5.爆炸物
6.水银或酒精温度计
7.化学清洁剂
检查结果
8.酒精或麻醇品
9.去污粉
10.水笔
表A.1(续)
检查项目
11.非防火材料的床垫和床上用品12.大量的报纸和杂志
13.使用电池的电器
14.强力黏胶
15.非潜水手表
16.油类品
检查人员:
生命支持监督:
潜水监督:
(签名)
(签名)
(签名)
建筑1
一证古面下载所
Jz321.Fet
JT/T743-2009
检查结果
JT/T743-—2009
附录B
【规范性附录】
饱和潜水前甲板居住舱检查项目饱和潜水前甲板居住舱检查项目见表B.1。表B.1饱和潜水前甲板居住舱检查表工程名称:
检查日期及时间:
检查项目
甲板居住舱(内部和外部)
1.递物筒(包括设备递物筒)
2.照明(包括内外照明)
3.通信(包括对讲电话、声力电话、呼叫)4二氧化碳吸收装置和销石灰(新装)5.空调(风机运转和风量)
6.呼吸面罩(数量、功能,清洁)7.灭火设备(备便)
8.门的\0\形圈(完好、涂硅脂)9.观察窗(无进藏、裂缝、损坏)10.深度(压力)表(功能、已校正)11.气体分析仪和温湿度传感器
12.穿舱件(管路和电路)
13.卫生水系统(脸盆、淋浴)
14.厕所
15.娱乐系统
16.床上用品(防火、清洁)
17.气体供给
18.视频监控
19.气体取样分析管路
20.应急程序
检查结果
21.甲板居住舱检查表
22.违禁物品
23.电源切断装置
24.能室清洁和消毒
1.减压阀(打开)
2.加压阀(打开)
3.面罩呼吸气供给阀(打开)
表B.1(续)
检查项目
甲板居住舱外部阀门
4.面罩呼吸气舱外排出阀(关闭)5.舱底水排出阀(关闭)
6.厨所排污阀(关闭)
7.气体分析取样阀(打开)
8.通物筒排气阀(关闭)
9.卫生水供给阀(打开)
10.舱室压力反馈阀(打开)
11.舱室环控(水或气)进口阀(打开)12.舱室环控(水或气)出口阀(打开)13.补氧阀(打开)
14.测深度(压力)阀(打开)
甲板居住舱内部阀门
1.减压阀(打开)
2.加压阀(打开)
3.测深度(压力)闽(打开)
4.面罩呼吸气供给阀(关闭)
5.面罩呼吸气舱外排出阀(关闭)6.底水排出阀(关闭)
7.气体分析取样阅(打开)
8.舱门平衡阀(关闭)
建筑标准古面下载所
JT/T743-2009
检查结果
JT/T743-2009
9.遵物简平衡阅(关闭)
10.卫生水供给阀(打开)
表B.1(续)
检查项目
11.卫生水脸盆、淋浴、厨所供给阀(关闭)12.厕所排污阀(关闭)
13.舱室压力反馈阀(打开)
14.氧阅(打开)
15.舱室环控(水或气)进口阀(打开)16.舱室环控(水或气)出口阀(打开)检查人员:
生命支持监督:
潜水监督:
(签名)
(签名)
(签名)
检查结果
附录C
(规范性附录)
巡回潜水前综合检查项目
巡回潜水前综合检查项目见表C.1。巡回潜水前综合检查表
工程名称:
本工程巡回潜水序号:
检查日期及时间:
检查项目
潜水控制室
1.巡回潜水前检查表
2.邀回潜水前潜水钟检查表
潜水控制室文件
潜水控制室人员和有关人员免费标准下载网bzxz
潜水控制室设备和物品
3.饱和潜水作业程序
4.饱和潜水应急程序
5.巡回潜水记录表
6.潜水记录薄
7.潜水计划
1.值班潜水监督到控制室
2.生命支持人员到控制室
3.应急潜水员和照料员狗位
4.操作潜水钟吊放人员到位
5.有关甲板人员(包括吊机手、绞车操作人员等)到位6.潜水作业队人员已达到最低配置要求1.秒表
3.应急手电筒
4.急教医疗箱(品种和数量)
5.灭火设备(备便)
6.应急呼吸面罩(气瓶充满、功能正常)7.电力供给(主电源、应急电源、切换)8.通信系统(包括与潜水钟以外的其他地方通信)9.规频监控系统(包括潜水钟以外其他地方的视频监控)建筑翌标雅青询下裁同
JT/T743-2009
检查结果
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。

标准图片预览:





- 其它标准
- 热门标准
- JT交通运输标准
- JTJ332-1998 干船坞工程质量检验评定标准
- JT/T28.11-1993 交通行业工人技术等级标准 水上运输 船舶广播员
- JTGD63-2007 公路桥涵地基与基础设计规范
- JT/T1045-2016 道路运输企业车辆技术管理规范
- JT/T28.1-1993 交通行业工人技术等级标准 水上运输 船舶水手
- JT/T28.13-93 交通行业工人技术等级标准水上运输驳船驾长
- JT/T373-1998 斗轮式堆取料机修理技术规范
- JT/T70.1-1993 港口门座起重机电气设备技术条件 电控设备
- JT/T27.31-1993 交通行业工人技术等级标准 公路运输与公路养护 汽车液压装置维修工
- JT/T29.6-1993 交通行业工人技术等级标准 港口 衡器检定修理工
- JT/T31.2-1993 交通行业工人技术等级标准 救助打捞 内河潜水员
- JT/GGQS01-1984 公路桥涵设计图 钢筋混凝土圆管涵洞
- JT/T448-2021 汽车悬架装置检测台
- JT/T1031-2016 客车线束用波纹管技术条件
- JT/T29.19-1993 交通行业工人技术等级标准 港口 木材防火喷涂工
- 行业新闻
- 狗狗币突破阻力位,成交量激增;链上数据显示或将突破0.36美元
- BlockDAG、Sei、Cardano 和 XRP 被评为最具长期持有潜力的加密货币项目
- 传奇交易员彼得·勃兰特宣布山寨币季节开始
- 古巴转向比特币和加密货币以应对美国60多年的制裁
- Tether将根据新稳定币法案在美国推出USDT,并发行单独的国内代币
- 比特币主导率跌至三个月低点,以太坊突破3600美元
- SEC主席保罗·阿特金斯暗示退休计划中可能纳入加密货币
- UNI突破10.30美元目标价 巨鲸0x4B0d锁定五月建仓带来的187万美元收益
- 狗狗币创始人发出重大加密货币崩盘警告
- 企业转向比特币赋权
- 加密货币指数ETF对比特币和山寨币可能意味着什么
- 代币化存款与稳定币:加密银行业的未来是什么?
- IMF重磅消息:萨尔瓦多2025年并未购买比特币
- 专家向XRP持有者喊话:当贝莱德入场时,你会庆幸自己拥有1个XRP
- Ripple 诉 SEC 案持续时间超过 SEC 其他所有加密货币诉讼
请牢记:“bzxz.net”即是“标准下载”四个汉字汉语拼音首字母与国际顶级域名“.net”的组合。 ©2009 标准下载网 www.bzxz.net 本站邮件:bzxznet@163.com
网站备案号:湘ICP备2023016450号-1
网站备案号:湘ICP备2023016450号-1
