  • 1. 某航道工程项目开工之前,承包方向监理工程师提交施工进度计划,如图所示,该计划满足合同工期100d的要求,合同价5000万元(其中现场管理费120万元)。
    在上述施工进度计划中,由于工作E和工作G共用一艘沉排船(船机原计划在开工的第25d后进场投入使用),必须连续施工,使用该船的先后顺序不受限制(其他工作不使用船机)。
    根据投标书附件规定,船机租赁费2000元/d、台班费850元/d,现场管理费率10%,利润5%,人工费30元/工日,人员窝工费20元/工日,赶工费5000元/d。

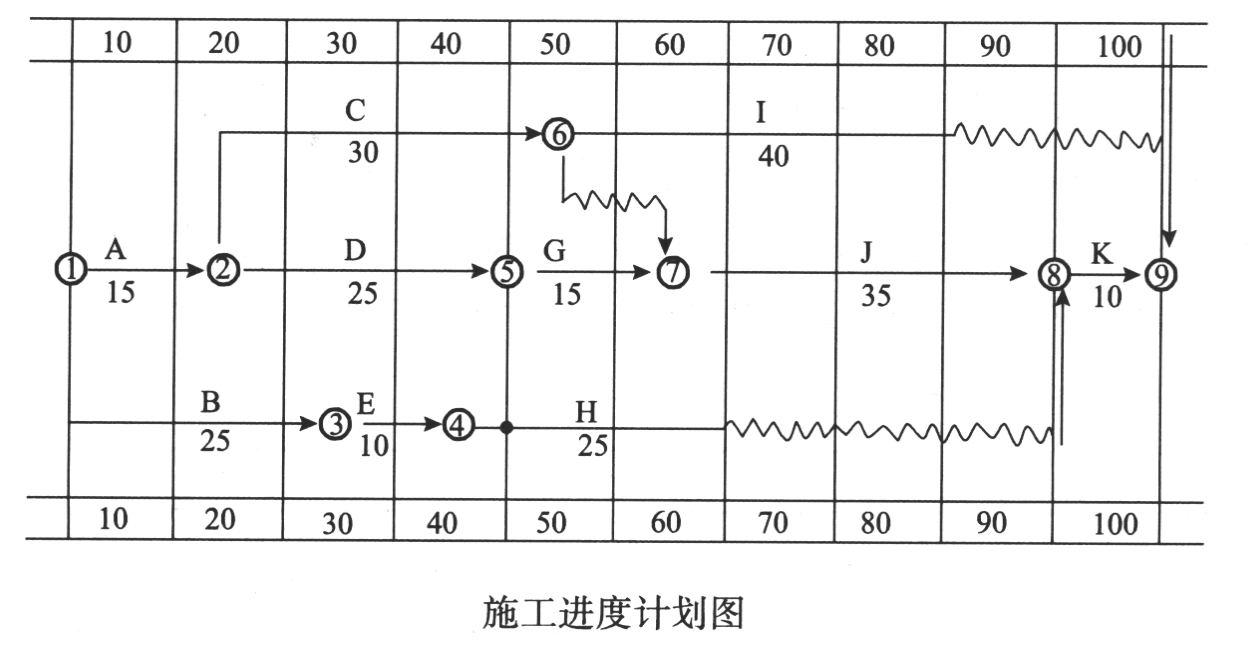

    施工进度计划如下图所示。
    在上述较为合理的施工进度计划的基础上,施工过程中,由于河床地形变化较大,业主要求变更设计图纸,使已经工作了10d的工作B停工10d(其他工作时间持续不变),监理工程师及时向承包商发出了通知并指示承包商调整进度计划,以保证该工程按合同工期完工。承包商提出的调整计划及附加要求如下:1)调整方案:将工作J的持续时间压缩5d;2)费用补偿的要求;①工作压缩5d,增加赶工费25000元;②船机闲置15d,闲置补偿费15×2000=30000元;③由于工作B停工10d造成其他机械的闲置、人员窝工等综合损失45000元。请问该承包商提出的调整方案是否合理?该计划如何调整更为合理?承包商的费用补偿要求是否合理?画出合理的施工进度调整计划图。
  • A、
  • 2. 沿海某开发区将滩涂治理与围垦造地结合,在开发区的东部建设一块50万㎡的商业用地,工程内容包括:将周边淤泥吹填至场区围堰内、地基加固、陆上土方回填等。通过招标确定了施工单位。施工合同规定:工期220d;开工时间:2001年6月30日;工程造价:9110万元;工程质量:优良。工期提前每天奖励2万元,工期延误每天罚款3万元。
    由于岩土公司分包部分的工程量的变化,造成地基加固的进度滞后,使节点工期无法确保。总包单位能否向业主提出节点工期延长的要求?该如何处理此事?
  • A、
  • 3. 某施工单位承接了总长543m,最大可停靠2.5万t级集装箱船,三个泊位,高桩梁板式码头。桩的极限承载力如何控制?
  • A、
  • 4. 沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。
    工程主体为沉箱重力式,请拟定2个沉箱下水方案。
    bZxz.net
  • A、


小提示:此内容仅展示试题pdf里的部分截取内容,若需要完整试卷请到上方自行免费下载完整pdf试卷。
试卷图片预览试卷图片预览

试卷图片预览:


  • 试卷预览图1
  • 试卷预览图2
  • 试卷预览图3
  • 试卷预览图4
  • 试卷预览图5
  • 解答卷预览图
  • 答案卷预览图


  • 港口与航道模拟试卷类型
  • 热门试卷
  • 一级建造师试卷
设为首页 - 收藏本站 - - 返回顶部
请牢记:“bzxz.net”即是“标准下载”四个汉字汉语拼音首字母与国际顶级域名“.net”的组合。 ©2009 标准下载网 www.bzxz.net 本站邮件:[email protected]
网站备案号:湘ICP备2023016450号-1
