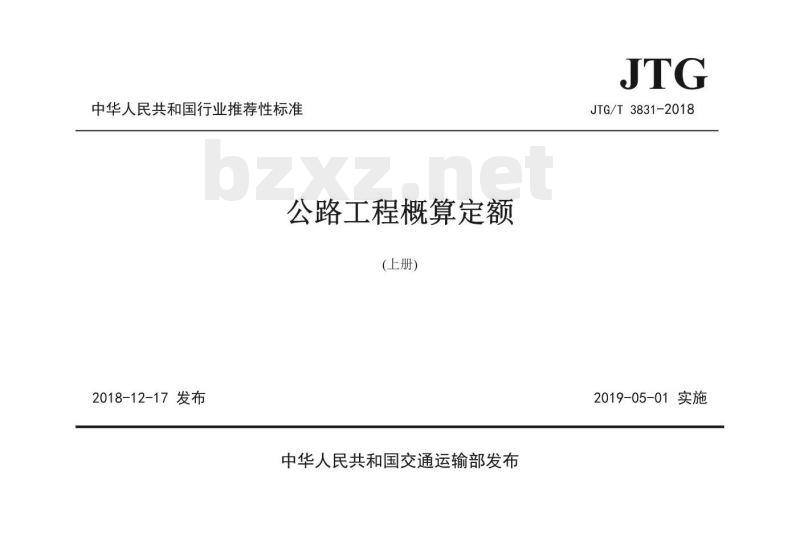

【JT交通运输标准】 公路工程概算定额
- JTG/T3831-2018
- 现行
标准号:
JTG/T 3831-2018
标准名称:
公路工程概算定额
标准类别:
交通行业标准(JT)
标准状态:
现行出版语种:
简体中文下载格式:
.zip .pdf下载大小:
5.22 MB

点击下载
标准简介:
JTG/T 3831-2018.
第一节 路基土、石方工程说明
说明
1.土石方体积的计算。
除定额中另有说明者外,土方挖方按天然密实体积计算,填方按压(夯)实后的体积计算:石方爆破按天然密实体积计算。当以填方压实体积为工程量,采用以天然密实方为计量单位的定额时,所采用的定额应乘以下列系数:
其中:推土机、铲运机施工土方的增运定额按普通土栏目的系数计算。
2.下列数量应由施工组织设计提出,并入路基填方数量内计算:
(1)清除表土或零填方地段的基底压实、耕地填前夯(压)实后,回填至原地面高程所需的土、石方数量。
2)因路基沉陷需增加填筑的土、石方数量。
3)为保证路基边缘的压实度须加宽填筑时,所需的土、石方数量。
3.路基土石方开挖定额中,已包括开挖边沟消耗的工、料和机械台班数量,因此开挖边沟的数量应合并在路基土石数量内计算。
4.路基土石方机械施工定额中,已根据--般路基施工情况,综合了一定比例的因机械达不到而由人工施工的因素,使用定额时,机械施工路段的工程量应全部
采用机械施工定额。
5.各种开炸石方定额中,均已包括清理边坡工作。
6.抛坍爆破定额中,已根据一般地面橫坡的变化情况,进行了适当的综合,其工程量按抛坍爆破设计计算。抛坍爆破的石方清运及增运定额,系按设计数量
以(1-抛坍率)编制。
7.自卸汽车运输路基土、石方定额,仅适用于平均运距在15km以内的土、石方运输,当平均运距超过15km时, 应按市场价格计算。当运距超过第一一个定额
运距单位时,其运距尾数不足一一个增运定额单位的半数时不计,等于或超过半数时按-一个增运定额运距单位计算。
8.路基零星工程定额已综合了整修路拱、整修路基边坡、挖土质台阶、挖土质截(排)水沟(不进行加固)、填前压实以及其他零星回填土方等工程,使用定额时,
不得因具体工程的含量不同而调整定额。

部分标准内容:
(上册)
2018-12-17发布
中华人民共和国交通运输部发布JTG
JTG/T 3831-2018
2019-05-01实施

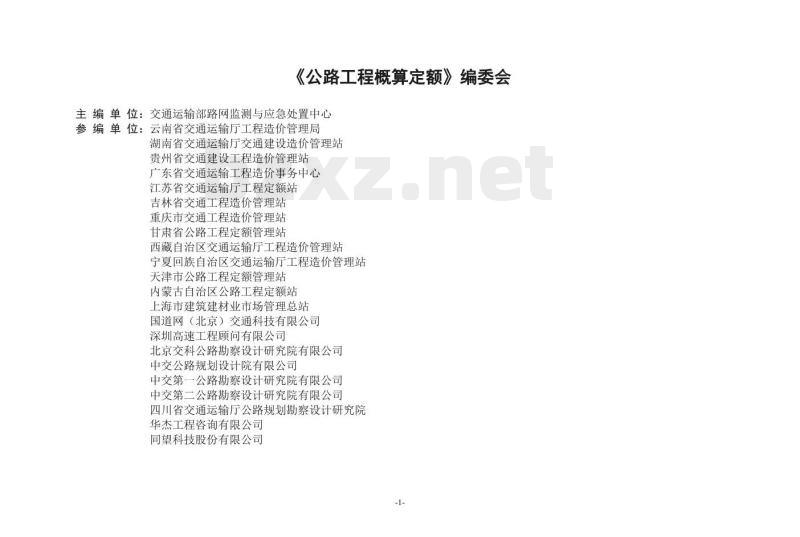

《公路工程概算定额》编委会
主编单位:交通运输部路网监测与应急处置中心参编单位:云南省交通运输厅工程造价管理局湖南省交通运输厅交通建设造价管理站贵州省交通建设工程造价管理站广东省交通运输工程造价事务中心江苏省交通运输厅工程定额站
吉林省交通工程造价管理站
重庆市交通工程造价管理站
甘肃省公路工程定额管理站
西藏自治区交通运输厅工程造价管理站宁夏回族自治区交通运输厅工程造价管理站天津市公路工程定额管理站
内蒙古自治区公路工程定额站
上海市建筑建材业市场管理总站国道网(北京)交通科技有限公司深圳高速工程顾问有限公司
北京交科公路勘察设计研究院有限公司中交公路规划设计院有限公司
中交第一公路勘察设计研究院有限公司中交第二公路勘察设计研究院有限公司四川省交通运输厅公路规划勘察设计研究院华杰工程咨询有限公司
同望科技股份有限公司

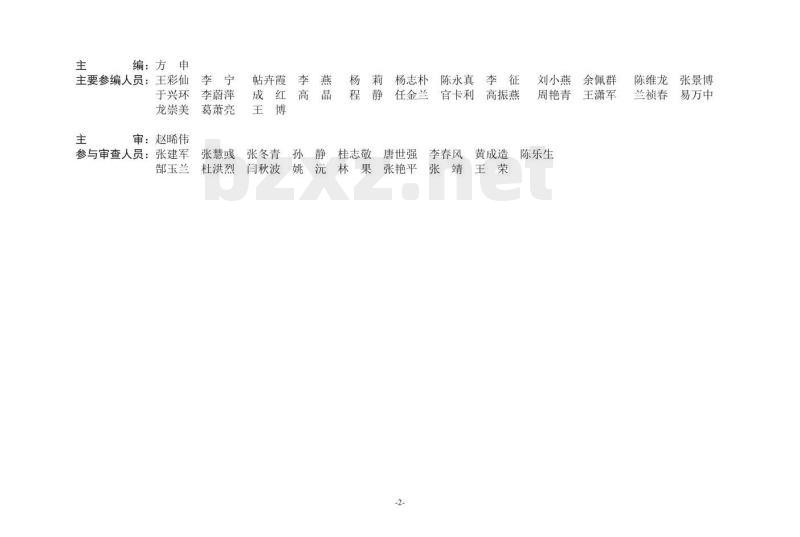

编:方
主要参编人员:王彩仙
于兴环
龙崇美
审:赵晞伟
参与审查人员:
张建军
李蔚萍
葛萧亮
张慧彧
杜洪烈
帖卉霞
张冬青
闫秋波
杨志朴
任金兰
陈永真
官卡利
高振燕
刘小燕
周艳青
桂志敬
唐世强
李春风黄成造
陈乐生
张艳平
余佩群
王潇军
陈维龙
张景博
兰祯春
易万中

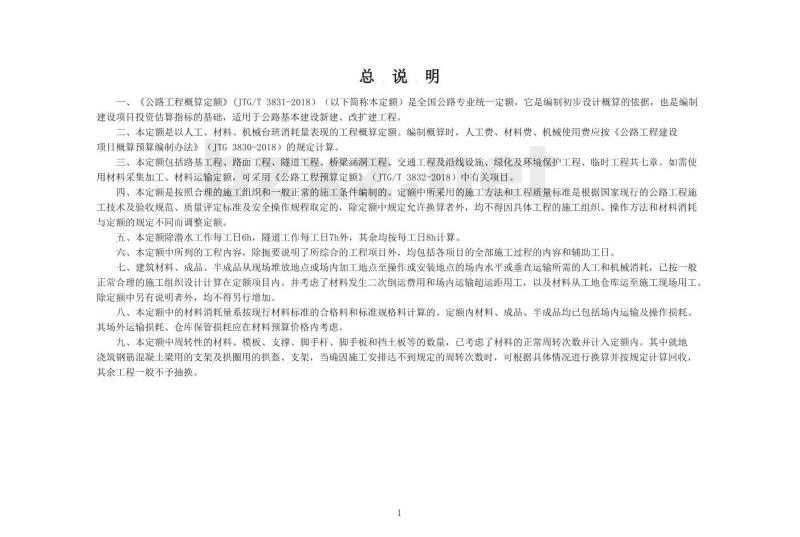

总说明
一、《公路工程概算定额》(JTG/T3831-2018)(以下简称本定额)是全国公路专业统一定额,它是编制初步设计概算的依据,也是编制建设项目投资估算指标的基础,适用于公路基本建设新建、改扩建工程。二、本定额是以人工、材料、机械台班消耗量表现的工程概算定额。编制概算时,人工费、材料费、机械使用费应按《公路工程建设项目概算预算编制办法》(JTG3830-2018)的规定计算。三、本定额包括路基工程、路面工程、隧道工程、桥梁涵洞工程、交通工程及沿线设施、绿化及环境保护工程、临时工程共七章。如需使用材料采集加工、材料运输定额,可采用《公路工程预算定额》(JTG/T3832-2018)中有关项目。四、本定额是按照合理的施工组织和一般正常的施工条件编制的。定额中所采用的施工方法和工程质量标准是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额的规定不同而调整定额。五、本定额除潜水工作每工日6h,隧道工作每工日7h外,其余均按每工日8h计算。六、本定额中所列的工程内容,除振要说明了所综合的工程项目外,均包括各项目的全部施工过程的内容和辅助工日七、建筑材料、成品、半成品从现场堆放地点或场内加工地点至操作或安装地点的场内水平或垂直运输所需的人工和机械消耗,已按一般正常合理的施工组织设计计算在定额项目内。并考虑了材料发生二次倒运费用和场内运输超运距用工,以及材料从工地仓库运至施工现场用工。除定额中另有说明者外,均不得另行增加。八、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。定额内材料、成品、半成品均已包括场内运输及操作损耗。其场外运输损耗、仓库保管损耗应在材料预算价格内考虑九、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。其中就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,当确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。

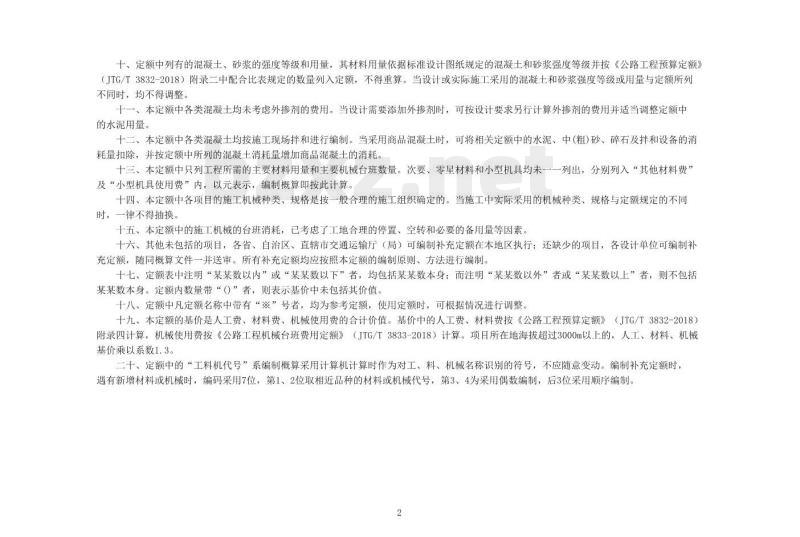

十、定额中列有的混凝土、砂浆的强度等级和用量,其材料用量依据标准设计图纸规定的混凝土和砂浆强度等级并按《公路工程预算定额》(JTG/T3832-2018)附录二中配合比表规定的数量列入定额,不得重算。当设计或实际施工采用的混凝士和砂浆强度等级或用量与定额所列不同时,均不得调整。
十一、本定额中各类混凝土均未考虑外掺剂的费用。当设计需要添加外掺剂时,可按设计要求另行计算外掺剂的费用并适当调整定额中的水泥用量。
十二、本定额中各类混凝土均按施工现场拌和进行编制。当采用商品混凝土时,可将相关定额中的水泥、中(粗)砂、碎石及拌和设备的消耗量扣除,并按定额中所列的混凝土消耗量增加商品混凝土的消耗。十三、本定额中只列工程所需的主要材料用量和主要机械台班数量。次要、零星材料和小型机具均未一一列出,分别列入“其他材料费”及“小型机具使用费”内,以元表示,编制概算即按此计算。十四、本定额中各项目的施工机械种类、规格是按一般合理的施工组织确定的。当施工中实际采用的机械种类、规格与定额规定的不同时,一律不得抽换。
十五、本定额中的施工机械的台班消耗,已考虑了工地合理的停置、空转和必要的备用量等因素。十六、其他未包括的项目,各省、自治区、直辖市交通运输厅(局)可编制补充定额在本地区执行;还缺少的项目,各设计单位可编制补充定额,随同概算文件一并送审。所有补充定额均应按照本定额的编制原则、方法进行编制。十七、定额表中注明“某某数以内”或“某某数以下”者,均包括某某数本身:而注明“某某数以外”者或“某某数以上”者,则不包括某某数本身。定额内数量带“()”者,则表示基价中未包括其价值。十八、定额中凡定额名称中带有“※”号者,均为参考定额,使用定额时,可根据情况进行调整。十九、本定额的基价是人工费、材料费、机械使用费的合计价值。基价中的人工费、材料费按《公路工程预算定额》(JTG/T3832-2018)附录四计算,机械使用费按《公路工程机械台班费用定额》(JTG/T3833-2018)计算。项目所在地海拨超过3000m以上的,人工、材料、机械基价乘以系数1.3。
二十、定额中的“工料机代号”系编制概算采用计算机计算时作为对工、料、机械名称识别的符号,不应随意变动。编制补充定额时,遇有新增材料或机械时,编码采用7位,第1、2位取相近品种的材料或机械代号,第3、4为采用偶数编制,后3位采用顺序编制。2
第一章.路基工程
第一节
路基土、
第二节
第三节
第四节
第二章
石方工程
特殊路基处理工程
排水工程
防护工程
路面工程
路面基层及垫层
第二节
第三章
路面面层
路面附属工程
隧道工程
第二节
第三节
第四节
洞身工程
洞门工程
辅助坑道
瓦斯隧道※
第四章
桥涵工程
涵洞工程
总目录
(37)
(57)
(128)
(129)
(185)
(248)
(257)
(258)
(294)
(299)
(314)
(333)
(335)
第二节
第三节
第四节
第五节
第六节
第六章
基础工程
下部构造
上部构造
钢筋及预应力钢筋、钢丝束、钢绞线杂项工程
交通工程及沿线设施
安全设施
第二节
第三节
第四节
第五节
第六节
第七节
监控、
收费系统
通信系统及通信管道
通风及消防设施
照明系统
电缆敷设
配管、
配线及铁构件制作
第七章
绿化及环境保护工程
第一节
第二节
绿化工程
环境保护工程
第八章,临时工程
本定额用词说明
(362)
(591)
(618)
(693)
716)
(730)
(731)
(760)
(786)
818)
(833)
858)
(869)
(877)
(878)
(900)
(903)
(913)
第一章
,路基工程
1-1-10
1-1-11
1-1-12
1-1-13
1-1-14
石方工程
路基土、
伐树、挖根、除草、清除表土
人工挖运土方
人工装运石方
挖淤泥、湿土、流沙
人工挖及开炸多年冻土
夯实填土
机动翻斗车、手扶拖拉机配合人工运土、石方挖掘机挖装土、石方
装载机装土、石方
自卸汽车运土、石方
推土机推运土方
推土机推运石方
铲运机铲运土方
人工开炸石方
1-1-15
机械打眼开炸石方
1-1-16
控制爆破石方
1-1-17抛玥爆破石方
1-1-18挖掘机带破碎锤破碎石方上册目录
(5)
(6)bZxz.net
(7)
(8)
(9)
(13)
(20)
(25)
(28)
(29)
1-1-19
渗水路堤
1-1-20
1-1-21
1-1-22
第二节
1-2-10
1-2-11
1-2-12
1-2-13
1-2-14
1-2-15
第三节
机械碾压路基
洒水汽车酒水
路基零星工程
特殊路基处理工程
袋装砂井、塑料排水板处理地基石灰砂桩、振冲碎石桩、挤密桩处理地基粉体喷射搅拌桩、高压旋喷桩处理地基CFG桩处理地基
土工合成材料处理地基
强夯处理地基
抛石挤淤
软土地基垫层
真空预压
路基填土掺灰
采空区处治·
预应力管桩处理地基
路基注浆处理
冲击压实
泡沫轻质土填筑路堤
排水工程
路基盲沟
中央分隔带排水
石砌边沟、排水沟、截水沟、急流槽混凝土边沟、排水沟、截水沟、急流槽1-3-5混凝土排水管铺设
(30)
(37)
(38)
(39)
(41)
(42)
(43)
(44)
(50)
(54)
(55)
(56)
(57)
(59)
(61)
1-3-6双壁波纹管铺设
1-3-7雨水井、检查井
1-3-8井点降水
1-3-9机械铺筑拦水带
第四节防护工程
1-4-1铺草皮、编篱及铁丝(木、竹)笼填石护坡1-4-2植草护坡
II.植草.
混凝土防护工程
1-4-4砌石防护工程
1-4-5灰浆抹面护坡
1-4-6喷射混凝土护坡
I.挂网...
I.喷混凝士
IⅢI.锚杆埋设
1-4-7预应力锚索护坡
I.脚手架及地梁、锚座
II.预应力锚索成孔
II.预应力锚索…
IV.锚孔注浆
1-4-8柔性防护网
木桩填石护岸
(68)
(70)
(71)
(72)
(73)
(74)
(74)
(75)
(78)
(80)
(84)
(84)
(86)
(89)
(100)
1-4-10
1-4-11
1-4-12
1-4-13
1-4-14
1-4-15
1-4-16
1-4-17
1-4-18
1-4-19
1-4-20
1-4-21
抛石防护
防风固沙
防雪、防沙设施
现浇混凝土挡王墙
加筋土挡土墙
现浇钢筋混凝土锚定板式挡土墙·预制、安装钢筋混凝土锚定板式挡土墙钢筋混凝土桩板式挡土墙
锚杆挡土墙.
钢筋混凝土扶壁式、悬臂式挡土墙挡土墙防渗层、泄水层及填内芯抗滑桩
第二章
路面工程
第一节
路面基层及垫层
2-1-1路面垫层
2-1-2路拌法水泥稳定土基层
I.拖拉机带铧犁拌和
II.稳定土拌和机拌和
II.拖拉机带锌犁原槽拌和·
2-1-3路拌法石灰稳定土基层
I.人工沿路拌和….
IⅡI.拖拉机带铧犁拌和·
III.稳定土拌和机拌和·
IV.拖拉机带铧犁原槽拌和
(107)
(112)
:(114)
(116)
(118)
(120)
(122)
.(124)
(125)
(128)
(129)
(130)
(132)
(137)
(138)
(142)
2-1-4路拌法石灰、粉煤灰稳定土基I.人工沿路拌和·
II.拖拉机带铧犁拌和
II.稳定土拌和机拌和·
2-1-5路拌法石灰、煤渣稳定土基层I.人工沿路拌和
ⅡI.拖拉机带铧犁拌和
ⅢI.稳定土拌和机拌和
2-1-6路拌法水泥、石灰稳定土基层「.人工沿路拌和
ⅡI.拖拉机带铧犁拌和
I.稳定土拌和机拌和
2-1-7厂拌基层稳定土混合料
I、稳定土混合料拌和·
II,稳定土混合料铺筑
ⅢI.稳定土混合料运输.
2-1-8基层稳定土厂拌设备安装、拆除2-1-9泥灰结碎石基层
2-1-10填隙碎石基层
1.人工铺料
I.机械铺料
2-1-11
第二节
冷再生基层
路面面层
泥结碎石路面
级配碎石路面
(143)
(143)
(145)
(147)
:(149)
:(149)
:(150)
(152)
(154)
(155)
(157)
(159)
(159)
(168)
(170)
(178)
(181)
(182)
(185)
(187)
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。

标准图片预览:





- 其它标准
- 热门标准
- JT交通运输标准标准计划
- JTGTF20-2015 公路路面基层施工技术细则
- JT∕T1208-2018 国际道路货物运输车辆选型技术要求
- JT∕T1215-2018 锥形泥门
- JT∕T1216-2018 挖泥船泥泵安装要求
- JT/T955-2014 潜水人员从业资格条件
- JT∕T1201-2018 带式收油机
- JT/T1224.2-2018 交通运输数据中心互联技术规范第2部分:数据资源目录分类编码
- JT/T686-2007 反光膜耐冲击性能测定仪
- JT/T684-2007 钢构件镀锌层附着性能测定仪
- JT/T683-2009 通信管道静摩擦系数测量仪
- JT∕T925.3-2018 公路工程土工合成材料土工格栅 第3部分:纤塑格栅
- JT/T1383-2021 空气潜水系统通用要求和周期性检验
- JTJ270-1998 水运工程混凝土试验规程
- JT∕T1217-2018 自浮橡胶排泥管
- JT/T1353-2020 交通运输视频交换技术要求
网站备案号:湘ICP备2023016450号-1
