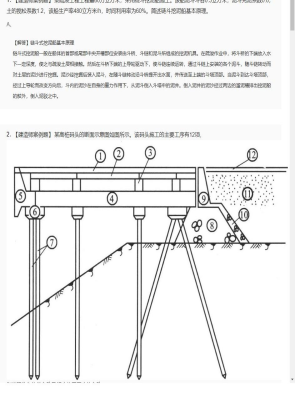

某施工作业队承接了2.5万t级高桩梁板式码头预制构件的安装任务。构件安装时,应满足哪些要求? 某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。计算沉箱混凝土的施工配制强度。 项目经理应如何应对这一突发事故? 在软基上建造斜坡堤,应用了土工织物的哪些功能?起到怎样的作用?

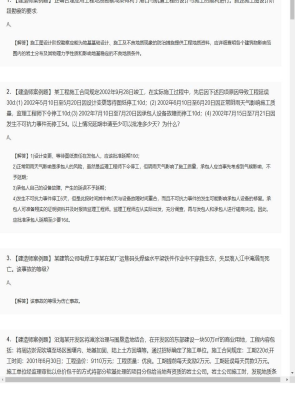

施工单位在承接工程后,并拟定日期准备开工,试问:(1)何时为正式开工期?(2)什么情况下可延长施工期?(3)暂停施工的工期能否补偿? 长江中游某河段为典型的汊道浅滩,经常出现碍航现象,严重影响船舶航行安全,必须进行治理。采取的工程措施为护滩和筑坝。某施工单位承担了该整治工程的施工任务,并按照设计文件的要求进行施工,当完成系结压载软体排护底分项工程后,施工单位要求监理工程师进行质量评定,监理工程师认为施工单位没有按照质量评定程序完善相关手续,拒绝评定。随后,施工单位完善了相关手续,监理工程师根据平行抽检数据和检查结果,核定该分项工程合格。施工单位随即进行下道工序的施工。经过6个月的施工,该整治工程全部完工,并评定护滩和筑坝两个单位工程质量为合格。说明汊道浅滩整治的关键问题是什么? 项目部所申办的水上水下施工许可证,海事局批准的有效期为3个月,但有效期满时,施工任务尚未完成,项目部应该怎样处理这个问题? 试述:高桩码头施工沉桩平面定位方法。

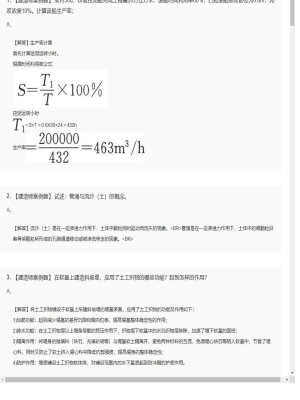

某工程项目,业主与施工单位已经签订施工合同,在执行合同的过程中陆续遇到一些问题需要进行处理,对遇到的下列问题,请问该如何处理。在结构施工中,由于业主供电线路事故原因,造成施工现场连续停电3d。停电后施工单位为了减少损失,经过调剂,工人尽量安排其他生产工作。但现场一台塔吊,两台混凝土搅拌机停止工作,施工单位按规定时间就停工情况和经济损失提出索赔报告,要求索赔工期和费用,索赔是否成立? 什么是水运工程施工监理?对承担水运工程施工监理的单位有什么要求?施工期监理的工程质量控制包括哪些主要内容? 某大型港口工程的设计工作经历了工程可行性研究阶段,技术设计阶段、初步设计阶段和施工图设计阶段,先后提高了相关工程的概算、修正概算、总概算、修正总概算、投资估算、工程预算。题述的各种概、预算、估算之间的关系。 某打桩船职工冯某上身伸进笼口检查柴油锤,被正在下降的提升架挤压,由于当时指挥紧急停车,避免了重大事故发生,但不幸的是冯某右肋已骨折。该事故的等级?
某施工单位承建了某海港的5万t级重力式码头水下挖泥施工。基槽开挖施工要点是什么? 某月30d,绞吸挖泥船完成工程量20万立方米,该船时间利用率60%,已知该船排泥管径为0.6m,泥浆浓度10%。试述绞吸挖泥船基本原理。 沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。工程主体为沉箱重力式,请拟定2个沉箱下水方案。 沿海某开发区将滩涂治理与围垦造地结合,在开发区的东部建设一块50万㎡的商业用地,工程内容包括:将周边淤泥吹填至场区围堰内、地基加固、陆上土方回填等。通过招标确定了施工单位。施工合同规定:工期220d;开工时间:2001年6月30日;工程造价:9110万元;工程质量:优良。工期提前每天奖励2万元,工期延误每天罚款3万元。由于岩土公司分包部分的工程量的变化,造成地基加固的进度滞后,使节点工期无法确保。总包单位能否向业主提出节点工期延长的要求?该如何处理此事?

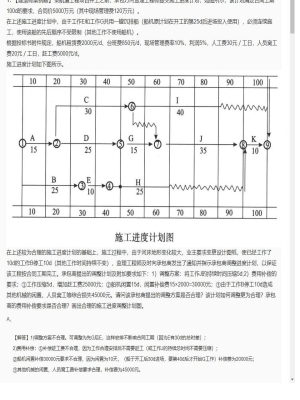

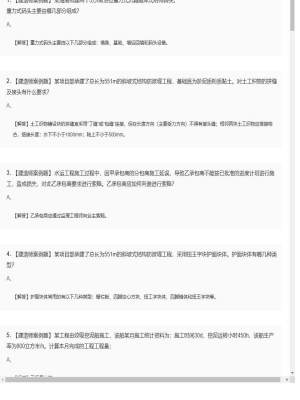

某航道工程项目开工之前,承包方向监理工程师提交施工进度计划,如图所示,该计划满足合同工期100d的要求,合同价5000万元(其中现场管理费120万元)。在上述施工进度计划中,由于工作E和工作G共用一艘沉排船(船机原计划在开工的第25d后进场投入使用),必须连续施工,使用该船的先后顺序不受限制(其他工作不使用船机)。根据投标书附件规定,船机租赁费2000元/d、台班费850元/d,现场管理费率10%,利润5%,人工费30元/工日,人员窝工费20元/工日,赶工费5000元/d。施工进度计划如下图所示。在上述较为合理的施工进度计划的基础上,施工过程中,由于河床地形变化较大,业主要求变更设计图纸,使已经工作了10d的工作B停工10d(其他工作时间持续不变),监理工程师及时向承包商发出了通知并指示承包商调整进度计划,以保证该工程按合同工期完工。承包商提出的调整计划及附加要求如下:1)调整方案:将工作J的持续时间压缩5d;2)费用补偿的要求;①工作压缩5d,增加赶工费25000元;②船机闲置15d,闲置补偿费15×2000=30000元;③由于工作B停工10d造成其他机械的闲置、人员窝工等综合损失45000元。请问该承包商提出的调整方案是否合理?该计划如何调整更为合理?承包商的费用补偿要求是否合理?画出合理的施工进度调整计划图。 沿海某开发区将滩涂治理与围垦造地结合,在开发区的东部建设一块50万㎡的商业用地,工程内容包括:将周边淤泥吹填至场区围堰内、地基加固、陆上土方回填等。通过招标确定了施工单位。施工合同规定:工期220d;开工时间:2001年6月30日;工程造价:9110万元;工程质量:优良。工期提前每天奖励2万元,工期延误每天罚款3万元。由于岩土公司分包部分的工程量的变化,造成地基加固的进度滞后,使节点工期无法确保。总包单位能否向业主提出节点工期延长的要求?该如何处理此事? 某施工单位承接了总长543m,最大可停靠2.5万t级集装箱船,三个泊位,高桩梁板式码头。桩的极限承载力如何控制? 沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。工程主体为沉箱重力式,请拟定2个沉箱下水方案。

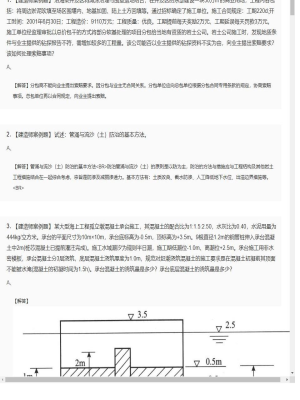

正确合理应用工程地质勘察成果有利于港口与航道工程的设计与施工的顺利进行。叙述施工图设计阶段勘察的要求. 某工程施工合同规定2002年9月28日竣工,在实际施工过程中,先后因下述四项原因导致工程延误30d:(1) 2002年5月10日至5月20日因设计变更等待图纸停工10d;(2) 2002年6月10日至6月20日因正常阴雨天气影响施工质量,监理工程师下令停工10d;(3) 2002年7月10日至7月20日因承包人设备故障而停工10d;(4) 2002年7月15日至7月21日因发生不可抗力事件而停工5d。以上情况延期申请至少可以批准多少天?为什么? 某建筑公司电焊工李某在某厂运焦码头焊接水平梁铁件作业中不穿救生衣,失足落入江中淹溺而死亡。该事故的等级? 沿海某开发区将滩涂治理与围垦造地结合,在开发区的东部建设一块50万㎡的商业用地,工程内容包括:将周边淤泥吹填至场区围堰内、地基加固、陆上土方回填等。通过招标确定了施工单位。施工合同规定:工期220d;开工时间:2001年6月30日;工程造价:9110万元;工程质量:优良。工期提前每天奖励2万元,工期延误每天罚款3万元。施工单位经监理审批以总价包干的方式将部分软基处理的项目分包给当地有资质的岩土公司。岩土公司施工时,发现地质条件与业主提供的钻探报告不符,需增加较多的工程量。该公司能否以业主提供的钻探资料不实为由,向业主提出索赔要求?该如何处理索赔事项?
某砂质海滨要修一条18km长的路基,路基底宽60m,深8m,顶标高+6m,路基两侧为袋装砂、外侧为反滤、护坡、镇脚,当中为200万立方米回填砂,路基两侧设有混凝土防浪墙,工程量为2500立方米。简述该工程所需主要施工设备。 某项目部承接了5000t级单锚板桩结构顺岸码头工程。板桩码头建筑物的施工程序有哪些? 某港口工程沉箱预制混凝土设计要求的混凝土立方体抗压强度标准值为45MPa,经计算和试配确定混凝土的配合比为1:1.15:2.68,水灰比为0.40,高效减水剂的掺量为水泥重的0.7%,AE引气剂的掺量为水泥重的0.08%,混凝土的含气量为4.0%。<BR>计算1立方米该混凝土的材料用量(水泥、砂、碎石、水、高效减水剂、AE引气剂)各为多少?<BR> 某航道整治工程项目,经公开招标,由某施工单位承担该工程,并签订了施工承包合同。施工单位成立了项目经理部,项目经理组织编制了施工组织设计,其部分内容如下:(1)编制依据。……(2)工程概况。……(3)施工的组织管理机构。……(4)施工的总体部署和主要施工方案。施工的总体部署:……施工方案:1)筑坝工程施工顺序为:①测量放样;②水上沉软体排;③坝根接岸处理;④水上抛石;⑤水上抛枕;⑥坝体表面整理。2)护岸工程施工顺序为:①测量放样;②水上沉软体排;③水上抛石(枕)镇脚;④护坡。其中护坡工程的施工顺序为:①削坡及整平;②岸坡开挖、土石方回填;③铺设倒滤层;④排水盲(明)沟;⑤面层处理。(5)施工进度计划。包括施工总进度计划和施工总进度保证措施,单位工程施工进度计划图及其说明,主要分部(项)工程施工网络计划及其说明,施工进度计划检查和调整的控制措施。(6)各项资源需求、供应计划。……(7)施工总平面布置。……(8)技术、质量、安全管理和保证措施。……(9)文明施工与环境保护。……(10)主要技术经济指标。……(11)附图。……筑坝工程、护岸工程、护坡工程的施工顺序是否正确?不正确的请改正。

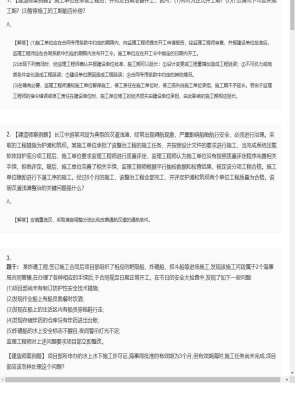

沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。工程开工后,监理书面催促施工单位尽快办理工地实验室申报,但是,施工单位了解到距工地不远有一家企业资质符合要求的试验中心可以承担试验任务。可否委托该中心?如何办理手续? 某港需进行航道加深疏浚工程,航道长20km,由5万t级航道加深至10万t级航道,抛泥位置距航道疏浚区12.5km,施工期间保持正常营运,施工土质适宜各种挖泥船施工,某疏浚公司承揽了该项工程,如何合理选配疏浚设备是完成该项工程的重要因素。试从工程特点和船舶性能方面阐述选配该种设备的必要性。 沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。施工单位按合同规定的开工时间完成了施工准备。由于施工区征海线范围内有大量的渔民养殖设施未拆除,渔民以未得到征海和拆迁补偿为由阻扰施工单位进场,使开工延误40d。施工单位能否因此要求工期顺延40d?为什么? 某工程由绞吸挖泥船施工,该船某月施工统计资料为:施工时间30d,挖泥运转小时450h,该船生产率为800立方米/h。计算本月完成的工程工程量;

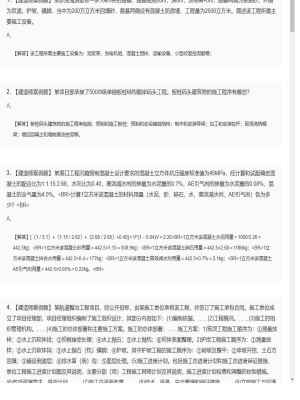

沿海某开发区将滩涂治理与围垦造地结合,在开发区的东部建设一块50万㎡的商业用地,工程内容包括:将周边淤泥吹填至场区围堰内、地基加固、陆上土方回填等。通过招标确定了施工单位。施工合同规定:工期220d;开工时间:2001年6月30日;工程造价:9110万元;工程质量:优良。工期提前每天奖励2万元,工期延误每天罚款3万元。施工单位经监理审批以总价包干的方式将部分软基处理的项目分包给当地有资质的岩土公司。岩土公司施工时,发现地质条件与业主提供的钻探报告不符,需增加较多的工程量。该公司能否以业主提供的钻探资料不实为由,向业主提出索赔要求?该如何处理索赔事项? 试述:管涌与流沙(土)防治的基本方法。 某大型海上工程孤立墩混凝土承台施工,其混凝土的配合比为1:1.5:2.50,水灰比为0.40,水泥用量为444kg/立方米。承台的平面尺寸为10m×10m,承台底标高为-0.5m,顶标高为+3.5m。9根直径1.2m的钢管桩伸入承台混凝土中2m(桩芯混凝土已提前灌注完成)。施工水域潮汐为规则半日潮,施工期低潮位-1.0m、高潮位+2.5m。承台施工用非水密模板,承台混凝土分3层浇筑,底层混凝土浇筑厚度为1.0m,规范对赶潮浇筑混凝土的施工要求是在混凝土初凝前其顶面不能被水淹(混凝土的初凝时间为1.5h)。承台混凝土的浇筑量是多少?承台底层混凝土的浇筑量是多少? 某项目部对承建的重力式方块码头进行安装施工。标准中对方块安装有什么强制性规定?
