某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。按背景资料所述,雨后每罐混凝土用湿砂多少?拌合水多少?较正常施工有怎样的变化? 简述高桩码头沉桩施工方案的主要内容。 某月30d,绞吸挖泥船完成工程量20万立方米,该船时间利用率60%,已知该船排泥管径为0.6m,泥浆浓度10%。试述绞吸挖泥船基本原理。 某海港拟建3个2.5万t级泊位码头,业主通过招标选择施工单位,某一级港口与航道专业资质的施工单位与具有二级港口与航道专业资质的施工单位组成联合体参加投标。对组成的联合体资质有什么规定?
某施工单位施工防波堤工程,堤长800m,堤头为沉箱直立式结构,堤身为抛石斜坡堤,扭王字块护面,施工组织设计编制完成后,因业主和监理催促,项目经理审查后直接报给了监理和业主。施工中检查发现,扭王字块摆放中竖杆全部整齐排列朝上,经询问,施工单位说,如此排列观瞻整齐、美观。 胸墙混凝土掺入粉煤灰,取代15%的水泥,超量取代,超量取代系数k=1.3,混凝土的水胶比为0.6,拌合水用量180kg/m3。 混凝土入模温度38摄氏度,测温系统显示混凝土内部最高温度82摄氏度,表面温度52摄氏度,混凝土养护7d,发现有裂缝数条。 扭王字块的安放状态正确否?应当怎样安放才是正确的。 费用准予调增多少万元?(以上工期延误均不重叠) 试述港口与航道工程大体积混凝土的定义和防裂措施。 某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。计算沉箱混凝土的施工配制强度。

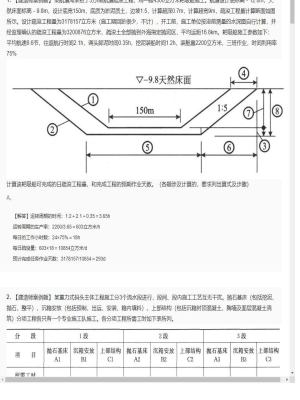

某航道局承担了3万t级航道疏浚工程,用一艘4500立方米耙吸船施工。航道设计底标高-12.0m,天然床面标高-9.8m,设计底宽150m,底质为淤泥质土,边坡1:5,计算超深0.7m,计算超宽9m,疏浚工程量计算断面如图所示。设计疏浚工程量为3178157立方米(施工期回淤很少,不计),开工前,施工单位按浚前测量的水深图自行计算,并经监理确认的疏浚工程量为3200876立方米,疏浚土全部抛到外海指定抛泥区,平均运距16.8km。耙吸船施工参数如下:平均航速8.6节,往返航行时间2.1h,调头卸泥时间0.35h,挖泥装船时间1.2h,装舱量2200立方米,三班作业,时间利用率75%计算该耙吸船可完成的日疏浚工程量,和完成工程的预期作业天数。(各题涉及计算的,要求列出算式及步骤) 某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。抛石基床(包括挖泥、抛石、整平)、沉箱安放(包括预制、出运、安装、箱内填料)、上部结构(包括沉箱封顶混凝土、胸墙及面层混凝土浇筑)分项工程各只有一个专业施工队施工。各分项工程所需工时如下表所列。根据表列项目与工时绘制施工进度计划横道图(按每项工作最早开始时间安排)。 某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。根据背景材料,可否实施沉箱的拖运?说明理由。
某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。 可用哪些方式进行沉箱在预制场内的水平运输和出运下水? 某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。沉箱浇筑完成后,可用哪些方式进行养护? 某港口,原有航道全长10km、深8.5m、底宽90m,原有1号港池6个泊位,现拟在1号港池旁扩建2号港池,并加深原航道,利用航道开挖土回填2号港池码头后方堆场。本工程宜投入的主要设备和船舶。 某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。根据背景材料,可否实施沉箱的拖运?说明理由。
沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。施工单位按合同规定的开工时间完成了施工准备。由于施工区征海线范围内有大量的渔民养殖设施未拆除,渔民以未得到征海和拆迁补偿为由阻扰施工单位进场,使开工延误40d。施工单位能否因此要求工期顺延40d?为什么? 项目部申办水上水下施工许可证时应向管辖该河段的两个海事局的哪一个申请? 某项目部对承建的重力式方块码头进行安装施工。为避免安装时,因反复起落而扰动基床的整平层,应如何安装首件方块? 某项目部承接了2.5万t级集装箱船高桩梁板式码头预制构件的制作任务。如何选择预制场地?
某重力式码头,根据施工图工程量计算出定额直接费为5000万元,基价定额直接费为3890万元,独立计算的费用为100万元,试计算该工程项目的预算金额并完成下表:(其中相关费率分别为:其他直接费7.4%,临时设施费1.5%,现场管理费5.1%,企业管理费6%,财务费0.8%,计划利润7%,税金3.41%),计算结果保留整数。 某工程由绞吸挖泥船施工,该船某月施工统计资料为:施工时间30d,挖泥运转小时450h,该船生产率为800立方米/h。计算时间利用率; 请逐条指出以上合同条款中的不妥之处,应如何改正? 某疏浚工程工程量50万立方米,由一艘绞吸挖泥船承担施工,该船排泥管直径0.7m,管内泥浆平均流速5m/s,泥浆平均密度1.2t/立方米,原状土密度1.85t/立方米,海水密度1.025t/立方米,该船主要施工挖泥参数:绞刀横移速度10m/min,前移距1.5m,切泥厚度2m,在本工程中该船的生产性和非生产性停息时间共计200h,请回答以下问题:时间利用率。
某航道工程项目开工之前,承包方向监理工程师提交施工进度计划,如图所示,该计划满足合同工期100d的要求,合同价5000万元(其中现场管理费120万元)。在上述施工进度计划中,由于工作E和工作G共用一艘沉排船(船机原计划在开工的第25d后进场投入使用),必须连续施工,使用该船的先后顺序不受限制(其他工作不使用船机)。根据投标书附件规定,船机租赁费2000元/d、台班费850元/d,现场管理费率10%,利润5%,人工费30元/工日,人员窝工费20元/工日,赶工费5000元/d。施工进度计划如下图所示。在施工过程中,由于不利的现场条件,引起人工费、材料费、施工机械费增加1.5万元、3.8万元、2万元;另因设计变更,业主支付了工程款98万元,引起工期延误5d。请问提出的现场管理费索赔应是多少万元(计算结果保留两位小数)?(现场管理费率按5%计) 某耙吸挖泥船用5000立方米舱容挖抛施工,运距20km,挖泥时间50min,重载航速9kn,轻载航速11kn,抛泥及掉头10min,泥舱载重量7500t,疏浚土密度1.85t/立方米,海水密度1.025t/立方米,试计算:泥舱的载泥量; 某海港拟建两个5万t级泊位重力式沉箱顺岸式结构码头。重力式码头主要由哪几部分组成? 沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。施工单位按合同规定的开工时间完成了施工准备。由于施工区征海线范围内有大量的渔民养殖设施未拆除,渔民以未得到征海和拆迁补偿为由阻扰施工单位进场,使开工延误40d。施工单位能否因此要求工期顺延40d?为什么?
某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。浇筑每个沉箱应备多少水泥?(水泥损耗率为5%) 叙述疏浚工程施工组织设计的编制和报审的主要程序及其与港口工程施工组织设计不同的主要特点和内容。 试述港口工程质量评定工作程序和组织。 沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。工程主体为沉箱重力式,请拟定2个沉箱下水方案。
