您好,欢迎来到标准下载网!

【港口与航道】一级建造师案例题训练模拟试卷4

本网站 发布时间: 2025-01-22 08:09:09
  • 建造师案例题20道

试卷信息

  • 试卷名称:

    一级建造师案例题训练模拟试卷4

  • 试卷类别:

    一级建造师

  • 试卷专业:

    港口与航道

  • 下载方式:

    免费下载
  • 下载格式:

    zip pdf
  • 文件大小:

    1.91 MB
  • 题型和数量:

    建造师案例题20道
  • 试卷页数:

    5页
  • 解答卷页数:

    7页
  • 下载内容:

    试卷一套 纯答案卷一套 答案解析卷一套 均为pdf格式

试卷内容展示

标准简介试卷简介/下载

点击免费下载试卷

部分试卷内容:

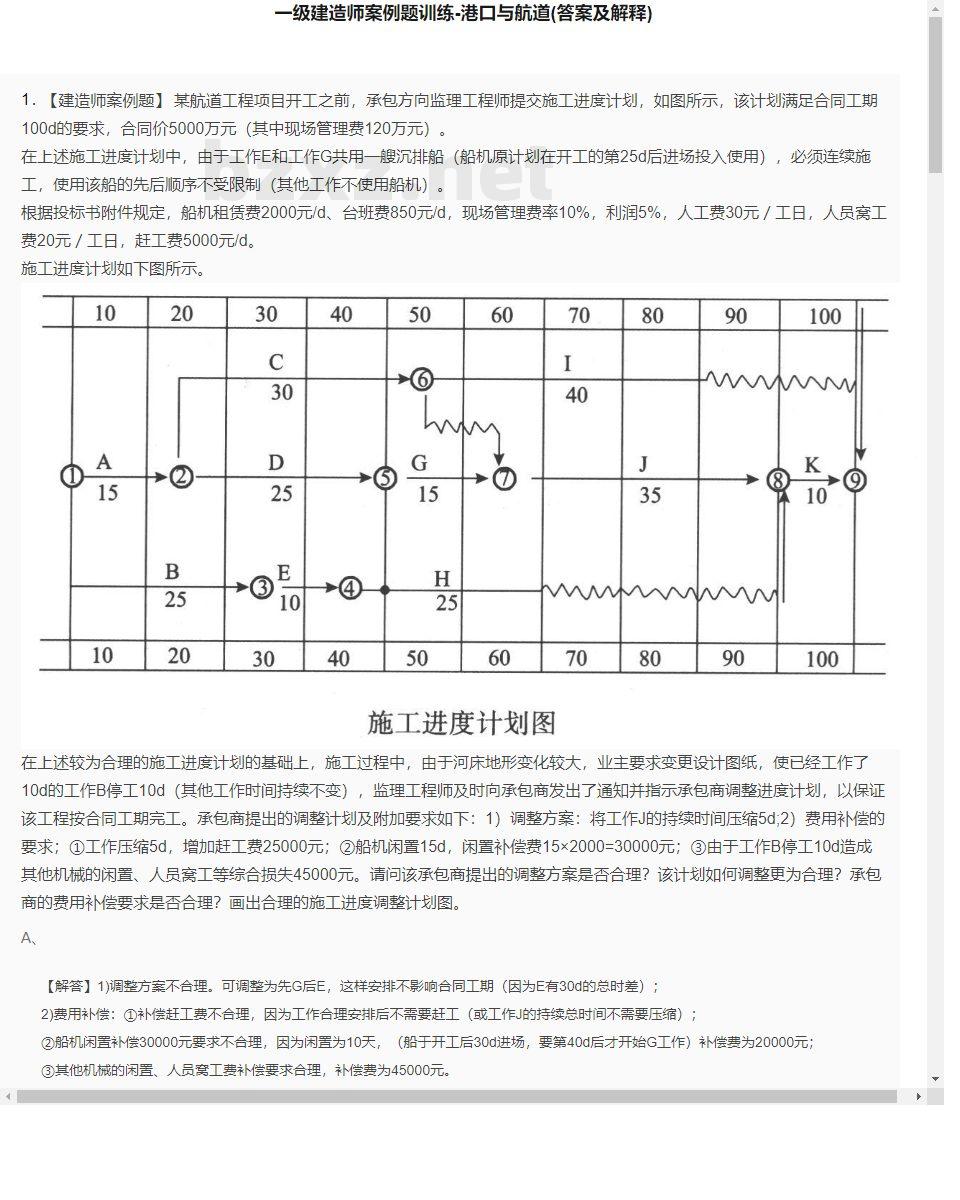

  • 1. 某航道工程项目开工之前,承包方向监理工程师提交施工进度计划,如图所示,该计划满足合同工期100d的要求,合同价5000万元(其中现场管理费120万元)。
    在上述施工进度计划中,由于工作E和工作G共用一艘沉排船(船机原计划在开工的第25d后进场投入使用),必须连续施工,使用该船的先后顺序不受限制(其他工作不使用船机)。
    根据投标书附件规定,船机租赁费2000元/d、台班费850元/d,现场管理费率10%,利润5%,人工费30元/工日,人员窝工费20元/工日,赶工费5000元/d。
    施工进度计划如下图所示。
    在上述较为合理的施工进度计划的基础上,施工过程中,由于河床地形变化较大,业主要求变更设计图纸,使已经工作了10d的工作B停工10d(其他工作时间持续不变),监理工程师及时向承包商发出了通知并指示承包商调整进度计划,以保证该工程按合同工期完工。承包商提出的调整计划及附加要求如下:1)调整方案:将工作J的持续时间压缩5d;2)费用补偿的要求;①工作压缩5d,增加赶工费25000元;②船机闲置15d,闲置补偿费15×2000=30000元;③由于工作B停工10d造成其他机械的闲置、人员窝工等综合损失45000元。请问该承包商提出的调整方案是否合理?该计划如何调整更为合理?承包商的费用补偿要求是否合理?画出合理的施工进度调整计划图。
  • A、
  • 2. 某项目部对承建的两个5万t级泊位重力式沉箱顺岸式结构码头施工中,对抛石基床进行了夯实处理。
    有什么夯实施工方法?
  • A、
  • 3. 某项目部承接了2.5万t级集装箱船高桩梁板式码头预制构件的制作任务。构件吊运时应注意什么问题?
  • A、
  • 4. 某港口工程沉箱预制混凝土设计要求的混凝土立方体抗压强度标准值为45MPa,经计算和试配确定混凝土的配合比为1:1.15:2.68,水灰比为0.40,高效减水剂的掺量为水泥重的0.7%,AE引气剂的掺量为水泥重的0.08%,混凝土的含气量为4.0%。<BR>该混凝土的砂率是多少?<BR>
  • A、


小提示:此内容仅展示试题pdf里的部分截取内容,若需要完整试卷请到上方自行免费下载完整pdf试卷。
试卷图片预览试卷图片预览

试卷图片预览:


  • 试卷预览图1
  • 试卷预览图2
  • 试卷预览图3
  • 试卷预览图4
  • 试卷预览图5
  • 解答卷预览图
  • 答案卷预览图


  • 港口与航道模拟试卷类型
  • 热门试卷
  • 一级建造师试卷
设为首页 - 收藏本站 - - 返回顶部
请牢记:“bzxz.net”即是“标准下载”四个汉字汉语拼音首字母与国际顶级域名“.net”的组合。 ©2009 标准下载网 www.bzxz.net 本站邮件:bzxznet@163.com
网站备案号:湘ICP备2023016450号-1
