【电力行业标准(DL)】 火力发电建设工程启动试运及验收规程

本网站 发布时间: 2024-06-20 03:33:17
  • DL/T5437-2009
  • 现行

基本信息

  • 标准号:

    DL/T 5437-2009

  • 标准名称:

    火力发电建设工程启动试运及验收规程

  • 标准类别:

    电力行业标准(DL)

  • 标准状态:

    现行
  • 发布日期:

    2009-07-22
  • 实施日期:

    2009-12-01
  • 出版语种:

    简体中文
  • 下载格式:

    .rar .pdf
  • 下载大小:

    672.03 KB

标准分类号

关联标准

出版信息

  • 出版社:

    中国电力出版社
  • 页数:

    34页
  • 标准价格:

    0.0 元
  • 出版日期:

    2009-12-01

其他信息

  • 起草人:

    陈冀平、贾元平、郭嘉阳、尤 京、张 洁、厌红柏、张 戟、钱麟、王少俊、孙华芳
  • 起草单位:

    华北电力科学研究院有限责任公司、中国电力建设企业协会
  • 归口单位:

    电力行业火电建设标准化技术委员会
  • 提出单位:

    中国电力企业联合会
  • 发布部门:

    国家能源局
  • 主管部门:

    电力行业火电建设标准化技术委员会
  • 相关标签:

    火力发电 建设工程 启动 验收 规程
标准简介标准简介/下载

点击下载

标准简介:

标准下载解压密码:www.bzxz.net

本标准规定了火力发电建设工程机组启动试运及验收等工作的基本要求。本标准适用于单机容量为3O0MW及以上的各 新建、扩建、改建的火力发电建设工程。单机容量为300MW以下的火力发电建设工程可参照本标准执行。 DL/T 5437-2009 火力发电建设工程启动试运及验收规程 DL/T5437-2009

标准内容标准内容

部分标准内容:

ICS 27.100
备案号:J935-2009
中华人民共和国电力行业标准
DL/T 5437 —2009
火力发电建设工程启动试运及
验收规程
Code for fossil power construction project from theunit commissioning to completed acceptance2009-07-22发布
2009-12-01实施
中华人民共和国国家能源局

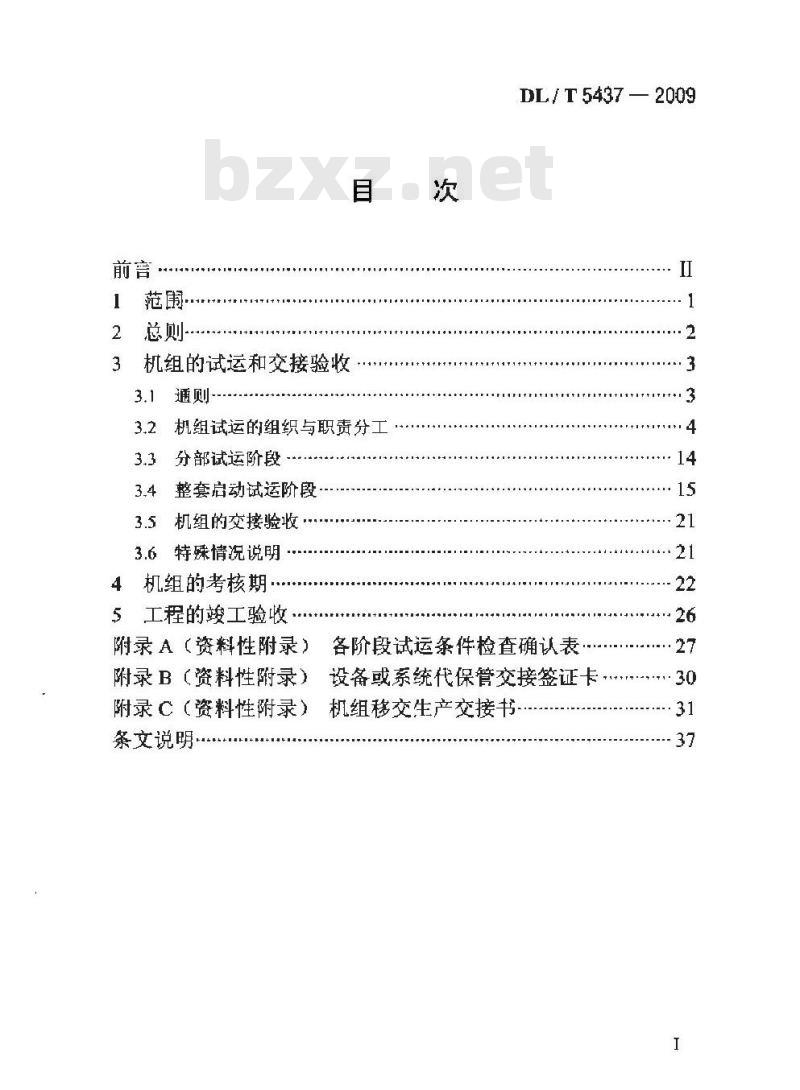

机组的试运和交接验收
机组试运的组织与职责分工
分部试运阶段
整套启动试运阶段
机组的交接验收·
3.6特殊情况说明·
4机组的考核期.
5工程的竣工验收
附录A(资料性附录)
附录B(资料性附录)
DL / T 5437 — 2009
客阶段试运条件检香确认表
设备或系统代保管交接签证卡30机组移交生产交接书
附录C(资料性附录)
条文说明,
DL/ T 5437 2009

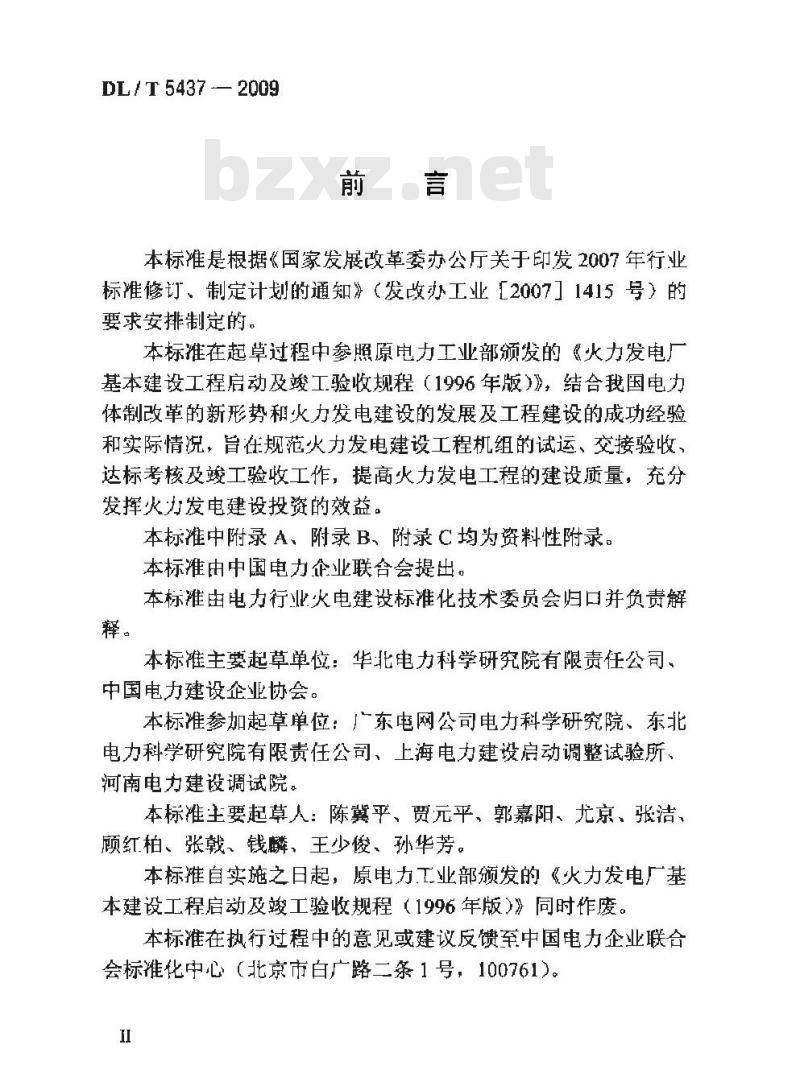

本标推是根据《国家发展改革委办公厅关于印发2007年行业标修订,制定计划的通知》(发故办工业2007「1415号)的要求安排制定的。
本标推在起草过程中参照原电力工业部颁发的《火力发电厂基本建设工程后动及峻工验收规程(1996年版)》,结台我国电力体制改革的新形势火力发电建设的发展及工程建设的成功经验和实际情况,在规范火力发电建设工程机组的试运、交接验收达标考核及竣工验收工作,提高火力发电工程的建设成量,充分发挥火力发电建设投资的效益。本标准中附录A,附录B、附录C均为资料性附录。本标推由中国电力企业联合会提出,本标准由电力行业火电建设标准化技术委员会归口并负责解释。
本标准主要起草单位:华北电力科学研究院有限责任公司、中国电力建设企业协会。
本标雅参加起草单位:厂一东电网公司电力科学研究院、东北电力科学研究院有限责任公司、上海电力建设启动调整试验所、河南电力建设调试院。
本标准王要起草人:陈冀平、贾元平,郭嘉阳、尤京,张洁、颜红柏、张戟、钱麟、王少俊、孙华芳。本标雅自实施之日起,原电力工业部颁发的《火力发电广基本建设工程启皮竣工验收规程(1996年版》同时作废。本标准在执行过程中的意见或建设反馈至中国电力企业联合会标雅化中心(北京市白广路二条1号,100761)。I

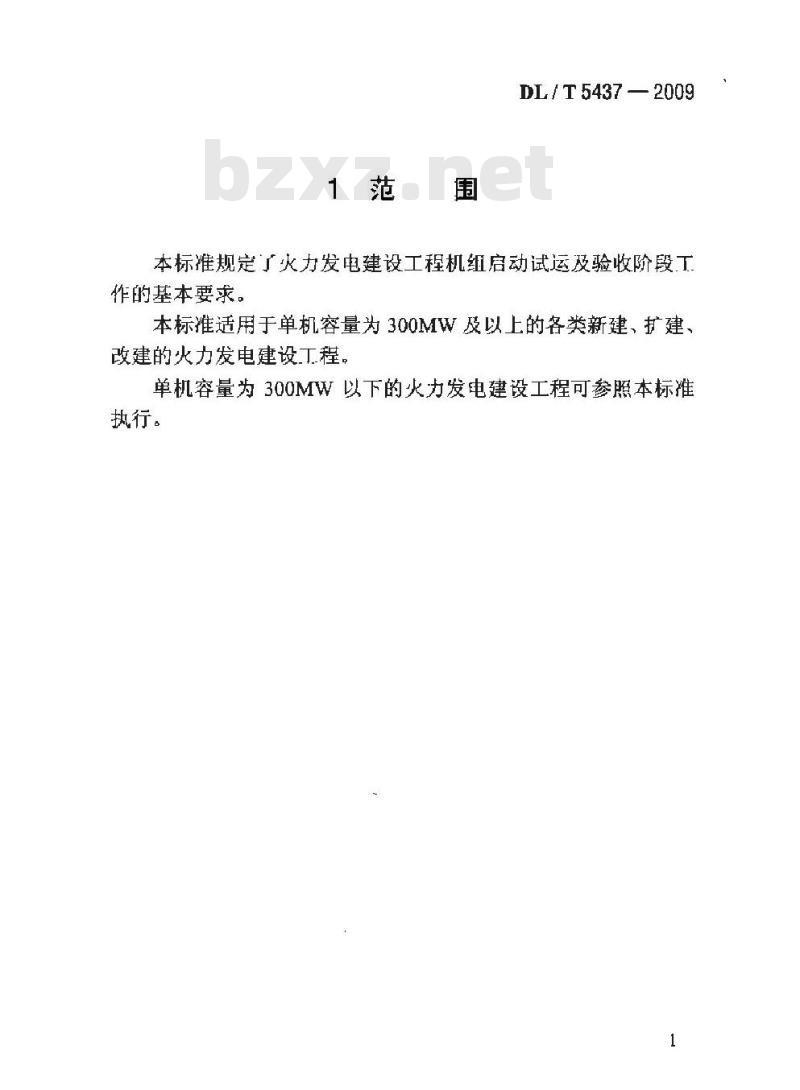

1范围
DL / T 5437 —2009
本标推规定了火力发电建设工程机组启动试运及验收阶段了作的基本要求。
本标推适用于单机容量为300MW及以上的各类新建,扩建、改建的火力发电建设丁程,
单机容量为300MW以下的火力发电建设工程可参照本标准执行。
DL/ T 54372009

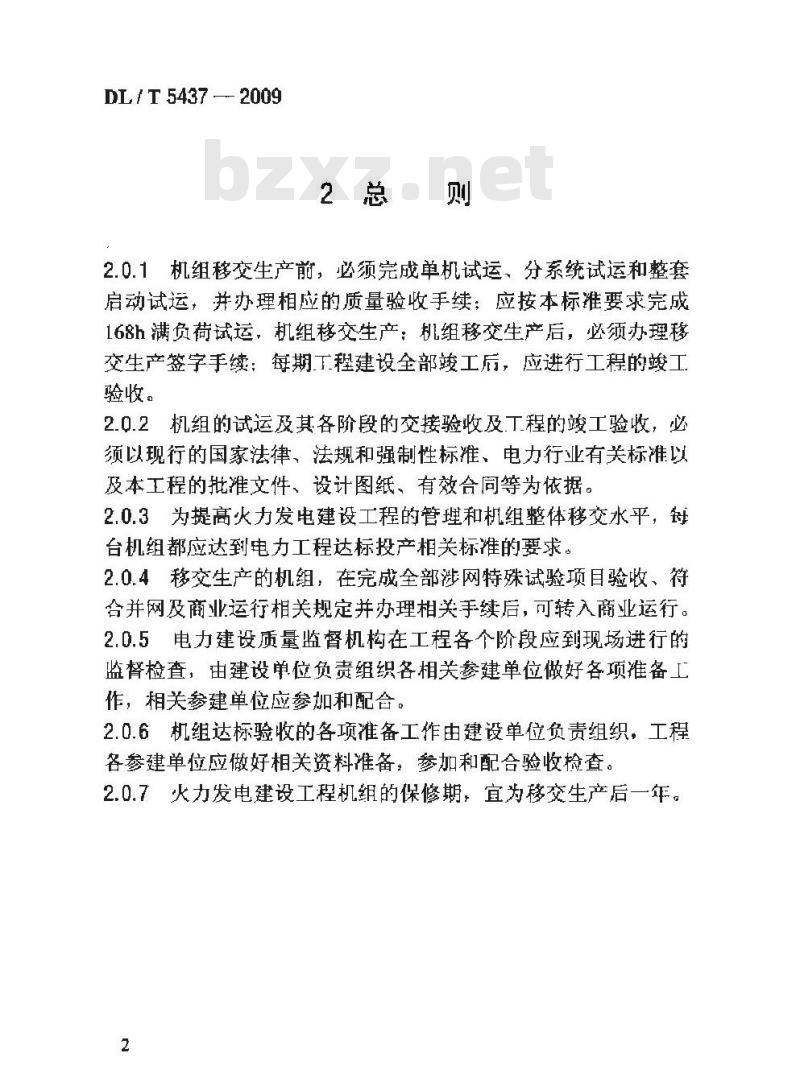

2总则
2.0.1机组交生产前,必须完成单机试运,分系统试运和整套启动试运,并办理相应的质量验收手续;应按本标要求完成1满负荷试运,机组移交生产:机组移交生产后,必须办理稳交生产签字手续:每期丁下程建设全部竣工后,应进行工程的竣工验收。
2.02,机组的试运及其各阶段的交接验收及丁程的竣工验收,必须以现行的国家法律,法规和强制性标雅,电力行业有关标雅以及本工程的批准文件,设计图纸、有效合同等为依据2.0.3为提高火力发电建设工程的管理和机组整体移交水平,封台机组都应达到电力工程达标投产相关标准的要求。2.0.4移交生产的机组,在完成全部涉网特殊试验项目验收、符合并网及商业运行相关规定并办理相关手续后,可转入商业运行。20.5电力建设质量监督机构在工程客个阶段应到现场进行的监督检香,由建设单危负责组织各相关参建单位做好各项准备工作,相关参建单位应奏加和配合,2.0.6机组达标验收的客项准备工作由建设单位负责组织,工程各建单位应做好相关资料准备:参加和配合验收检查。2.0.7火力发电建设工程机组的保修期,宜为移交生产后一年。2
DL / T 5437 2009
3机组的试运和交接验收
3.1通则
3.1,1机组的试运是全面检验主机及其配套系统的设备制造、设计、施工调试和生产管理的重要环节,是保证机组能安全、可靠、经济,文明的投入生产,形成生产能力,发挥投资效益的关键性程序。
3,1.2机组的试运一般分为分部试运(包括单机试运、分系统试运)和整套启动试运(包括空负荷试运、带负荷试运、满负荷试运)两个阶段。分系统试运和整套启动试运中的调试工作必须由具有相应调试能力资格的单位承担。3.1.3为了组织和协调好机组的试运和各阶段的验收工作,应成立机组试运指挥部和后动验收委员会(以下简称“启委会)。机组的试运设其各阶段的交接验收,应在试运指挥部的领导下进行。机组整套启动试运准备情况,试运中的特殊事项和移交生产条件,贬须由启委会进行审设和决策。3.1.4机组各设备的单机试运及质量验收应按照电力行业有关申力建设施技术规范和质量验收规程进行:分系统试运和整套启动试运中的调试及质量验收应接照电力行业有关电力建设工程调试技术规范和质量验收规程进行。3.15机组进入警套启动试运前,必须经过电力建设质量监督机构的监督认可。
3.1.6机组试运中发生设备损坏,非计划中断运行等事故时,应由总指挥主持,组织工程各参建单位进行事故调查和分析,并制定出相应防范措施。
3.17机组整套启动试运结束后,应由电力建设质量监警机构进3
DL/ T 5437 -- 2009
行质量监督评价。
3.1.8机组归档移交工作应符合国家和电力行业有关建设项目档案归档的规定,由建设单位组织施工、设计、调试、监理等有关单位,在机组榜交生产后45大内完成。3.1.9机组试运应移交的档案包括:单机试运记录及验收签证调试大纲,调试方案或措施,调试报告,调试质量验收签证,涉网特殊试验方案或措施,涉网特殊试验报告,机组性能试验方案或措施,机组性能试验报告等,3.1.10按设备供货合同供应的检修用备品配件,施工后剩余的安装易损易耗备品配件、专仪器和专用具,由建设单位组织施工单位在机移交件产后45无内移交生产单位。如本期工程其余机组安装调试时静要继续使用,应使用单位向生产单位苏理借用于续,并按时归还。
3.2机组试运的组织与职差分工
3.2.1启动验收委员会
3.2.1.1启委会的组成
一般应由投资方、政府有关部门,电力建设质量监督机构、项公百、监理、电网调度,设计,:施工,调试、主要设备供货商等单能的代表组成。设主任套员一名,副主任委员和委员者十名。主任委员和副主任委员宜由投资方任前,委员由建设单莅与政府有关部门和各参建单位协商,提出组成人员名单,上报工程主管单批准。
3.2.1.2启委会的职责期
启委会必须在机组整套启动前组成并升始工作,到办理完机组移交生产交接签学手续为正,3.2.1.3启委会的职责
1在机组整套启动试运前,启委会应开会议,审议试运指挥部有关机组整套启动准备情况的汇报,协调机组整套启动的处4
DL/T54372009
部条件,决定机组整套启动的时间和其他有关事宜2在机组整套启动试运过程中,如遇试运指挥部不能傲出决定的事宜,由总指挥提出申请,启委会应名开临时会议,讨论决定有关事宜。
3在机组完成整套居动试运后,启委会应召开会议,审议试运指挥部有关机组整套启动试运情况和移交生产条件的汇报,协调整套启动试运后的未完事项,决定机组移交生产后的有关事宜主持办理机组移交生产交接签字手续。3.2.2试运指挥部
3.2.2.1试运指挥部的组成
般应由一名总指挥和若名副总指挥及成员组成。总指挥宜由建设工程项自公司的总经理担任,并由工程主管单位任命,副总指挥和成员若干名,具体人选由总指挥与工程各参建单位切商,提出任职人员名单,上报工程主管单位批准。3.2.2.2试运指挥部的职责期
试运指挥部一般应从机组分部试运开始的一个月前组成并开始工作,直到办理完机组移交生产交接签字手续为止。3.2.2.3试运指挥部的职责
1全面组织和协调机组的试运工作,2对试运中的安全、质量、进度和效益全面负责。3审批重要项目的调试方案或措施(如调试大纲、升压站及厂用电受电措施、化学清洗措施、蒸汽管道吹管措施、锅炉整套启动措施、汽轮机整套启动措施、电气整套启动措施、用负荷试验措施等)和单机试运计划、分系统试运计划及整套启动试运计划。
4启委会成立后,在主任委员的领导下,筹备启委会全体会议,启委会闭会期间,代表启委会主持整套启动试运的常务指挥工作。
5协调解决试运中的重大问题,
DL/T5437—2009
6组织和协调试运指挥部各组及各阶段的验收签证工作,3.2.2.4试运指挥部下设机构
试运指挥部下设分部试运组、整套试运组、验收检查组、生严运行组,综合管理组。根据工作需要,各组可下设若干个专业组,专业组的成员,一般由总指挥与工程各参建单位协商任命,并报工程主管单位备案,见图3.2.2.4。启动验收委员会
试运指挥部:总指挥
专业组
分部试运组组长
汽轮机免费标准bzxz.net
专业组
副总捐
鑫试运组组
专业组
耐感指
整收检查
专业组
图 3.2.2.4
1分部试运组
開总指挥
坐产运行组组长
专业组
副总指择
专业组
综台管理组组长
剧总指挥若干
专业组
机组试运组织机构示意
威员著
专业组
脱硫脱确
专业组
一般应由施工、调试、建设、生产、监理、设讨、主要设备供货商等有关单位的代表组成。设组长一名,应由生体施工单位出任的副总指挥兼任,副组长若干名,应由调试、建设,监理和生产单位出任的副总指挥或成员担任。其主要职责是:
1)负责提出单机试运计划和分系统试运计划,上报总6
指挥批准。
DL/T5437—2009
2)负责分部试运阶段的组织领导、统筹安排和指挥协调工作。按照试运计划合理组织建、安装,单体调试工作,为单机试运和分系统试运创造条件。3)在单机和系统管次试运前,组织核套单机试运和系统试运应具备的条件,应使用试运条性检查确认表进行多方签证 (见表A.1和表A,2):4
组织研究和解决分部试运中发现的问题。5)组织办理单机试运验收签证和分系统试运验收签证工作。
2整套试运组
一般应由调试,施工,生产、建设、监理、设计、主要设备供货商等有关单位的代表组成。设组长一名,应由主体调试单存出任的副总指挥兼任,副组长若干名,应由施工、生产、建设和蓝理单位出任的副总指挥兼任。其主要职责是:
1)负责提出整套启动试运计划,上报总指挥批推。2)组织核查机组整套启动试运前和进入满负荷试运的条件,应使用整套启动试运条件检查确认表进行多方检查确认签证(见表A.3)
组织实施后动调试方案或措施,全面负贡整套启动试运的现场指挥和具体协调工作4)组织分板和解决整套启动试运中发现的问题。5)严格控制整套启动试运的各项技术经济指标,组织办理整套启动试运后的调试质量验收签证工作和项试运指标统计汇总工作。
3验收检查组
一般股应由建设,监理,施工、生产,设计等有关单位的代表组成。设组长一名,副组长若千名。组长一般由建设单位出任的7
DL / T 5437- 2009
副总指挥兼任。
其主要职责是:
1)负责组织对厂区外与市政、公交,航运等有关工程的验收或核查其验收评定结果。2)负责组织验收由设备供货商或其他承包商负责的调试目。
3)负责组织机组全部归档资料和技术文件的核查和归档交接工作。
4)负责协调设备材料、备品配件、专用仪器和专用工具的清点移交工作。
5)负责组织建筑及安装工程施工质量验收评定及整套启动试运质量总评。
4生产运行组
一般生产单莅的代表组成。设组长一名、副组长著干名。组长般由生产单位出任的副总指挥兼任。其主要职责是:
1)负责核查生产运行的准备情况,包括运行和维护人员的配备、培训、考核和上岗情况,所需的运行规,程、管理制度、系统图表、运行记录本和表格、餐类丁作票和操作票:设备铭牌,阀门编号牌,管道介质流间标志、安全用具和化验,检测仪器,维护工其等配备情况,生产标推化配置情况等,2)负责机组试运中的运行操作、系统检查和事故处理等生产运行下作。
5综合管理组
一般应由建设、施工,生产等有关单位的代表组成。设组长一名、副组长若干名。组长应由建设单位出任的副总指挥兼任。其至要职责是:
1)负责试运指挥部的文秘、资料和后勤服务等综合管8
理工作。
2)发布试运信息。
DL/ T 5437 2009
3)核查和协调试运现场的安全、消防和治安保卫工作。6各专业组
一般可在分部试运组,整套试运组、验收检查组和生产运行组下,分别设置锅炉、汽轮机、电气、热控、化学、燃料、土建、消防、脱梳(硝)等专业组,各组设组长1名,副组长和组员若干名。在分部试运阶段,组长由主体施工单径的人贯担任,副组长,由调读,监理、建设、生产、设计,设备供应商单位的人员担任在整套启动试运阶段,组长由主体调试单位的人员担任,副组长由施工、生产、监理、建设,设计、设备供应商单位的人员担任。燃料、士建、滑防和脱梳(梢)专业组的组长和副组长,由承担该项自施工、调试的单位和监理、建设单位派人出任。验收检查组中各专业组的组长和副组长由建设,监理、生产和施工单衔的人员担任。
各专业组的主要职责是:
1在试运指挥部各相应组的统一领导下,按照试运计划组织本专业各项试运条件的检香和完善,实施和完成本专业试运工作。
2)研究和解决本专业在试运中发现的问题,对重大间题提出处理方案,上报试运指挥部审查批推。组织完成本专业组各试运阶段的验收检查工作,办3
理验收签证。
4)按照机组试运计划要求,组织莞成与机组试运相关的厂区外与市政、公交,航运等有关工程和由设备供货商或其他承包商负责的调试项目的验收。3.2.3机组试运各单位的职责
3.2.3.1建设单位的主要职责
1充分发挥工程建设的主导作用,全面协助试运指挥部,负9
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。
标准图片预览标准图片预览

标准图片预览:






  • 热门标准
  • 电力行业标准(DL)标准计划
设为首页 - 收藏本站 - - 返回顶部
请牢记:“bzxz.net”即是“标准下载”四个汉字汉语拼音首字母与国际顶级域名“.net”的组合。 ©2009 标准下载网 www.bzxz.net 本站邮件:[email protected]
网站备案号:湘ICP备2023016450号-1
