【电力行业标准(DL)】 火力发电厂可行性研究报告内容深度规定

本网站 发布时间: 2024-10-22 21:45:21
  • DL/T5375-2008
  • 现行

基本信息

  • 标准号:

    DL/T 5375-2008

  • 标准名称:

    火力发电厂可行性研究报告内容深度规定

  • 标准类别:

    电力行业标准(DL)

  • 标准状态:

    现行
  • 发布日期:

    2008-06-04
  • 实施日期:

    2008-11-01
  • 出版语种:

    简体中文
  • 下载格式:

    .rar.pdf
  • 下载大小:

    24.63 MB

标准分类号

关联标准

出版信息

  • 出版社:

    中国电力出版社
  • 标准价格:

    0.0 元
  • 出版日期:

    2008-11-01

其他信息

  • 起草单位:

    电力规划设计总院
  • 归口单位:

    电力行业规划设计标准化技术委员会
  • 发布部门:

    中华人民共和国国家发展和改革委员会
  • 相关标签:

    火力发电厂 报告 内容 深度 规定
标准简介标准简介/下载

点击下载

标准简介:

标准下载解压密码:www.bzxz.net

本标准适用于发电厂新建、扩建或改建工程项目。本标准规定了编写火力发电厂可行性研究报告的基本工作内容、编写深度及程序的要求。 DL/T 5375-2008 火力发电厂可行性研究报告内容深度规定 DL/T5375-2008

标准内容标准内容

部分标准内容:

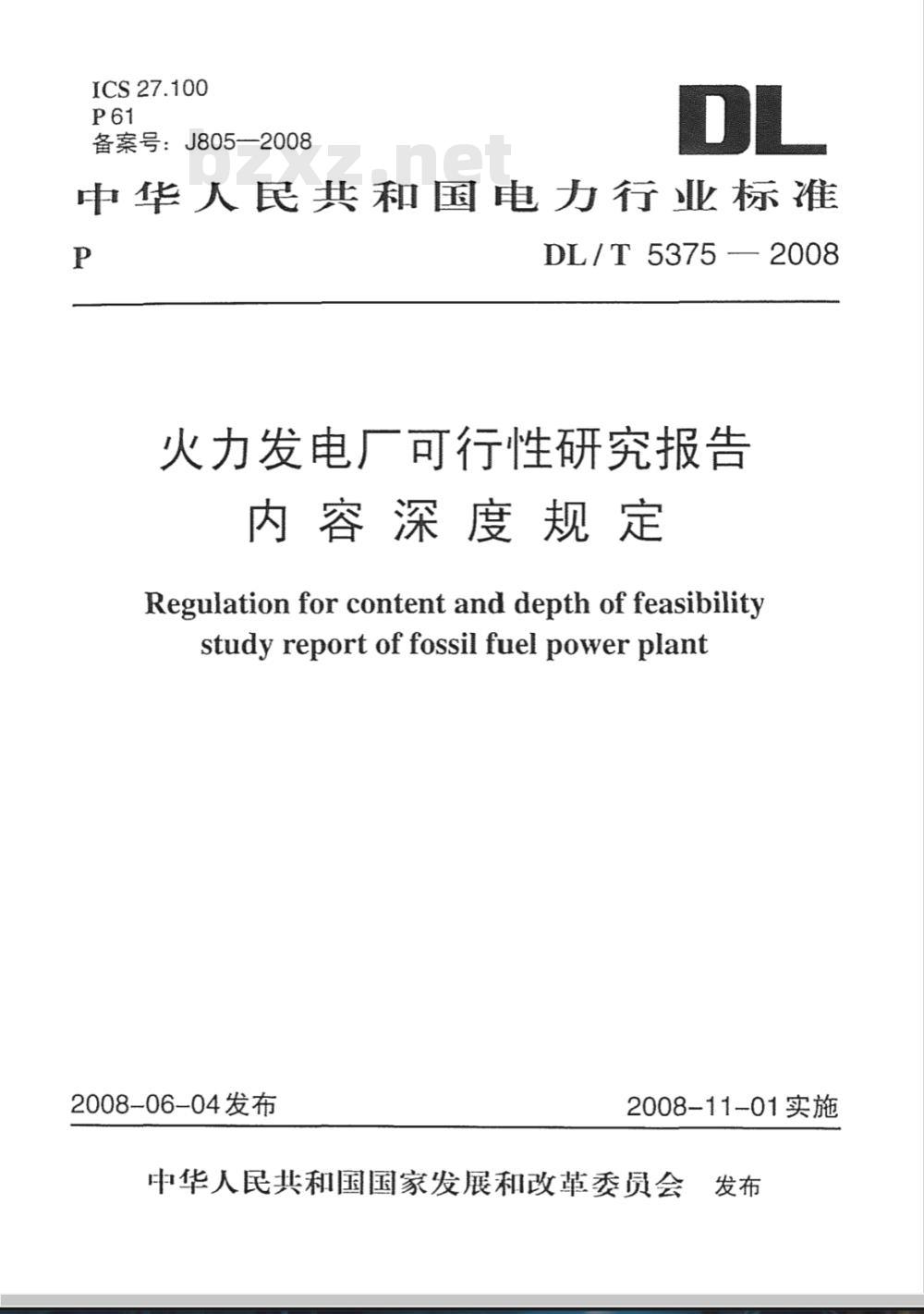

ICS27.100
备案号:J805—2008
中华人民共和国电力行业标准
DL/T5375—2008此内容来自标准下载网
火力发电广可行性研究报告
内容深度规定
Regulation for content and depth of feasibilitystudy report of fossil fuel power plant2008-06-04发布
2008-11-01实施
中华人民共和国国家发展和改革委员会发布

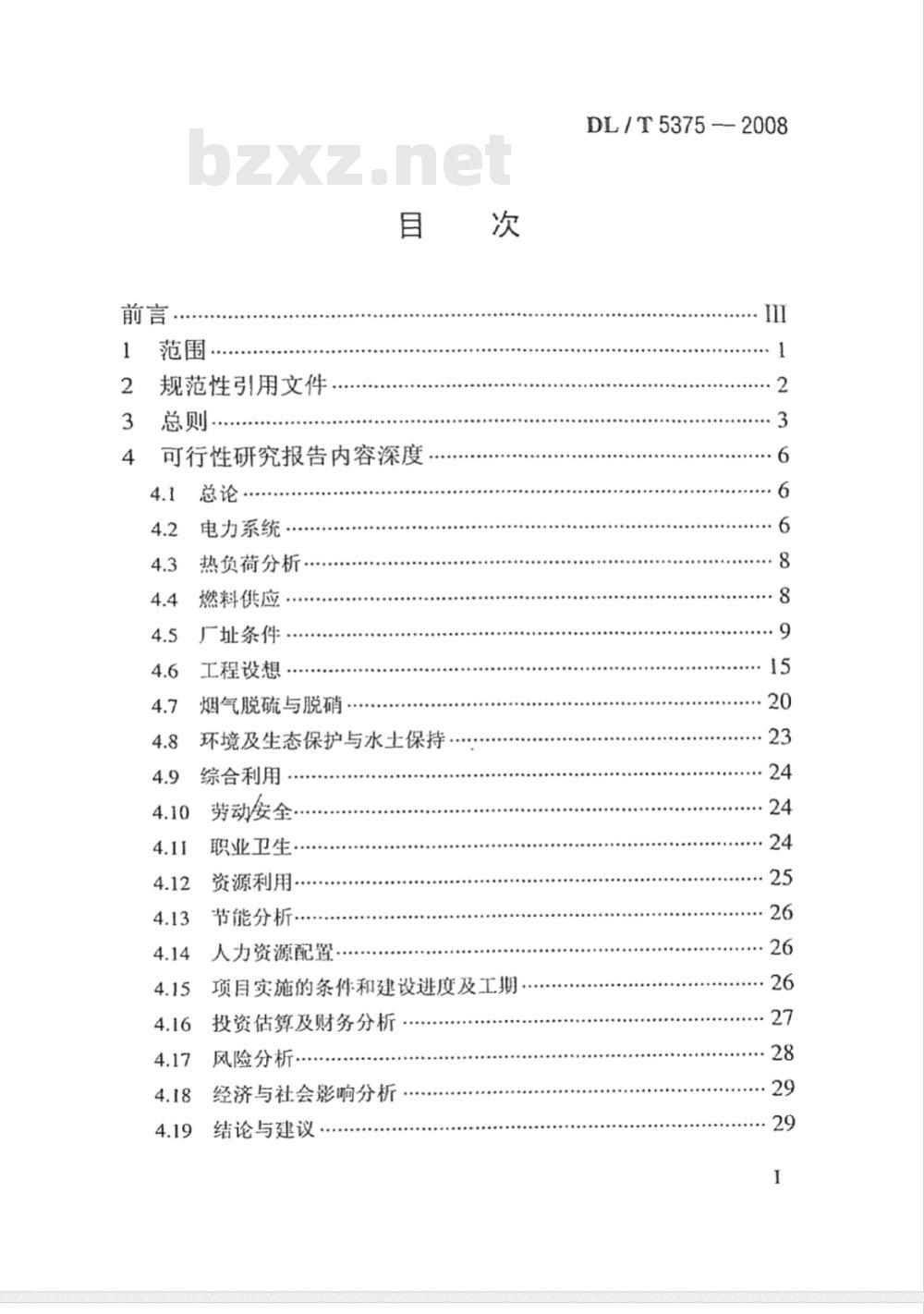

范围·
规范性引用文件
总则,
可行性研究报告内容深度
电力系统·
热负荷分析…
燃料供应
厂址条件…
工程设想·
烟气脱硫与脱硝,
环境及生态保护与水土保持.…
综合利用
劳动安全
职业卫生
资源利用…
节能分析·
人力资源配置
项目实施的条件和建设进度及工期投资估算及财务分析
风险分析·
经济与社会影响分析
结论与建议·
DL/T53752008
DL/ T53752008
可行性研究报告附件
可行性研究报告附图
条文说明…
DL/T5375---2008

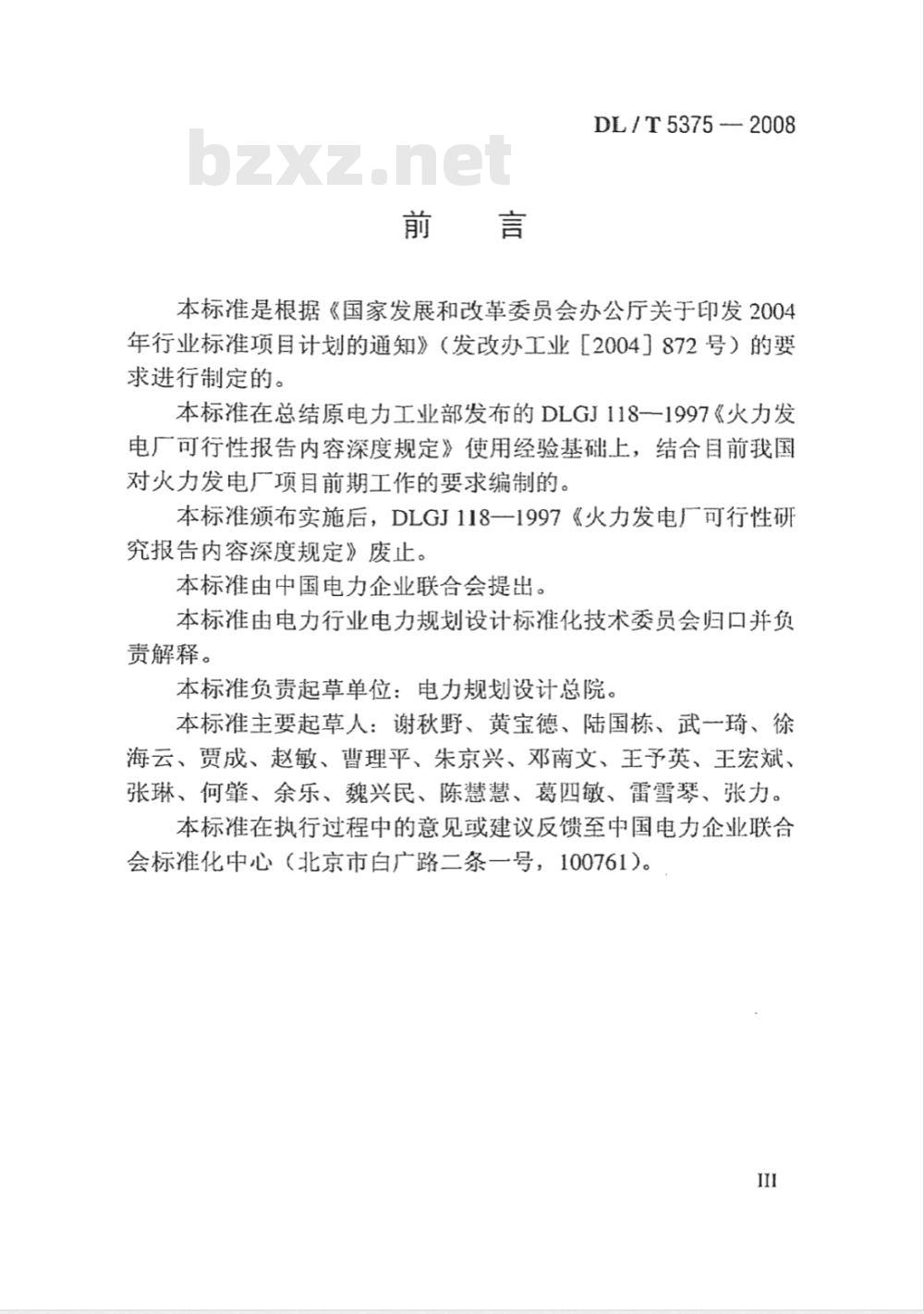

本标准是根据《国家发展和改革委员会办公厅关于印发2004年行业标准项目计划的通知》(发改办工业[2004]872号)的要求进行制定的。
本标准在总结原电力工业部发布的DLGJ118-1997《火力发电厂可行性报告内容深度规定》使用经验基础上,结合目前我国对火力发电项目前期工作的要求编制的。本标准颁布实施后,DLGJ118一1997《火力发电厂可行性研究报告内容深度规定》废止。
本标准由中国电力企业联合会提出。本标准由电力行业电力规划设计标准化技术委员会归口并负责解释。
本标准负责起草单位:电力规划设计总院。本标雅主要起草人:谢秋野、黄宝德、陆国栋、武一琦、徐海云、贾成、赵敏、曹理平、朱京兴、邓南文、王予英、王宏斌、张琳、何肇、余乐、魏兴民、陈慧慧、葛四敏、雷雪琴、张力。本标准在执行过程中的意见或建议反馈至中国电力企业联合会标准化中心(北京市白广路二条一号,100761)。III

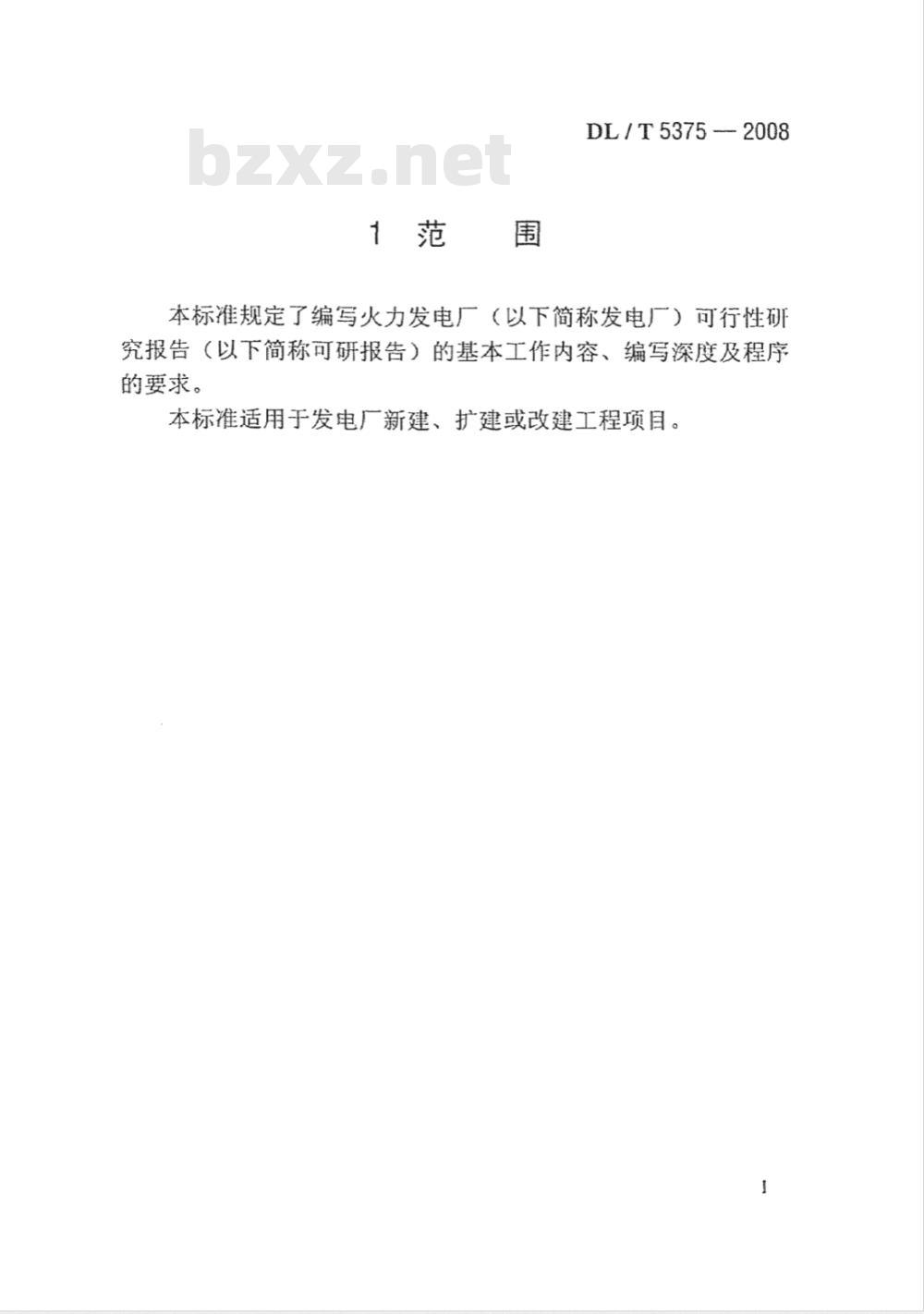

1范围
DL/T5375-2008
本标准规定了编写火力发电厂(以下简称发电厂)可行性研究报告(以下简称可研报告)的基本工作内容、编写深度及程序的要求。
本标准适用于发电厂新建、扩建或改建工程项目。1
DL/T5375-2008
2规范性引用文件
下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。GB18306中国地震动参数区划图
DL5000火力发电厂设计技术规程DL/T5084电力工程水文技术规程DL/T5158
3电力工程气象勘测技术规程
3总则
DL/T5375—2008
3.0.1为了在发电厂建设中贯彻国家法律、法规及产业政策、基本建设程序及方针,规范发电广前期工作内容深度,根据国家现行的法规、政策和基本建设程序要求,并结合发电厂工程项目建设的特点,特制定本标准。
3.0.2可行性研究是基本建设程序中为项目决策提供科学依据的一个重要阶段。发电厂新建、扩建或改建工程项目均应进行可行性研究,编制可研报告。可研报告是编写项目申请报告的基础,是项目单位投资决策的参考依据。本标准是编制发电广可研报告内容深度的重要依据。
3.0.3发电广项目建设应贯彻建设资源节约型、环境友好型社会的国策,在可行性研究阶段应积极采用可靠的先进技术,积极推荐采用高效、节能、节地、节水、节材、降耗和环保的方案。
3.0.4可研报告的编制应以近期电力系统发展规划为依据,以审定的初步可行性研究报告为基础,项目单位应委托具有相应资质的单位编制可研报告。
3.0.5可研报告编制完成后3年尚未核准的项目,应进行全面的复查和调整,并编制补充可研报告。3.0.6编制可研报告时,设计单位必须全面、准确、充分地握设计的原始资料和基础数据。项自单位应按要求取得有关主管部门的承诺文件,并与有关部门签订相关协议,签订的协议或文内容必须准确、齐全。设计单位应配合项目单位做好工作。3.0.7当有多个设计单位参加可研报告编制时,应明确其中一个为主体设计单位。主体设计单位应对所提供给其他各参加设计单位的原始资料的正确性负,对相关工作的配合、协调和归口负3
DL/T5375-2008
责,并负责将各外委单项可研报告或试验研究报告等主要内容及结论性意见的适应性经确认后归纳到发电广可研报告中。3.0.8可研报告应满足以下要求
1论证建厂的必要性和可行性。
新建工程应有2个及以上的广址,并对拟建广址进行同等2
深度的全面技术经济比较,提出推荐意见。3进行必要的调查,收资、勘测和试验工作。4落实环境保护、水土保持,土地利用与拆迁补偿原及范围和相关费用、接入系统、热负荷、燃料、水源、交通运输(含铁路专用线,码头及运煤专用公路等)、灰渣场:区域稳定及岩土工程、脱硫吸收翘与脱俏还原初来源及其副产品处置等建厂外部条件,并应进行必要的方案比较。5对厂址总体规划、厂区总平面规期以及客工艺系统提出工程设想,以满足投资估算和财务分析的要求。对推荐厂址应论证并提出主机技术条件,以满足主机招标的要求。6投资估算应能满足控制概算的要求,并进行造价分析。7财务分析所籍的原始资料应切合实际,以此确定相应上网参考电价估算值。利用外资项目的财务分析指标,应符合国家规定的有关利用外资项目的技术经济政策。8应说明合理利用资源情况。进行节能分析、风险分析及经济与社会影响分析。
3.0.9项目单位应委托有资质的单位编制接入系统、环境影响、水土保持、铁路专用线(或码头)、工程测量、水文(气象)期测、岩土工程、水文地质详查、水资源论证、地震安全性评价、地质灾害危险性评估等相关部分的可研报告或专题报告,并按程序报送有关主管部门进行审查,取得相应审查意见。3.0.10项目单位报送可研报告审查前应征得省级主管部门的同意,省级主管部门(或委托下级主管部门)应参加可研审查会,协助审查单位协调、落实有关问题。4
DL/T5375-2008
3.0.11设计单位编制的可研报告须经国家主管部门认可的咨询机构进行审查,审查后的可研报告是上报项目核准申请报告的依据之一。咨询机构在出具可研报告审查意见前:项目单位应取得有关主管部门对项目接入系统、用地预审、环境保护、水土保持、取水许可申请以及热电联产和煤研石利用规划等的批复文件。5
DL/T5375-2008
4可行性研究报告内容深度
4.1总论
4.1.1项目背景。应说明项目所在地区的电力发展规划情况,本项目在地区(省级)规划中的地位和作用,初步可行性研究阶段的工作情况和审查意见。对扩建、改建工程项目,尚应简述已有工程的简况。
4.1.2投资方及项目单位概况。应说明项目各投资方资产性质,项目单位筹建情况及建设资金的来源。4.1.3研究范围与分工。应说明可行性研究的工作范围(含有关专题研究项目),并说明项目单位另行委托专门研究的项目及进展情况。当多个设计单位共同完成时,应说明主体设计单位和参加设计单位。
4.1.4工作简要过程及主要参加人员。应简述工程项目开展的时间、地点和过程以及参加单位主要参加人员的专业、职务和职称。4.1.5项目概况。说明拟建项目所在地概况、报告编制依据、发电厂规划容量及本期建设规模、建厂外部条件及主要设计原则、股资规模及主要技术经济指标。4.1.6主要结论及问题和建议。应从电力市场和热负荷需求等方面简述工程项目建设的必要性,并从厂址外部条件的落实情况、资源利用、环境保护以及社会与经济影响等简要说明工程项目实施的可行性,概括论述主要结论及问题和建议。4.2电力系统
4.2.1应阐述本项自所在地区的国民经济和社会发展状况、能源资源概况、电力系统现况(包括负荷、电源、电网现况及其存在6
DL/T5375—2008
的主要问题)。如为电力外送项目,尚应说明相关地区的国民经济和社会发展状况、能源资源概况、电力系统现况。4.2.2负荷预测。应根据电力系统规划、项目接入系统设计及其评审意见,或依据国民经济和社会发展规划:分析负荷增长因素及其发展趋势,提出负荷预测方案及负荷特性,对本项目所在地区和受电地区负荷预测应做详细的叙述。4.2.3电力电量平衡计算分析
1应对项目所在电网及受电电网(外送电源项目)所采用的电源项自进行总体描述及分析。2应进行项目所在电网、地区及消纳地区自本项目第台机组投产前至少一年至设计水平年的逐年和远景年的电力电量平衡计算,对外送项目还应对受电电网进行电力电量平衡计算。对电力系统中的不确定因素和变化因素应作敏感性分析。3根据电力平衡计算结果及分析,校核本项目的合理装机规模、机组投产时间及消纳范围。4根据电量平衡计算结果及分析,确定本项目的设计年利用小时数。
5根据系统调峰情况,分析系统对本项目的调峰要求。4.2.4项目建设的必要性。根据电力系统规划、市场分析,结合项自在电力系统中的地位和作用以及项自所在地区的国民经济和社会发展等方面的特点,论述项目建设的必要性。4.2.5项目与系统的连接。在电力系统规划设计或项目送出规划设计的基础上,进行必要的潮流、稳定、短路、工频过电压等电气计算和技术经济比较,提出项目接入系统方案,确定本项目的出线电压等级、出线回路数。
4.2.6系统对项目主接线的要求。应根据项目规划容量、分期霆设情况、供电消纳范围、广址条件、出线电压等级和出线回路数以及系统安全运行对发电厂的要求,按照既简化发电广接线、节约投资,又满足运行可靠性和灵活性要求的原则,通过技术经济7
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。
标准图片预览标准图片预览

标准图片预览:






  • 热门标准
  • 电力行业标准(DL)标准计划
设为首页 - 收藏本站 - - 返回顶部
请牢记:“bzxz.net”即是“标准下载”四个汉字汉语拼音首字母与国际顶级域名“.net”的组合。 ©2009 标准下载网 www.bzxz.net 本站邮件:[email protected]
网站备案号:湘ICP备2023016450号-1
