【电力行业标准(DL)】 火力发电厂初步可行性研究报告内容深度规定

本网站 发布时间: 2024-11-07 14:02:25
  • DL/T5374-2008
  • 现行

基本信息

  • 标准号:

    DL/T 5374-2008

  • 标准名称:

    火力发电厂初步可行性研究报告内容深度规定

  • 标准类别:

    电力行业标准(DL)

  • 标准状态:

    现行
  • 发布日期:

    2008-06-04
  • 实施日期:

    2008-11-01
  • 出版语种:

    简体中文
  • 下载格式:

    .rar.pdf
  • 下载大小:

    5.65 MB

标准分类号

关联标准

出版信息

  • 出版社:

    中国电力出版社
  • 标准价格:

    0.0 元
  • 出版日期:

    2008-11-01

其他信息

  • 起草单位:

    电力规划设计总院;西北电力设计院;浙江省电力设计院;山东电力工程咨询院
  • 归口单位:

    电力行业电力规划设计标准化技术委员会
  • 发布部门:

    中华人民共和国国家发展和改革委员会
  • 相关标签:

    火力发电厂 初步 报告 内容 深度 规定
标准简介标准简介/下载

点击下载

标准简介:

标准下载解压密码:www.bzxz.net

本标准适用于发电厂新建、扩建或改建工程项目。 DL/T 5374-2008 火力发电厂初步可行性研究报告内容深度规定 DL/T5374-2008

标准内容标准内容

部分标准内容:

ICS27.100
备案号:J804—2008
中华人民共和国电力行业标准
DL/T5374-2008
火力发电厂初步可行性研究报告内容深度规定
Regulation for content and depth of pre-feasibilitystudy Report of fossil fuel power plant2008-06-04发布
2008-11-01实施
中华人民共和国国家发展和改革委员会发布前言

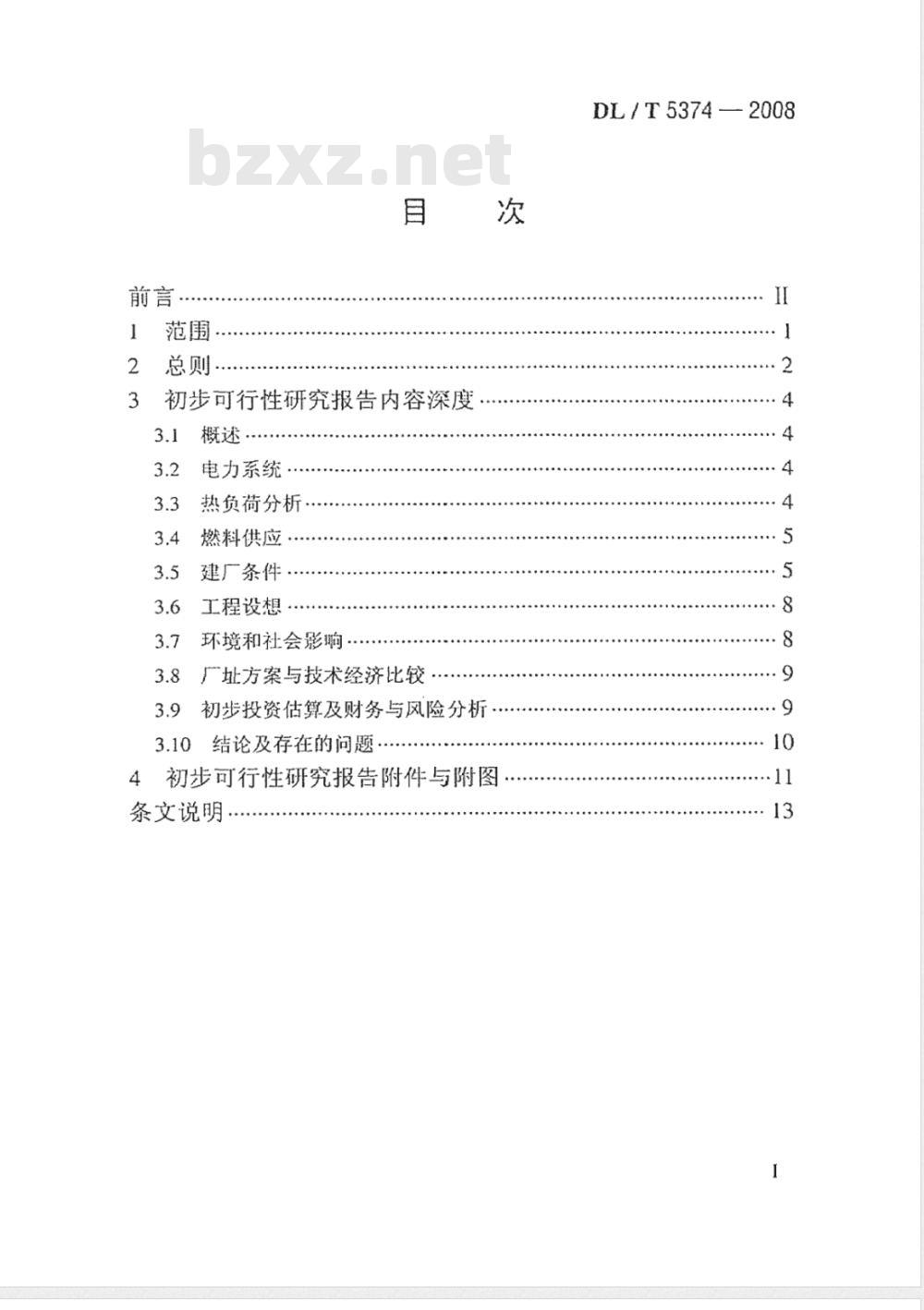

总则,
初步可行性研究报告内容深度下载标准就来标准下载网
电力系统·
热负荷分析
燃料供应·
建厂条件.
工程设想,
环境和社会影响
广址方案与技术经济比较
初步投资估算及财务与风险分析3.10
结论及存在的问题
4初步可行性研究报告附件与附图条文说明
DL/T5374—2008
DL/T53742008

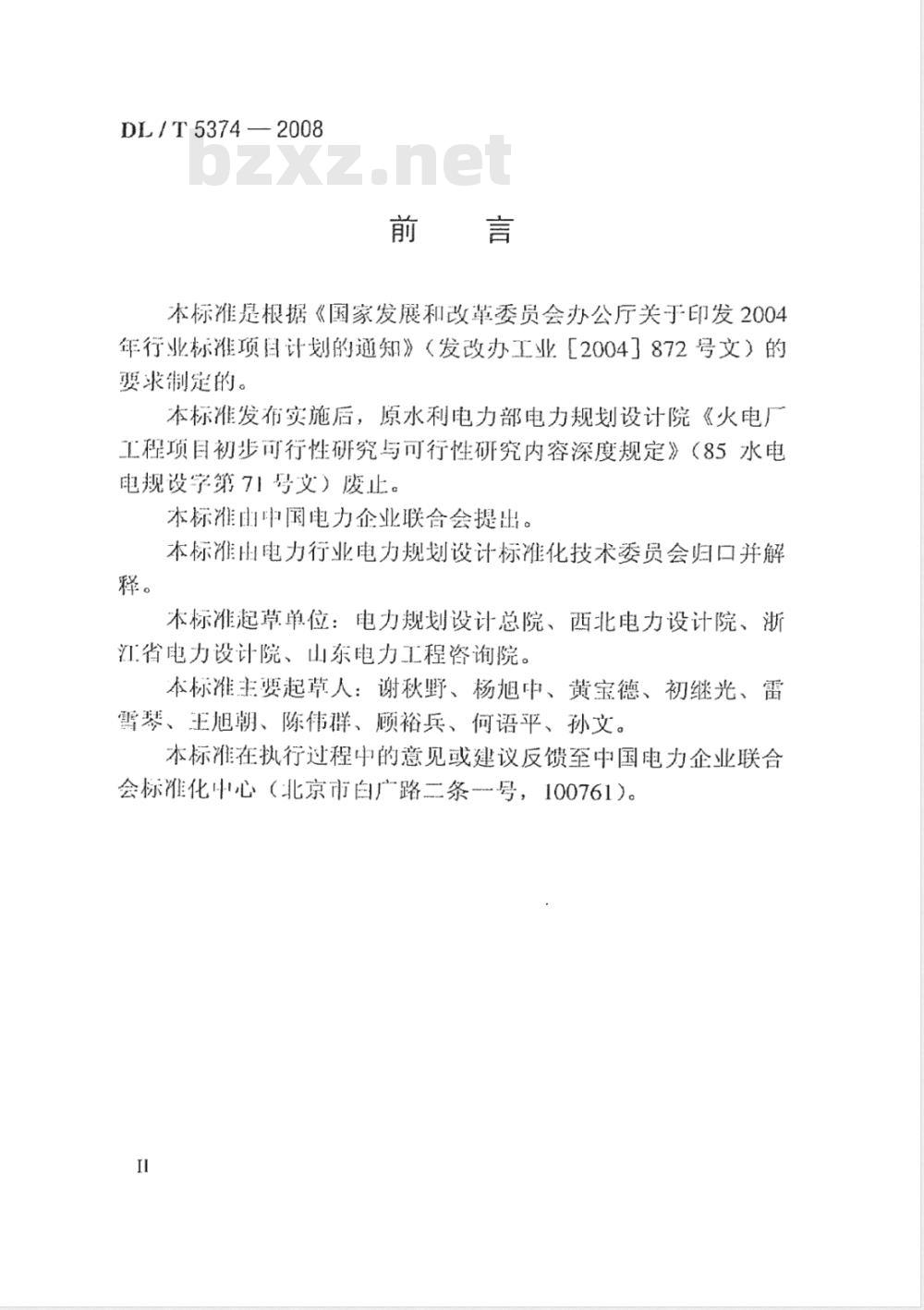

标准是根据《国家发展和改革委员会办公厅关于印发2004年行业标准项目计划的通知》(发改办工业[2004了872号文)的要求制定的。
本标准发布实施后,原水利电力部电力规划设计院《火电厂工程项目初步可行性研究与可行性研究内容深度规定》(85水电电规设字第71号文)废止。
本标准由中国电力企业联合会提出。本标准出电力行业电力规划设计标准化技术委员会归口并解释。
本标准起草单位:电力规划设计总院、西北电力设计院、浙江省电力设计院、山东电力工程咨询院。本标准主要起草人:谢秋野、杨旭中、黄宝德、初继光、雷霄琴、王旭朝、陈伟群、顾裕兵、何语平、孙文。本标准在执行过程中的意见或建议反馈至中国电力企业联合会标准化中心(北京市自广路二条号,100761)。1范围

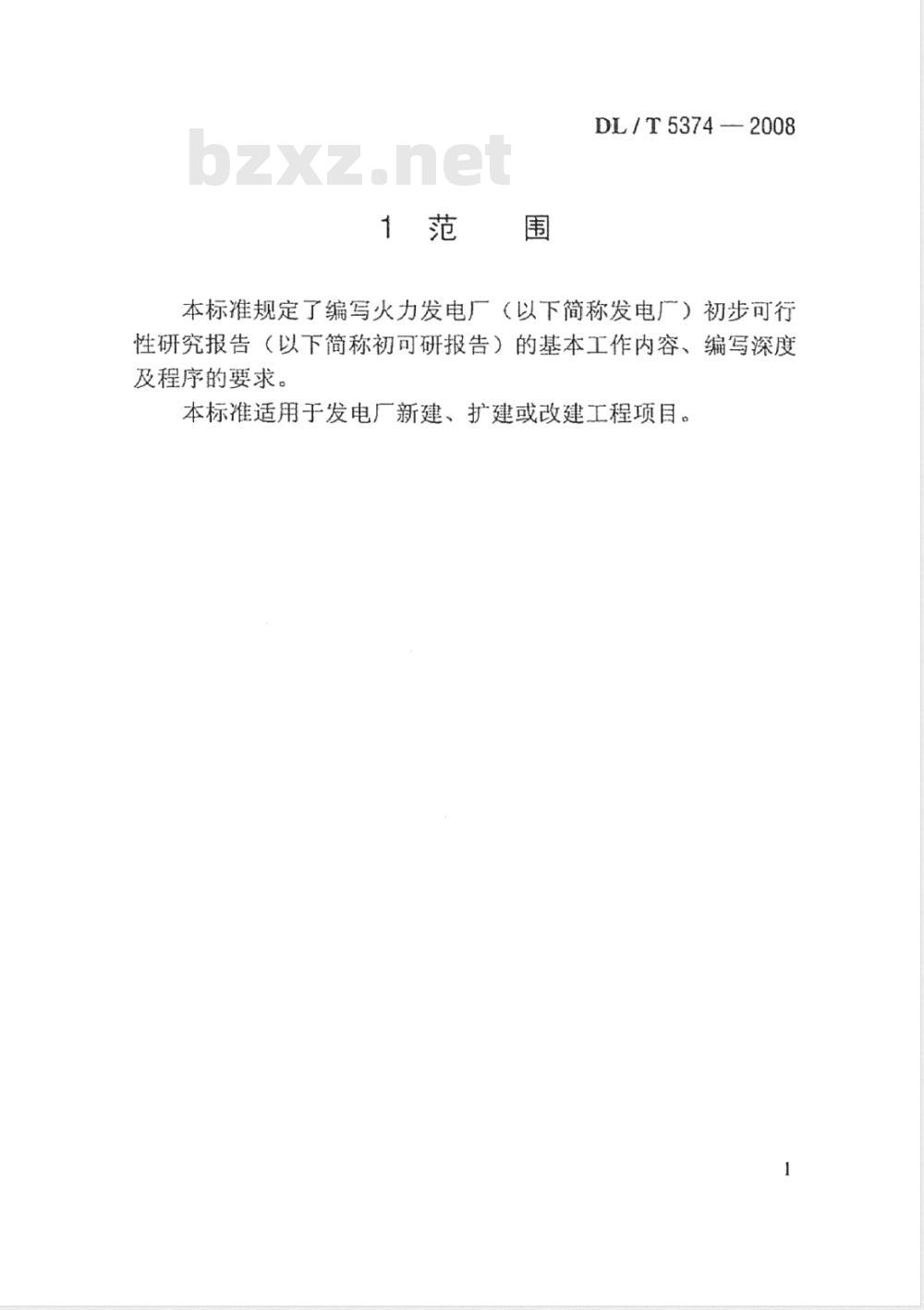

DL/T5374-2008
本标准规定了编写火力发电厂(以下简称发电厂)初步可行性研究报告(以下简称初可研报告)的基本工作内容、编写深度及程序的要求。
本标准适用于发电厂新建、扩建或改建工程项目。DL/T5374-2008

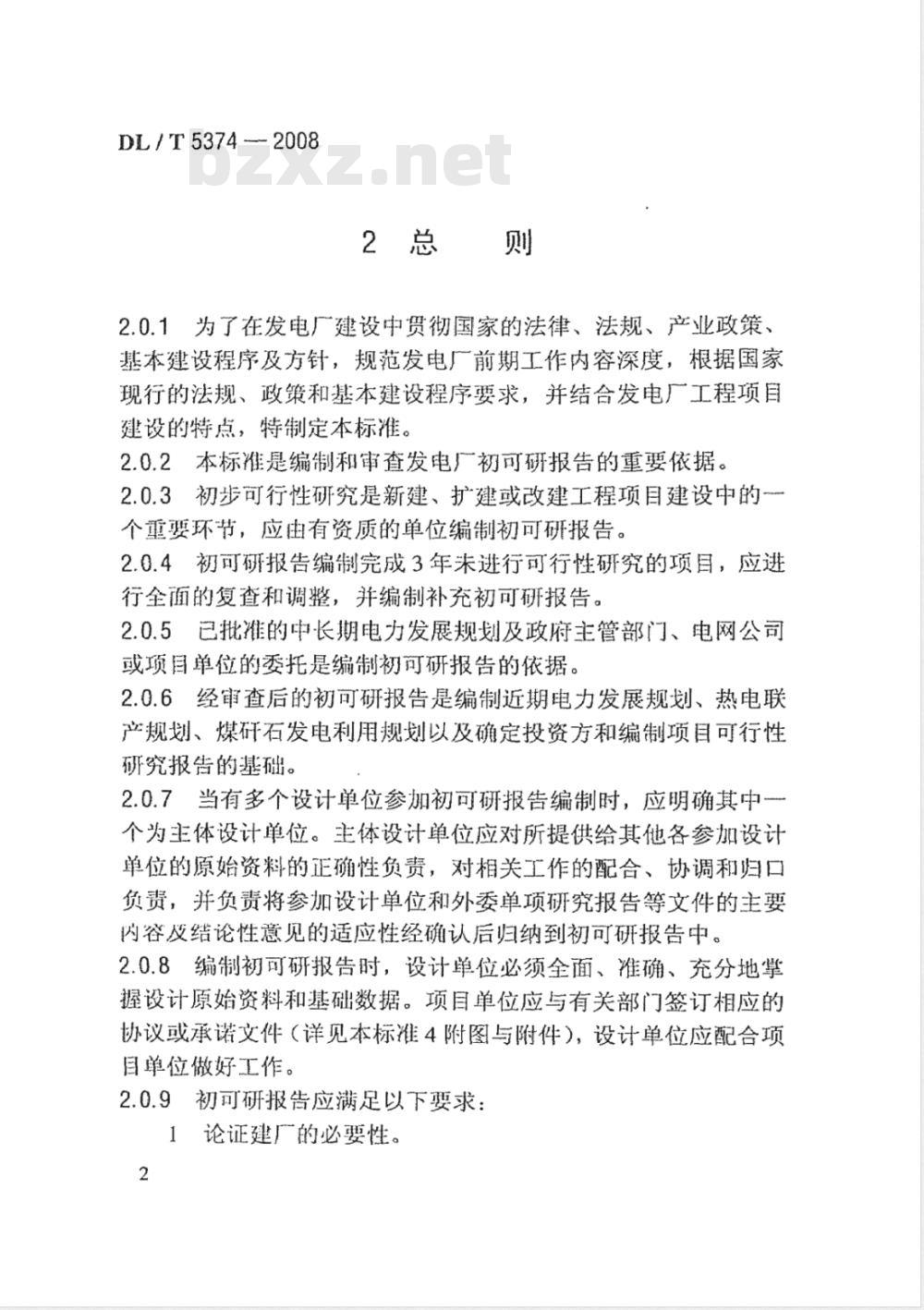

2.0.1为了在发电厂建设中贯彻国家的法律、法规、产业政策、基本建设程序及方针,规范发电厂前期工作内容深度,根据国家现行的法规、政策和基本建设程序要求,并结合发电厂工程项自建设的特点,特制定本标准,
2.0.2本标准是编制和审查发电厂初可研报告的重要依据。2.0.3初步可行性研究是新建、扩建或改建工程项目建设中的-个重要环节,应由有资质的单位编制初可研报告。2.0.4初可研报告编制完成3年未进行可行性研究的项目,应进行全面的复查和调整,并编制补充初可研报告。2.0.5已批准的中长期电力发展规划及政府主管部门、电网公司或项目单位的委托是编制初可研报告的依据。2.0.6经留查后的初可研报告是编制近期电力发展规划、热电联产规划、煤研石发电利用规划以及确定投资方和编制项目可行性研究报告的基础。
2.0.7当有多个设计单位参加初可研报告编制时,应明确其中一个为主体设计单位。主体设计单位应对所提供给其他各参加设计单位的原始资料的正确性负责,对相关工作的配合、协调和归口负责,并负责将参加设计单位和外委单项研究报告等文件的主要内容及结论性意见的适应性经确认后归纳到初可研报告中。2.0.8编制初可研报告时,设计单位必须全面、准确、充分地掌握设计原始资料和基础数据。项目单位应与有关部门签订相应的协议或承诺文件(详见本标准4附图与附件),设计单位应配合项自单位做好工作。
2.0.9初可研报告应满足以下要求:1论证建广的必要性。
DL/T53742008
2进行踏勘调研、收集资料,有必要时进行少量的勘测和试验工作,对可能造成厂址颠覆性因素进行论证,初步落实建厂的外部条件。
3新建工程应对多个厂址方案进行技术和经济比较,择优推荐出两个或以上可能建广的广址方案作为开展可行性研究的厂址方案。
4提出电厂规划容量、分期建设规模及机组选型的建议。5提出初步投资估算、经济效益与风险分析。2.0.10初可研报告可根据具体情况,按总报告及铁路(码头)、水文气象、岩土工程、燃料来源、电厂水源、输电系统规划设计和热电联产规划等专题报告编制出版。总报告说明书章节按第3章要求编写,并应有附件和附图,专题报告应有必要的附图。2.0.11初可研报告应由具有管理权限的政府主管部门、经授权的电网公司或经国家主管部门认可的咨询机构组织审查,也可由上述单位联合组织审查。
DL/T5374--2008
3初步可行性研究报告内容深度
3.1概述
3.1.1任务依据
应说明本项目的任务来源和委托单位。3.1.2项目概况
应说明本项目的建设目的、地点、规划容量及本期建设的规模等特点。扩建和改建项目,尚应叙述老厂的简况。3.1.3工作过程
应简述工作时间、地点及工作过程,包括与政府相关部门、委托单位及协作单位之间的工作联系和配合。3.1.4工作组织
应说明参加本项目的工作人员及所在单位、专业、职务和职称。3.2电力系统
3.2.1应简述项目所在区域国民经济和社会现况和发展规划:并应说明电力系统的现状及电力发展规划。3.2.2电力负荷预测及电力电量平衡(包括已核准和较确定的电源项目),推荐机组年利用小时。3.2.3应说明本项目建设规模及在电力系统中的作用。3.2.4应说明发电厂与电力系统连接方案的设想,出线电压等级、方向和回路数(有条件时,应注明线路大约公里数)。3.2.5应从电力系统的角度,说明本项目建设的必要性。3.3热负荷分析
3.3.1应说明供热系统的现状、发展和区域(或企业)的热力规4
划或热电联产规划。
DL/T5374---2008
3.3.2收集或预测近、远期热负荷的大小和特性。3.3.3初步确定热电广的供热介质(工业用汽和或采暖热水、制冷用汽)和供热范围,并初步确定供热参数和供热量。对机组选型提出初步建议。并说明存在的主要问题及对下阶段工作的建议。
3.3.4应从满足供热需求方面,说明本项目建设的必要性。3.4燃料供应
3.4.1燃料来源
应分析研究发电厂燃料可能来源、品种、储量、煤矿近期与远期产量规划、服务年限等,结合发电广的建设规模和进度,提出电厂燃料的推荐来源,应从资源配置角度说明电广使用燃料的合理性,并应取得燃料供应原则协议。并说明存在的主要问题及对下阶段工作的建议。
3.4.2燃料品质
应收集分析推荐燃料的品质资料,燃料的品质资料包括元素分析、灰分、水分、挥发分、灰熔点、可磨系数、发热量和灰的成分等指标。
3.4.3燃料运输
应分析广址所在区域的交通运输概况及厂址的自然条件,合电厂燃料的运输数量,初步确定燃料的运输方式、运距。3.4.4当采用其他燃料(如天然气、LNG、油)时,应参照上述内容编写。
3.5建厂条件
3.5.1厂址概述
应说明各厂址所在地区概况,广址地理位置、广址附近自然环境、自然保护区、风景名胜区、城乡规划、广址地形地貌、文5
DL/T53742008
物古迹、地下矿藏资源、军事设施及机场,广址按规定的设计重现期的江、河、水库(湖泊)等洪水位(或高潮位)和最高内涝水位等情况,提出厂址(包括厂区、水源地、补给水管线、灰场、炭管线、码头、铁路、公路、施工生产生活区等)拟用地规模、用地现状及类型,说明土地利用总体规划及本项自土地利用的合理性,广外设施与广区的距离及广址范围内初步的拆迁量和土石方工程量。
3.5.2交通运输
应说明广址周围的铁路、水路和公路的现状,规划情况和运输条件,拟采用运输方案的合理性,存在的主要问题及对下阶段工作的建议。必要时委托有资质的单位对发电厂大件设备运输进行专题论证。
当采用铁路运输时:应论述铁路运输能力和相邻线路的技术标准、专用线接轨站和接轨点、专用线建设标准和长度、发电厂所嚣燃料运输引起铁路技术改造的内容,并应取得铁道部门原则同意接轨的文件。
当采用铁水联运时:应论述铁路运输通道的距离及运力、可能的燃料中转港情况及能力、航道、煤码头的建设条件和建设规模及存在的主要问题,并应取得海事及航管主管部门原则同意使用航道和建设码头的文件。
当采用公路运输时,应论述广址附近的公路情况、发电厂所需燃料运输引起公路技术改造的内容、是否需要建设燃料运输专用公路。
3.5.3水文气象
应充分收集当地水文气象资料和进行现场踏勘,统计分析各产址的水文气象条件,绘制风玫瑰图,对水源、内涝、防洪(潮)、波浪、河床(岸滩)演变等影响建广的主要水文气象条件提出估算成果与定性的分析判断,对推荐的各厂址方案提出存在的主要问题及对下阶段工作的建议。
3.5.4水源
DL/T53742008
应说明各广址的供水水源及水质,冷却方式、冷却水量、补给水量,其他工业用水与生活用水需水量。应说明拟采用供水水源的合理性,是否符合所在地区水资源利用总体规划的要求,各供水水源须取得水行政主管部门原则同意使用该水源的文件,并初步明确充许取水量。
应充分收集各供水水源的水文资料、当地现状与规划条件下各行业用水量情况、水资源利用规划、水利工程现状及规划等资料,初步分析现状及规划条件下设计保证率粘水年份发电产用水的可靠性,经比较提出推荐的供水水源方案、存在的主要问题及对下阶段工作的建议。
当发电广用水与工农(牧)业及城市用水有矛盾时,应提出可行的解决矛盾的初步方案和意见。当发电广建设需要新建水库或对现有水库进行改造时,应由有资质的设计单位编制新建或改造水库的初步可行性研究报告,并经相关主管部门审查确定。在允许开采地下水的地区,如拟采用地下水水源时,应收集已有的水文地质资料,初步分析水源地地下水储量、补给量、司开采量等参数,必要时要提出水文地质初勘报告。当采用再生水作为补给水源时,应收集城市用水量、污水排放量、处理规模、处理工艺和再生水的水量、水质及其变化情况,初步分析现状及规划水平年发电厂取水的可靠性。按照现行规定,应有适当容量的备用水源,须初步说明再生水备用水源方案。当采用矿并(区)疏干水作为补充水源时,应收集已有矿册(区)疏干水相关资料,初步论证发电广可利用量和供水可肇性,对新建矿井(区)应收集矿井(区)设计和疏于水设计相关资料,初步论证发电厂可利用量和供水可靠性。当采用海水淡化方案,必要时提出海水淡化专题论证。对采用直流冷却供水系统的发电广,应对发电广温排放作出初步的分析判断,必要时提出初步专题论证报告。7
DL/T53742008
3.5.5赠灰场
应说明各厂址可供选择的灰场情况,包括灰场用地面积、容积、存灰年限,灰场与各广址的距离、交通情况、相对高程,灰场拟用地规模、用地现状及类型、与土地利用总体规划的关系以及拆迁工程量,按规定设计重现期的山洪流量(对山谷灰场、坡地炭场)、洪水位或最高内水位及灰场的暴总量(对海滩、江边或平原灰场),拟建灰场坝址的工程地质及水文地质条件,灰场区域渗漏的可能性及拟采取的措施。3.5.6广址区域稳定与工程地质
应收集分析区域稳定、地震、地形、地貌、水文地质、矿产资源、文物古迹及当地的工程地质与岩上工程等资料,通过现场踏期,进一一步了解地质构造,地基土的性质,不良地质现象,地下水情况,压覆矿产资源及文物古迹的情况。分析区域构造断裂与历更地震资料以及场地的岩土性质和不良地质现象,对场地的稳定性和广址的工程地质条件、地基类型以及环境地质问题作出基本评价,提出是否适宜建广与下阶段应查清和解决的问题。3.6工程设想
3.6.1应论证发电广规划容量及分期键设规模、机组参数、容量与机组类型的选择以及建设进度的初步设想。3.6.2应论述发电厂总体规划(包括交通运输、水源、灰场等)、输爆、除灰、供水、岩土工程、供热、电气主接线等与初步投资估算有关的初步工程设想。
3.6.3应说明脱硫、脱硝拟采用的工艺方式;脱硫剂、脱硝还原剂的来源、运输、制备及储存;副产品的初步处理方式等内容。其他单项工程,间参照编写。
3.7环境和社会影响
3.7.1应叙述广址所在地区的环境、生态和水上保持现状。8
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。
