12月底监理单位应签发的付款凭证金额为多少? A单位施工安全考核能否通过?为什么? 某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表1F420154-4。计算9周末的费用偏差CV与进度偏差SV,并对结果含义加以说明。 某水利工程,施工单位按招标文件中提供的工程量清单作出报价见下表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。 施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/立方米,工程量为3000立方米。施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
表格法是进行偏差分析最常用的一种方法,其特点有( )。 形象、直观、一目了然;反映的信息量少,一般在项目的较高管理层应用;能够准确表达出费用的绝对误差,一眼感受到偏差的严重性;可借助于计算机,节约大量数据处理所需的人力,并大大提高速度 项目的信息管理是通过对各个系统、各项工作和各种数据的管理,使项目的( )能方便和有效地获取、存储、存档、处理和交流。 情况;资料;信息;数据 根据我国相关规定,一次事故中死亡8人的属于( )。 死亡事故;重大伤亡事故;特大伤亡事故;特别重大伤亡事故 根据我国《职业病目录》,属于物理因素所致的职业病是( )。 中暑;职业性哮喘;电光性皮炎;水泥尘肺
提出索赔的一方应该在合同规定的时限内向对方递交正式的书面索赔文件,如果干扰事件对工程的影响持续时间长,承包人则应按工程师要求的合理间隔递交中间索赔报告,并在干扰事件影响结束后的( )天内递交一份最终索赔报告,否则将失去该事件请求补偿的索赔权利。 7;14;21;28 施工现场必须设有“五牌一图”,其中“一图”指的是( )。 项目组织机构图;施工现场总平面图;办公区平面图;施工区平面布置图 如果干扰事件对工程的影响持续时间长,承包人应当( )。 阶段性向工程师发出索赔意向,在索赔事件终了后14天内,向工程师送交索赔的有关资料和最终索赔报告;在索赔事件开始即向工程师发出索赔意向,待索赔事件终了后21天内,一次性向工程师送交索赔的有关资料和最终索赔报告;阶段性向工程师发出索赔意向,在索赔事件终了后21天内,向工程师送交索赔的有关资料和最终索赔报告;按工程师要求的合理间隔(一般为28天),提交中间索赔报告,并在干扰事件影响结束后的28天内提交一份最终索赔报告 对于承包人向发包人的索赔请求,索赔文件首先应该交由( )审核。 业主;监理人员;总承包商;工程师
某单位为职工家属区宿舍楼统一装修,其厨房、卫生间墙面采用釉面陶瓷砖。墙砖粘贴半年后,经检查发现,约占总量25%的墙砖釉面开裂(胎体没有发现开裂),表面裂纹方向无规律性。另外,还发现部分墙砖有空鼓、脱落现象。 简述上述墙砖试验时的组批原则。 某耐火材料厂新建厂区工程,主要单体为一重钢结构多层厂房工程,地下部分为混凝土灌注桩基础,地上部分柱为钢管混凝土,其他构件均为H型钢构件,钢构件的连接方式主要为高强度螺栓连接。 钢构件加工过程中,驻加工厂监理发现个别构件焊接时出现咬边,经过施工单位的科技攻关,得以解决。 制作完成并经检测合格的构件所有外露部位均喷涂底漆后运至施工现场,现场尺寸校验后进行拼装。高强度螺栓连接时先初拧至施工扭矩的50%左右,对接合件进行校正,消除接合件的变形、错位和错孔后,再复拧达到紧固。高强度螺栓安装时从中部向四周逐个进行,初拧及终拧从四周向中心进行,并保持四个方向对称拧紧。 钢结构子分部工程质量验收合格,在工程竣工验收通过后3个月之内,施工单位按时将工程档案送交当地城建档案管理机构。 试分析可能出现咬边的主要原因?并简述处理方法。 实木复合地板复验时,其游离甲醛含量符合《民用建筑工程室内环境污染控制规范》GB 50325—2010规定吗?为什么? 电焊工杨某,在海龙大厦工程负责焊接一个生活用水水箱。在水箱焊接基本完成后下班,项目生产经理为抢工期急于安排一名油漆工加班,将水箱焊好部位刷上油 漆,第二天在油漆未干的情况下又安排焊工将为完成的部位进行收尾,由于通风不好,油漆未干透,刚一打火“轰”的一声,水箱油漆发生着火,焊工当场被烧伤。 简述灭火器的设置有哪些具体要求。

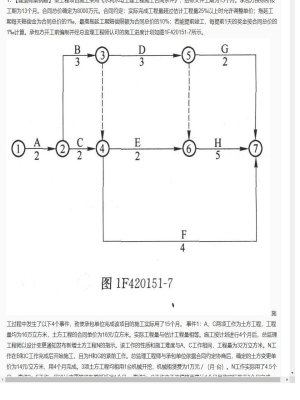

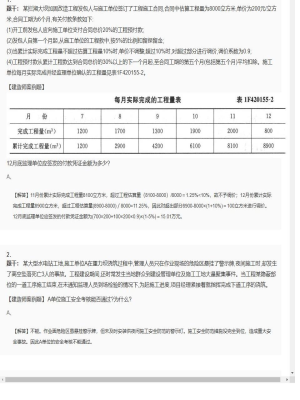

某工程项目施工采用《水利水电土建工程施工合同条件》,招标文件工期为15个月。承包方投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰计算。承包方开工前编制并经总监理工程师认可的施工进度计划如图1F420151-7所示。 施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。 事件1:A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/立方米。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万立方米。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/立方米,用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。N工作实际用了4.5个月。 事件2:F工作,因设计变更等待新图纸延误1个月。 事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度,按合同专用条款的界定为风险事件。 事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。 由于以上事件,承包单位提出以下索赔要求: (1)顺延工期6个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响0.5个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。 (2)N工作的费用补偿=16元/立方米×32万立方米=512万元。 (3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1万元/(月·台)×1台=5万元。 确定应补偿承包单位的费用,并说明理由。 某水闸为14孔开敞式水闸,设计流量为2400立方米/s。每个闸墩划分为一个单元工程,其中第4号闸墩高10.5m,厚1.5m,顺水流方向长24.0m,其混凝土量为365.8立方米,模板面积为509.6平方米,钢筋量为30.5t。闸墩混凝土采用钢模施工。承包人进行闸墩模板及支架设计时,考虑的基本荷载有:模板及支架自重、新浇混凝土重量、钢筋重量以及振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。施工过程中,承包人和监理单位对第4号闸墩的混凝土模板进行了检查验收,填写的《水利水电工程混凝土模板工序质量评定表》如表1F400000-4所示。统计《水利水电工程混凝土模板工序质量评定表》中各“项次”实测值合格点数,计算各“项次”实测值合格率,写出评定表中“检测结果”栏内相应数据。 该工程能否被评为文明建设工地?为什么? 根据《建筑业企业资质等级标准》(建82号)的有关规定,满足清河泵站出口防洪闸工程施工招标要求的企业资质等级有哪些?
关于幕墙安装工程施工技术,下列表述正确的是( )。 隐框、半隐框幕墙所采用的结构粘结材料必须是中性硅酮结构密封胶;结构密封胶应在温度15~30摄氏度、相对湿度50%以上、洁净的室内进行;立柱和横梁截面受力部分的壁厚应经计算确定,且铝合金型材壁厚不应小于3.0mm,钢型材壁厚不应小于3.5mm;防火层的衬板应采用经防腐处理且厚度不小于1.5mm的钢板,不得采用铝板;防火层应与玻璃直接接触,一块玻璃不应跨两个防火区 建筑结构体系中,筒式体系的形式包括( )。 内筒体系;筒中简体系;框筒体系;外筒体系;成束筒体系 对于模板安装时的要求,下列说法正确的是( )。 安装现浇结构上层楼板时,如下层楼板不具有承受上层荷载的承载能力,则应在下层楼板下加设支架,上、下层支架的立柱应对准并铺设垫板;模板与混凝土接触面应清理干净并涂刷隔离剂,但所采用隔离剂不能影响结构性能或妨碍装饰工程施工;在混凝土浇筑前,木模板或钢模板应浇水润湿,但模板内不应有积水;在涂刷隔离剂时,不得沾污钢筋和混凝土接槎处;清水混凝土模板周转次数不能过多,一般不超过3次,以保证混凝土外观效果 住宅室内装饰装修活动中的( )行为,由城市房地产行政主管部门责令改正,并对装饰装修企业处以罚款。 将没有防水要求的房间和或者阳台改为卫生间、厨房间的;损坏房屋原有节能设施或者降低节能效果的;擅自拆改供暖、燃气管道和设施的;未经原设计单位或者具有相应资质等级的设计单位提出设计方案,擅自超过设计标准或规范增加楼面荷载的;拆除连接阳台的砖、混凝土墙体的
下列各项描述中,符合规范要求的有( )。 四级大风时,施工地下防水工程的防水层;0摄氏度气温条件下,施工防水混凝土;0摄氏度气温条件下,施工无机防水涂料;0摄氏度气温条件下,冷粘法施工合成高分子防水卷材;0摄氏度气温条件下,热熔法施工高聚物改性沥青防水卷材 下列各项内容中,属于工程质量事故处理报告的有( )。 工程质量事故情况及调查情况;工程质量事故原因分析及判断;质量事故技术处理方案;实施技术处理施工中有关问题和资料;质量事故处理结论 临时用电组织设计及变更时,必须经过的批准人是( )。 施工现场项目经理;具有法人资格企业的技术负责人;电气工程师;电气工程技术员;施工现场安全总监、监理
建设工程三级安全教育包括进入企业、进入( )、进入班组。 总包单位;分包单位;项目;建设单位 建设工程实行总承包的,总承包单位对施工现场的安全生产负总责并自行完成工程( )施工。 主体结构;装修;土方;二次结构 建设工程项目质量控制系统的管理文件或手册,是承担该项目实施任务各方应共同遵循的管理依据,它在( )过程中形成。 分析系统质量控制界面;编制系统质量控制计划;制定系统质量控制制度;明确系统质量控制网络 中央管理的总公司(总厂、集团公司、上市公司)的应急预案备案的部门是( )。 国务院国有资产监督管理部门;国务院安全生产监督管理部门;国务院有关主管部门;同时向上述部门进行备案
某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。浇筑每个沉箱应备多少水泥?(水泥损耗率为5%) 叙述疏浚工程施工组织设计的编制和报审的主要程序及其与港口工程施工组织设计不同的主要特点和内容。 试述港口工程质量评定工作程序和组织。 沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。工程主体为沉箱重力式,请拟定2个沉箱下水方案。
某水利枢纽引水工程位于海拔高程1050m地区,其可行性研究报告提出,引水隧洞有一段采用压力钢管,直径D=2.4m,壁厚h=15mm。已知:(1)据设计图纸计算,钢管本体重量888t(其中直管800t、弯管48t、渐变管40t),加劲环和支承环重78t,制作安装临时固定拉筋3t;(2)钢管特殊防腐单价350元/t;(3)钢管从工地加工厂分节制作后,装平板车运至安装现场,装卸运输费30元/t;(4)压力钢管安装单价4238元/t;(5)钢管、加劲环和支承环用钢材材料预算价格2800元/t;(6)工程量设计阶段系数:可行性研究1.15,初步设计1.10;(7)钢板操作损耗率综合取8%;(8)安装工程投资估算取费费率:其他直接费2.7%,现场经费45%,间接费50%,企业利润7%,税金3.35%;(9)压力钢管制作投资估算单价表见表1F420154-9。根据《水利工程设计概(估)算编制规定》(水总[2002]116号),计算压力钢管制作安装工程可研投资(单位:万元;计算结果保留两位小数)。 若其他直接费费率取2%,现场经费费率取6%,间接费费率取6%,企业利润率取7%,计算背景材料中每立方米混凝土砌块单价中的其他直接费、现场经费、间接费、企业利润。(保留二位小数) 根据《水利工程设计概(估)算编制规定》(水总[2002] 116号),完成压力钢管制作单价表(仅填写合价;单位:元;计算结果保留两位小数)。 某水闸工程施工招标投标及合同管理过程中,发生如下事件:事件1:该工程可行性研究报告批准后立即进行施工招标。事件2:施工单位的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。事件3:招标人在合同谈判时,要求施工单位提高混凝土强度等级,但不调整单价,否则不签合同。事件4:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;④提交施工组织设计;⑤为其他人提供施工方便。事件5:合同部分条款如下:(1)计划施工工期3个月,自合同签订次月起算。合同工程量及单价见表1F420155-1。(2)合同签订当月生效,发包人向承包人一次性支付合同总价的10%,作为工程预付款,施工期最后2个月等额扣回。(3)保留金为合同总价的5%,在施工期内,按每月工程进度款5%的比例扣留。保修期满后退还,保修期1年。按事件5所给的条件,合同金额为多少?发包人应支付的工程预付款为多少?应扣留的保留金总额为多少?
工程量清单中,规费项目清单包括( )。 工程排污费;教育费附加;危险作业意外伤害保险;总承包服务费;住房公积金 关于砌体工程中脚手脚的设置位置,下列各项中不得设置脚手跟的有( )。 120mm厚墙、料石清水墙和独立柱;240mm厚墙;宽度为1.2m的窗间墙;过梁上与过梁成60度角的三角形范围及过梁净跨度1/2的高度范围内;梁或梁垫下及其左右500mm范围内 检查现场安全教育培训时,应主要检查( )是否明确、具体、有针对性。 教育培训岗位;教育培训人员;教育培训时间;教育培训地点;教育培训内容 在高强度螺栓连接施工中,下列各项中不正确的有( )。 在施工前对连接副实物和摩擦面进行检验和复验;把高强度螺栓作为临时螺栓使用;高强度螺栓的安装可采用自由穿入和强行穿入两种;高强度螺栓连接中连接钢板的孔必须采用钻孔成型的方法;高强度螺栓不能作为临时螺栓使用
