对于防水工程施工质量事故的处理,下列说法正确的有( )。 卷材屋面开裂,用焦油麻丝补缝时,先清理裂缝两边宽各30mm的绿豆砂保护层,再灌上油膏即可;卷材屋面中等流淌,采用接槎法处理时,先铲除槎口边缘150mm处的保护层,新旧卷材槎口分层对接,最后将两面一层新卷材搭入旧卷材150mm并压平;屋面卷材起鼓时,如起鼓直径100mm以下,可抽气灌胶,上面压几块砖,几天后再将砖移去即可;山墙、女儿墙部位漏水,凿除开裂和剥落的压顶砂浆,重抹1:(2~2.5)水泥砂浆,并做好滴水线;地下防水工程中渗漏,可根据渗漏、水压大小情况,采用促凝胶浆或氰凝灌浆堵漏 下列关于住宅装饰装修电气安装工程,符合施工技术要求的是( )。 电源线及插座与电视线及插座的水平间距不应小于500mm;电线与暖气、热水、煤气管之间的不平间距不应小于300mm,交叉距离不应小于100mm;安装电源插座时,面向插座的右侧应接零线(N),左侧应接相线(L)线,中间上方应接保护地线(PE);同一室内的电源、电话、电视等插座面板应在同一水平标高上,高差应小于5mm;电源插座底边距地宜为300mm,平开关板底边距地宜为1400mm 住宅室内装饰装修活动中的( )行为,由城市房地产行政主管部门责令改正,并对装饰装修企业处以罚款。 将没有防水要求的房间和或者阳台改为卫生间、厨房间的;损坏房屋原有节能设施或者降低节能效果的;擅自拆改供暖、燃气管道和设施的;未经原设计单位或者具有相应资质等级的设计单位提出设计方案,擅自超过设计标准或规范增加楼面荷载的;拆除连接阳台的砖、混凝土墙体的 结构设计的极限状态包括( )极限状态。 超限使用;承载力;正常施工;正常使用;正常维修

关于现场食堂卫生与防疫管理,下列说法中正确的有( )。 现场食堂应设置独立的制作间、储藏间,门扇下方应设不低于0.1m的防鼠挡板,配备必要的排风设施和冷藏设施;燃气罐应单独设置存放间,存放间应通风良好并严禁存放其他物品;现场食堂的制作间灶台及其周边应铺贴瓷砖,所贴瓷砖高度不宜小于1.2m,地面应做硬化和防滑处理;现场食堂储藏室的粮食存放台距墙和地面应大于0.2m,食品应有遮盖,遮盖物品应有正反面标识;现场食堂必须办理卫生许可证,炊事人员必须持身体健康证上岗,上岗应穿戴洁净的工作服,不得穿工作服出食堂 国家当前鼓励发展的建筑节能技术和产品有( )。 新型节能墙体和屋面的保温、隔热技术;节能门窗的保温隔热和密闭技术;建筑设计CAD及电子档案管理技术;空调制冷节能技术与产品;建筑照明节能技术与产品 按照《合同法》的规定,建设工程施工合同双方可以选择以下( )法院作为双方争议解决的管辖法院。 承包人住所地;发包人住所地;合同履行地;合同签订地;合同备案地 后置埋件(锚栓)施工的技术要求,正确的有( )。 每个连接点不应少于2个锚栓;锚栓的埋设应牢固、可靠,不得露套管;不宜在与化学锚栓接触的连接件上进行焊接操作;锚栓的直径应通过承载力计算确定,并不应小于8mm;碳素钢锚栓应经过防腐处理

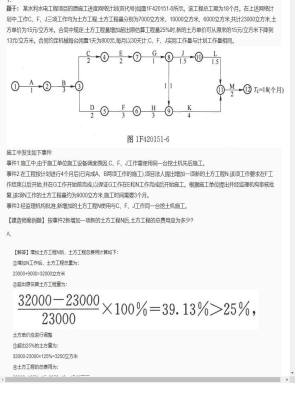

按事件2新增加一项新的土方工程N后,土方工程的总费用应为多少? 某土石坝分部工程的网络计划如图1F420151-1,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。按A—D→I顺序组织施工,则网络计划变为如图1F420151-2所示:①计算工期是多少天?②机械在现场的使用和闲置时间各是多少天? 平板闸门的安装工艺一般包括几种? 某省属重点水利工程项目计划于2004年12月28日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间2004年9月20~22日购买了招标文件。招标文件中规定,2004年10月18日下午4时是招标文件规定的投标截止时间,2004年11月10日发出中标通知书。 在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于2004年10月18日下午5时才送达,原因是中途堵车;2004年10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标委员会成员共有7人,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已由项目经理签字并加盖了公章。评标委员会于2004年10月28日提出了评标报告。B、A企业综合得分分别为第一、二名。由于B企业投标报价高于A企业,2004年11月10日招标人向A企业发出了中标通知书,并于2004年12月12日签订了书面合同。 业主自行决定采取邀请招标方式的做法是否妥当?说明理由。

现场文明施工的第一责任人是( )。 分管生产负责人;现场工长;项目经理;技术负责人 施工验收阶段建设监理工作的主要任务是( )。 拟订合同结构和合同管理制度;协助业主拟订工程的各类合同条款,并参与各类合同的商谈;根据施工单位的竣工报告,提出工程质量检验报告;合同执行情况的分析和跟踪管理 施工企业在工程项目投标及签订合同阶段,需要编制( )。 竞争性成本计划;指导性成本计划;实施性成本计划;考核性成本计划 施工质量控制点应选择技术要求高、( )对工程质量影响大或是发生质量问题时危害大的部位、环节为质量控制点。 施工标准高;施工技术措施;施工难度大;施工管理方法

某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF-1999-0201)与建设单位(以下简称“甲方”)签订了施工总承包合同。合同中约定开工日期2005年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以厂简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。 乙方项目经理开工前对本项目今后的工作作了如下安排: (1)由项目经理负责组织编制“项目施工管理实施规划”; (2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施; (3)由项目行政管理人员负责对所有安全施工的技术要求进行交底; (4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题; (5)由项目经理负责组织有关单位进行单位工程竣工验收。 2005年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:“监理单位正在对四月份的工程量进行核对,工程进度款还要等一等。”项目经理立即停止施工,以催要工程进度款。电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方。”丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系。” 丙方向项目监理机构提出费用损失补偿申请是否恰当?说明理由。 某工程整体地下室2层、主楼地上24层、裙房地上4层,钢筋混凝土全现浇框架-剪力墙结构,填充墙为小型空心砌块砌筑。 基础为整体筏板,地下室外墙为整体剪力墙混凝土刚性防水,外加SBS卷材防水层。 平整场地结束后,施工单位立即进行了工程定位和测量放线,然后即进行土方开挖工作,整修基坑采取大放坡开挖,土方开挖至设计要求时,项目总工程师组织监理进行基坑验槽。经钎探检查,发现基坑内裙房部位存在局部软弱下卧层,项目总工召开现场会议,经协商决定采取灌浆补强,并按要求形成相关验收记录。 施工单位对软弱下卧层的处理程序是否得当?简述理由。 该工程的预付款、起扣点为多少? 某建筑厂房工程,建筑面积约为2500平方米,某施工单位根据招标文件和工程全套施工图纸,采用低报价策略编制了投标文件,获得了中标。施工单位(承包商)与建设单位(业主)签订了固定总价合同。合同工期为9个月。工程招标文件参考资料所提供的建筑用砂地点距离工地6km。但工程开工后,监理检查发现该处砂质量不符合标准要求,承包商从距离工地24km的另一供砂地点采购。由于运输距离增加,而导致费用增加,为此承包人提出了增加建筑用砂费用的索赔要求。工程施工过程中,业主欲增加厂房吊装设备,需在厂房建筑主体封顶前进驻现场,为此口头要求承包商暂停施工15d,等待吊装设备运抵现场,承包商亦口头答应。在后续施工过程中,施工现场遇到台风,造成工程停工。 本案工程采用固定总价合同是否合适?请说明理由。

按计划的最早进度,D、E、G三项工作是否已推迟?推迟的时间是否影响计划工期? 工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少? 该工程误期赔偿费为多少? 某省属重点水利工程项目计划于2004年12月28日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间2004年9月20~22日购买了招标文件。招标文件中规定,2004年10月18日下午4时是招标文件规定的投标截止时间,2004年11月10日发出中标通知书。 在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于2004年10月18日下午5时才送达,原因是中途堵车;2004年10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标委员会成员共有7人,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已由项目经理签字并加盖了公章。评标委员会于2004年10月28日提出了评标报告。B、A企业综合得分分别为第一、二名。由于B企业投标报价高于A企业,2004年11月10日招标人向A企业发出了中标通知书,并于2004年12月12日签订了书面合同。 业主自行决定采取邀请招标方式的做法是否妥当?说明理由。

未经( )批准,任何单位或者个人不得擅自占用或者挖掘城市道路。 市政工程行政主管部门;城市规划管理部门;公安交通管理部门;县级以上城市人民政府;城市道路维护单位 对灰土地基质量验收,每单位工程的检验数量( )。 每单位工程不应少于5点;1000平方米以上工程,每100平方米至少应有1点;3000平方米以上工程,每300平方米至少应有2点;每一独立基础下至少应有1点;基槽每20延米应有1点 下列面层铺设符合《建筑地面工程施工质量验收规范》GB 50209—2010的有( )。 水泥砂浆面层厚度应符合设计要求,且不应小于20mm;水磨石面层厚度除有特殊要求外,宜为12~18mm;水泥钢(铁)屑面层铺设时,应先铺一层厚度200mm水泥砂浆结合层;防油渗面层采用防油渗涂料时,材料应按设计要求选用,涂层厚度宜为5~7mm;不发火(防爆的)面层分格的嵌条应采用金属材料 关于防水混凝土所用材料及配合比,下列各项说法中正确的有( )。 水泥强度等级不应低于32.5级,用量不得少于300kg/立方米;粗骨料含泥量不得大于1.0%,细骨料含泥量不得大于3.0%;粉煤灰级别不应低于二级,掺量不宜大于15%;水灰比不得大于0.55;普通防水混凝土坍落度不宜大于50mm,泵送时人泵坍落度宜为100~140mm
哪些是可索赔事项? 沿海某开发区将滩涂治理与围垦造地结合,在开发区的东部建设一块50万㎡的商业用地,工程内容包括:将周边淤泥吹填至场区围堰内、地基加固、陆上土方回填等。通过招标确定了施工单位。施工合同规定:工期220d;开工时间:2001年6月30日;工程造价:9110万元;工程质量:优良。工期提前每天奖励2万元,工期延误每天罚款3万元。施工单位经监理审批以总价包干的方式将部分软基处理的项目分包给当地有资质的岩土公司。岩土公司施工时,发现地质条件与业主提供的钻探报告不符,需增加较多的工程量。该公司能否以业主提供的钻探资料不实为由,向业主提出索赔要求?该如何处理索赔事项? 某耙吸挖泥船用5000立方米舱容挖抛施工,测得满舱时泥与海水载重为7500t,该地区疏浚土密度为1.85t/立方米。(海水密度取1.025)计算该船的泥舱装载土方量。
该工程的预付款、起扣点为多少? 某装饰装修工程项目,工程招标投标过程中,招标人向各投标人提供了建筑主体结构图纸资料并组织了工程现场踏勘工作。最终确定某承包人中标并采用包工包料的方式签订固定价格合同。但工程开工后,承包人发现建筑主体楼板为预应力混凝土结构,吊顶工程施工时被迫增加钢结构支架措施,为此增加了费用。在关键线路的关键工作施工过程中,发生以下原因导致工程临时停工:5月20日~5月26日,承包商的施工设备出现故障业主应于5月27日提供承包人的变更图纸资料直到6月10日才提交;6月7日~6月12日,施工现场下了罕见的特大暴雨,造成了工程无法施工。 针对施工过程中所发生的事件,哪些事件可以索赔?请说明理由。 从招标投标的性质来看,本案项目的要约邀请、要约和承诺的具体表现是什么? 项目经理如何进行安全隐患处理?

施工合同中单价因工程量变更是否调整?如调整,应如何调整? 北方某市新建市民图书馆工程,为全现浇框架-剪力墙结构,周圈为框架结构,核心筒为剪力墙体,该图书馆地上12层,施工时核心筒部位进度提前周圈框架一层。 本工程剪力墙采用大钢模,框架部分模板体系采用覆膜多层板。结构施工期间正值秋季大风天气,风力达五级以上,对高处作业安全造成极大影响。考虑到工期紧张,仍继续进行结构施工。 为了抢工期,施工单位拟尽早拆除模板,进入后续施工,监理工程师以施工单位上报模板专项施工方案中缺少模板拆除相关内容为由,不予批准。 监理工程师做法是否妥当?并简述理由。 某省博物馆建筑工程,被省政府列为重点工程项目,招标人考虑到工程本身技术难度大,结构类型复杂,一般的建筑企业难以胜任,遂决定采用邀请招标的方式招标,并于2010年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业均接受邀请并购买了招标文件,招标文件规定,2010年5月10日上午9时为投标截止时间。 在投标截止时间之前,A、C、D、E四家企业提交了投标文件,B企业由于路途遇到交通管制其投标文件于2010年5月10日上午9时15分送达。2010年5月11日上午,在当地招投标监督管理办公室主任主持下进行了公开开标。 评标委员会由7人组成,其中当地招投标监督管理办公室1人、公证机构1人、招标人代表1人、技术经济专家4人。评标过程中,评标委员会发现A企业投标文件无法定代表人签字和单位公章。后经评标委员会评标确定D企业中标,2010年5月15日招标人向D企业发出了中标通知书,2010年6月25日双方签订了书面合同。 请指出开标工作的不妥之处,请说明理由。 某公司承接一座钢筋混凝土框架结构的办公楼,内外墙及框架间墙采用GZL保温砌块砌筑。目标成本为305210.50元,实际成本为333560.40元,比目标成本超支了28349.90元,用因素分析法分析砌筑量、单价、损耗率等因素的变动对实际成布的影响程度,有关对比数据见下表。 请简单陈述因素分析法的基本理论。
下列各项装修活动,必须委托具有相应资质的装饰装修企业承担的是( )。 变动建筑主体和承重结构;拆改移动水电线路;在非承重外墙上开门、窗;改变住宅外立面;拆改供暖管道和设施 进口建筑装饰装修材料进场时应对品种、规格、外观和尺寸进行验收,材料包装应完好,而且还应该具有( )等。 产品合格证书;中英文说明书;相关性能的检测报告;规定的商品检验报告;与进场材料相符的质量证明文件原件 住宅室内装饰装修活动中的( )行为,由城市房地产行政主管部门责令改正,并对装饰装修企业处以罚款。 将没有防水要求的房间和或者阳台改为卫生间、厨房间的;损坏房屋原有节能设施或者降低节能效果的;擅自拆改供暖、燃气管道和设施的;未经原设计单位或者具有相应资质等级的设计单位提出设计方案,擅自超过设计标准或规范增加楼面荷载的;拆除连接阳台的砖、混凝土墙体的 建筑幕墙,通常称为“三性试验”的内容( )。 风压变形性能;气密性能;保温性能;水密性能;隔声性能
