中华人民共和国土地管理行业标准TD/T1039—2013

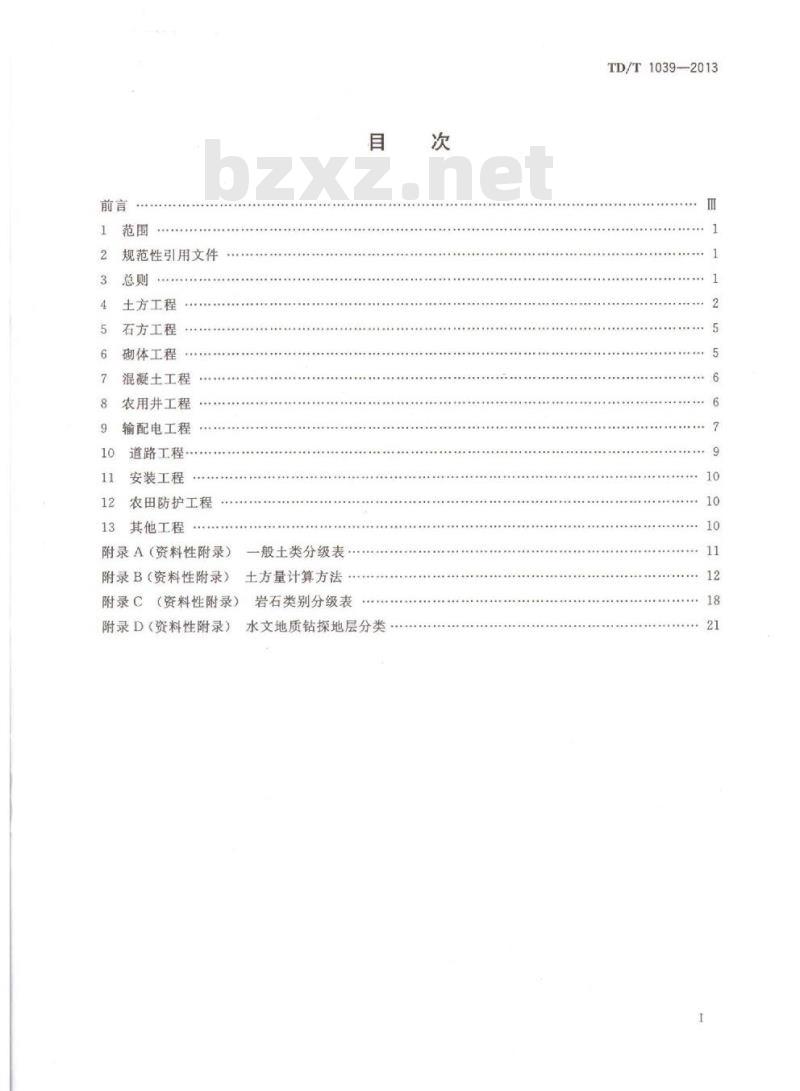

土地整治项目工程量计算规则
Rules of engineering-quantity calculation for land consolidationandrehabilitationprojects
武矿局区
国土教规
2013-06-18发布
酸码病伪
中华人民共和国国土资源部
2013-08-01实施
规范性引用文件
土方工程
石方工程
砌体工程
混凝土工程
农用井工程
输配电工程
道路工程·
安装工程
农田防护工程
其他工程
附录A(资料性附录)
附录B(资料性附录)
附录C(资料性附录)
附录D(资料性附录)
一般土类分级表
土方量计算方法
岩石类别分级表
水文地质钻探地层分类
TD/T1039-2013

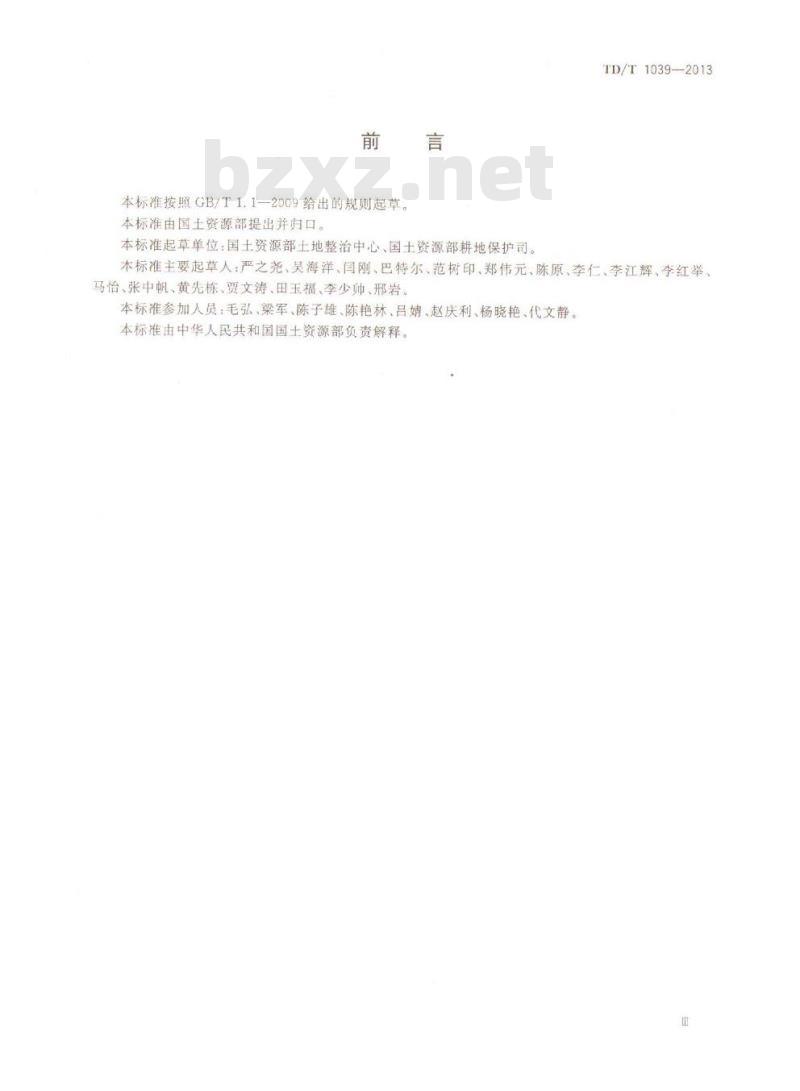

本标准按照GB/T1.1-2009给出的规则起草。本标准由国土资源部提出并归口。本标准起草单位:国土资源部土地整治中心、国土资源部耕地保护司。TD/T1039-2013
本标准主要起草人:严之尧、吴海洋、月刚、巴特尔、范树印、郑伟元、陈原、李仁、李江辉、李红举马怡、张中帆、黄先栋、贾文涛、田玉福、李少帅、邢岩、本标准参加人员:毛弘、梁军、陈子雄、陈艳林、吕婧、赵庆利、杨晓艳、代文静。本标准由中华人民共和国国土资源部负责解释。1范围

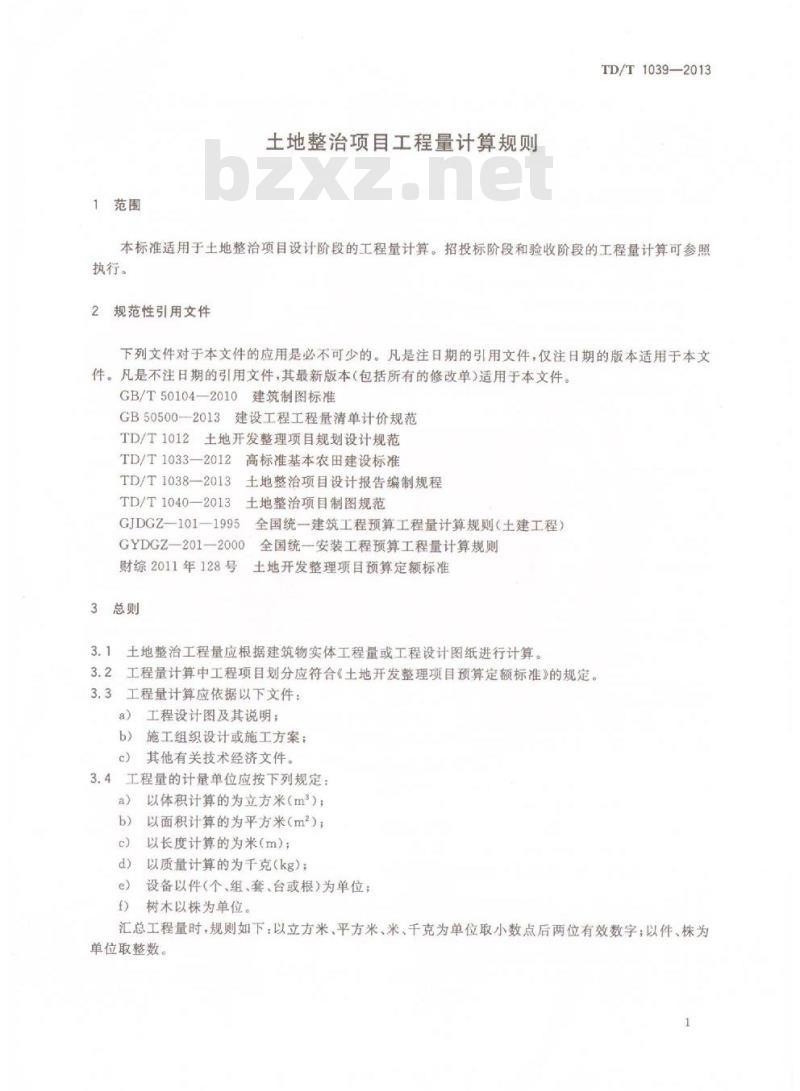

土地整治项目工程量计算规则
TD/T1039—2013
本标准适用于土地整治项目设计阶段的工程量计算。招投标阶段和验收阶段的工程量计算可参照执行。
规范性引用文件
下列文件对于本文件的应用是必不可少的。凡是注日期的引用文件,仅注日期的版本适用于本文件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。GB/T50104—2010
建筑制图标准
GB50500—2013建设工程工程量清单计价规范TD/T1012土地开发整理项目规划设计规范高标准基本农田建设标准
TD/T1033-2012
TD/T1038—2013
TD/T1040—2013
土地整治项目设计报告编制规程土地整治项目制图规范
GJDGZ—101—1995
GYDGZ—201—2000
财综2011年128号
3总则
全国统一建筑工程预算工程量计算规则(土建工程)全国统一安装工程预算工程量计算规则土地开发整理项目预算定额标准土地整治工程量应根据建筑物实体工程量或工程设计图纸进行计算。3.1
3.2工程量计算中工程项目划分应符合《土地开发整理项目预算定额标准》的规定工程量计算应依据以下文件:
工程设计图及其说明;
施工组织设计或施工方案:
其他有关技术经济文件。
3.4工程量的计量单位应按下列规定:a)
以体积计算的为立方米(m);
以面积计算的为平方米(m2);以长度计算的为米(m);
以质量计算的为千克(kg);
设备以件(个、组、套、台或根)为单位;树木以株为单位。
汇总工程量时,规则如下:以立方米、平方米、米、千克为单位取小数点后两位有效数字;以件、株为单位取整数。
TD/T1039—2013
4土方工程
4.1土方开挖
4.1.1土方开挖,分为以下几种情况a)
为平整田(地)块而进行的土方开挖和转运:渠道土方开挖;
管槽或沟槽土方开挖;
为保护表层土壤而进行的表土剥离;建(构)筑物基坑开挖;
新增耕地的翻耕;
平整田(地)块表面的人工细部平整。4.1.2计算土方工程量、应区价土类级别、施工方法、施工工序,以分项工程计算挖掘前的天然密实体积。如需按天然密实体积折算时,应按照表1给出的换算系数进行密实度换算。附录A。
表1土石方体积折算系数表
天然密实体积
0.37
虚方体积
130
务实后体积
0.87
0.67
1.00
般土类分级可参考
松填体积
1.08
4.1.3田(地块内部土方平整工程量计算,可选择断面法,方网格法,散点法等方去进计算,也可建立DEM模型进行
建模计草
土方平整工程量计单方法可参考附录B4.1.4为平整田地)块而进行的挖填土方包括地表平整和竖向平衡。地表平主惠指挖、填土厚度在土30cm以内及找平按水投影面积计算;挖、填土厚度超过土30cm时,依据田地)块土方平衡竖向布置图,按一般土方工程以体模计算挖、填土方工程量。4.1.5废弃宅基地、水毁地塌陷坑化学污染地等地块清理表士工程量,接计图示位置以面积计算:表土层及以下土层需要平整时,应依据土地平整工程设计及施工组织为案要求,按设计开挖边界线以天然密实体积计算工程量,弃方处理按设计要求另行计算4.1.6表土剥离、回填的土方工程量,按下列规定计算:a)
4. 1.7
程量。
4.1.8
4.1.9
4.1.10
4.1.11
工程。
表士剥离、回填按一般士方工程计算;表土剥离、回填的运距一般不超过推土机的最佳运距;表土剥离、回填的厚度一般不大于30cm。人工细部平整工程量,除新增耕地外,对需要动土的平整田(地)块,按水平投影面积计算平土工爆破土方工程量按设计爆破边界线以天然密实体积计算。挖运淤泥流沙工程量,按设计开挖边界线、开挖深度以体积计算。排水用工另行计算。土方运输工程量按天然密实体积计算。般土方是指明挖土方工程和上口宽度超过16m的渠道及上口面积大于80m2的基坑土方TD/T1039—2013
4.1.12为修建建(构)筑物而进行的挖士方包括:挖沟槽、基坑和沟渠,按下列规定计算a
沟槽、基坑、沟渠的划分:
1)凡开挖上口宽小于或等于3m的矩形断面或梯形断面,长度大于宽度3倍的长条形,只修底不修边坡的土方工程为沟槽;2)凡开挖上口面积小于或等于80m长度小于或等于宽度的3倍深度小于上口短边长度或直径,只修底不修边坡的士方工程为基坑:3)凡开挖上口宽度小于或等于16m的梯形断面,长条形状,底、边需要修整的土方工程为沟渠。
b)计算沟槽、基坑土方开挖工程量需放坡时,放坡系数设计无规定的,可按表2计算。表2放坡系数表
土壤类别
、二类士
三类士
微坡高度起点
1.20
1.50
2.00
人工挖土
1:0.5
1:033
0.25
在坑大作业
1:0.3
0.25
机械挖土
在坑外作业
1:0.75
1:0.67
140.33
消槽、基筑、沟渠中土质类别不同时,分别按其放坡起点、放被系数,依不同土层厚度加权平的计算。注1:
扣象,原槽
注2:
算放鼓时,在交接处的重复工
程量不
作基础垫层时,放坡自垫层上面开始计算。放坡起点:混凝主垫层由垫层底面开婚放坡,灰垫层由垫层土表面开始放坡,无垫层的由底面开始放坡。计算
工程量时,地槽交接处放坡产生的重处理采用挖土、换
时,其坡点应从实际挖深开始
工程量不扣除因质不好,基础
4.1.13挖沟槽、基坑需支
档土板时,其宽度按设计沟槽、基坑底宽,单面加10cm双面加20cm计算。挡土板面积按槽、坑垂直面的支撑面积计算,支挡土板后,不再计算放坡基础趟工所需工作面设计无规定的,可按表计算工作面宽度。表3基础施工所需工作面宽度计算表基础林料
砖基础
砌毛石、条石基础
混凝土基础垫层支模板
混凝土基础支模板
基础垂直面作防水层
每边名增加工作面宽度
200
150
300
300
800(防水层面)
单位为毫米
4.1.14渠道、管槽、沟槽、基坑等规则开挖面的土方量按断面法进行计算,不考虑沿沟渠方向长度在8M以内建筑物的影响。沟槽、基坑开挖深度按设计槽、坑底面至槽坑外地坪深度计算:管道地沟按设计沟底至沟外地坪深度计算。
4.1.15挖管道沟槽的沟底宽度设计无规定的,可按表4规定计算。3
TD/T1039—2013
50~90
100~200
250~350
400~450
500~600
700~800
9001000
1100~1200
1300~1400
表4管道地沟沟底宽度计算表
铸铁管、钢管、
石棉水泥管
600
700
800
1000
1300
1600
1800
2000
2200
混凝土、钢筋混凝土、
预应力混凝土管
800
900
1000
1300
1500
1800
2000
2300
2600
PVC管
700
800
900
单位为毫米
陶土管
700
800
900
1100
1400
注1:按上表计算管道沟土方工程量时,各种井类及管道(不含铁管)接口等处需加宽,增加的土方量不另行计算。底面积大于20m的井类,其增加工程量并人管沟土方内计算,注2:铺设铸铁管道时,其接口等处土方增加量,可按铸铁给排水管道地沟土方总量的2.5%计算。4.1.16需机械开挖的沟(渠)槽、基坑土方,其开挖工程量应按90%机械、10%人工分别计算,人工挖土部分按相应标准乘以1.35的系数。底宽小于30cm的沟(渠)槽,土方开挖量按小型挖掘机开挖以体积计算。
4.2土方回填
4.2.1
土方回填,分为以下几种情况:a)
为修筑田(地)块或保持水土而修筑的土质田坎;b)
为造田(地)或加厚耕作层而进行的客土回填:为修建建(构)筑物而进行的基坑回填:c)
d)为挡水而修筑的挡水堤坝、渠堤。4.2.2修筑土质田坎、挡水堤坝、渠堤工程量按设计断面面积乘以长度以夯实后体积计算。对于抬渠工程,填筑工程量不扣除道所占体积。4.2.3沟槽、基坑回填土方量以挖方体积减去设计沟槽外地坪以下埋设砌筑物(包括基础垫层、基础等)体积计算。
4.2.4回填土区分夯填、松填,按设计回填体积计算,并符合下列规定:沟槽、基坑回填土,沟槽、基坑回填体积以挖方体积减去设计沟槽外地坪以下埋设砌筑物(包括a)
基础垫层、基础等)体积计算;
管道沟槽回填土方,以挖方体积减去管径所占体积计算。管径在500mm以下的,不扣除管道b)
所占体积;管径超过500mm以上时,按表5规定扣除管道所占体积计算。管道名称
铸铁管
混凝土管
4.2.5
501600
0.21
0.24
0.33
表5管道扣除土方体积表
管道直径
601~800
0.44
0.49
0.60
8011000
0.71
0.77
0.92
1001~1200
1.15
土地翻耕适用于新增耕地区域,按水平投影面积计算工程量。TD/T1039—2013
单位为立方米每米
1201~1400
1.35
4.2.6
土方运输工程量按自然方以体积计算。土方运距按下列规定计算:a)
推土机推土运距,按挖方区重心至回填区重心之间的直线距离计算;铲运机运土运距,按挖方区重心至卸土区重心加转向距离45m计算;b)
1401~1600
1.55
自卸汽车运土运距,按挖方区重心至填土区(或堆放地点)重心的最短道路距离计算。5石方工程
5.1明挖石方工程,分为一般石方、沟槽、基坑、坡面、底部等。计算条件如下:a)一般石方指明挖石方工程和底宽超过7m的沟、槽,上口大于160m2的坑挖石方工程及倾角小于或等于20°开挖厚度大于5m的坡面石方开挖;坡面石方开挖适用于设计倾角大于20或厚度5m以内的石方开挖;b)
沟槽石方开挖适用于底宽小于或等于7m以内两侧垂直或有边坡的长方形石方开挖工程;基坑石方开挖适用于上口面积小于或等于160m,深度小于上口短边长度或直径的石方开挖d)
工程。
5.2石方开挖工程量,按天然密实体积计算。岩石分类详见附录C。5.3岩石开凿及爆破工程量,区别岩石类别按下列规定计算:a)人工凿岩石,按设计图纸几何尺寸以体积计算:b)爆破岩石,设计工程量按设计图纸几何尺寸以体积计算,允许超挖量按设计深度、宽度的扩大值计算,其取值为:
V~l:200mm
X~XV:150mm
超挖部分岩石并入岩石挖方量内计算。6砌体工程
6.1砌体工程适用于小型房屋、沟渠、小型水工建筑物、挡墙等,分为基础、墙体、护坡、护底等。6.2工程量按设计图纸几何尺寸以体积计算,基础处理、土方开挖和回填按土方工程相应规定执行。6.3浆砌砖的预埋铁件、钢管及单个面积0.3m以内的孔洞所占体积不予扣除,附墙垛并人砌体体积内计算。
6.4浆砌石不另外计算勾缝工程量。6.5挡土墙上的排水孔体积不作扣除,亦不另计工程量。6.6坡脚和坡面材料不一致应分别计算工程量。6.7砌体砂浆抹面工程量按设计图纸几何尺寸以面积计算,扣除单个0.3m2以外的孔洞面积。5
TD/T1039-—2013
6.8砌体拆除分材质按拆除结构图尺寸以体积计算。7混凝土工程
7.1混凝土及钢筋混凝土的工程量为建(构)筑物的成品实体方,其基础开控和土方回填按士方工程相应规定执行。
7.2混凝土及钢筋混凝土工程量均按设计图纸几何尺寸计算,不扣除构件内钢筋、预理铁件及墙、板中0.3m2以内的孔洞所占体积。
7.3柱混凝土按设计断面面积乘以柱高计算,柱高按下列规定确定:有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算;a)
无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下面之间的高度计算;b)
排架的柱高应自柱基上表面至柱质高度计算:依附柱上的牛腰,并入柱身体积内计算。d)
7.4梁混凝土按设计断面面积乘以梁长计算,梁长按下列规定确定:a)
梁与柱连接时,梁长算至柱侧面:主梁与
梁连接时,次梁长算至主梁侧面内梁头,梁垫体积并人梁体积内计算伸入墙
一按设计断面面积乘以板厚计算,并按下列规定确定7.5板混凝
有梁板包活主、次梁
与板,按梁、板体积之和计算
无梁板按板和柱帽体积之和计算,平板按板
实体体程计算,
人墙内的板头并入板体积内计算。d
各类板伸
7.6U型槽按设计断面面积乘以长度以体积灶算7.7其他构件按设计图纸几何尺寸以体积计算,不扣除构件内钢筋、预理铁件所占体积。7.8预制混凝土与钢构件组合的构件,混凝主部分按构件实体体积计算,钢构件部按质量以kg计算。
7.9混凝土构件安装包括连接铁件的安装、焊接固定及临时固定、构件吊装校重、构售坐浆、灌缝、堵板孔、塞板梁缝等,均接预制滤凝土构件实体体积计算。7.10钢筋工程量,按以下规定计算:a
钢筋工程量,按设计长度乘以单位质量计算;计算钢筋工程量时,设量已规定钢筋搭接长度,按规定搭接长度计算;设计未规定搭接长度b)
的,不另计算搭接长度;
小型钢筋混凝土单体工程,如农门、斗门、放水口等可按配筋率计算。c
钢筋混凝土构件预埋铁件工程量,按设计图纸几何尺寸以质量计算。7.11
7.12
7.13
止水工程按设计材质、设计图纸几何尺寸以长度计算防水层按设计材质、设计图纸几何尺寸以面积计算,不扣除单个0.3m以内孔洞面积。7.14
伸缩缝按设计材质、设计图纸几何尺寸以接触面积计算。7.15
混凝土拆除分材质按拆除结构图尺寸以体积计算。8农用井工程
8.1管井
8.1.1
管井主体工程包括:井孔成孔、井管安装、填封、井口工程、井房、设备安装等:辅助工程包括洗井及抽水试验、水质检测。
8.1.2管并成孔工程量按地层类别(见附录D)、成孔直径以深度计算8.1.3井管(包括井壁管、滤水管、沉淀管)安装按管道材质、井管内径以长度计算。8.1.4管井填封按透水层与非透水层划分,按成孔直径以高度计算。8.1.5井口工程、井房及设备安装等按相关规定计算。抽水洗井按设计洗井长度(透水层)计算。8.1.6
8.2大口井
8.2.1
大口井工程包括井筒土方开挖,井筒砌筑或沉井,封底施工,土方回填等。井简土方开挖按土类级别和设计图纸儿何尺以体积计算,8.2.2
8.2.3以大开槽法施工的井简研筑按砌体工程相关规定计算。8.2.4以沉井法施工,按沉开的设计图纸几何尺寸以体积计算封底工程量按材质、设计图纸几何尺寸以体积计算。8.2.5
8.2.6
具、开房、设备安装等按相关规定计算。土方回填
其他农用册
8.3.1多管并成并按集水管直径按设计数量计算护并设备按设计数量计8.3.2冲击维造并按土类级别以设计成井深度计算。9
输配电工程
TD/T1039-—2013
9.1输配电工程的工作内容包括变压器安装、配电装置安装、架空输电线路配电线路、电缆输电线路、防雷及接地装置
9.2变压器安装安电压等级、设备容量以设计数量计算。9.3配电装量,按下规定确定,
电流互感器、电压互感器、油漫电抗器、电力电容器及电容馨柜的安装按设计数量a断路器
计算;
隔离开关,负荷开关、熔断器、避雷器、干式电抗器的安装以“组”为计量单位,每组按三相计算;b)
配电设备安装的支架、拖筛及延长轴、轴套、间隔板等,按设计数量计算。c
9.4架空输、配电线路,按以下规定确工地运输,专指定额内未计价材料从集中材料堆放点或工地仓库运至杆位上的工程运输,分人a)
运输量计算公式如下:
力运输和汽车运输,以*tkm”为计量单位。预算运输重量工程运输量十包装物重量运输重量可按表6的规定进行计算。表6运输重量计算方法
材料名称
混凝土制品
人工浇制
离心浇制
钢绞线
运输重量
260c
2860
Wx1.15
Wx1.07
包括钢能
包括钢筋
有线盘
无线盘
TD/T1039—2013
材料名称
木杆材料
金属、绝缘子
注1:W为理论重量。
注2:未列入者均按净重计算。
表6(续)
运输重量
500
Wx1.07
Wx1.01
包括横木
导线架设分别按导线类型和不同截面以长度计算。导线与设备连线计算预留长度0.5m/根,b2
进户线计算预留长度2.5m/根。
杆上变配电设备安装以“台”或“组”为计量单位,定额内包括杆上钢支架及设备的安装工作,但钢支架主材、连引线、线夹、金具等应按设计规定另行计算。设备的接地装置和调试应按定额规定另行计算。
5直埋电缆的挖、填土(石)方,按设计图纸几何尺寸计算,无设计图纸时,可按表7计算土石方量。表7直埋电缆的挖、填土(石)方量项目
每米沟长挖方量
1~2bzxz.net
0.45
电缆根数
每增一根
0.153
注1:两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土石方量。注2;每增加一根电缆,其宽度增加170mm。注3:以上土石方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土石方量应另行计算。9.6电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:横穿道路,按路基宽度两端各增加2m;a)
垂直敷设时,管口距地面增加2m;b
穿过建筑物外墙时,按基础外缘以外增加1m;c)
d)穿过排水沟时,按沟壁外缘以外增加1m。9.7电缆保护管理地数设的深度和宽度,其土石方量凡有施工图注明的,按施工图计算,无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。9.8电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按表8增加附加长度。表8电缆敷设的附加长度
电缆敷设驰度、波形弯度、交叉电缆进人建筑物
预留长度(附加)
2.5%
2.0m
按电缆全长计算
规范规定最小值
电缆进入沟内或吊架时引上(下)预留变电所进线、出线
电力电缆终端头
电缆中间接头盒
电缆进控制、保护屏及模拟盘等高压开关柜及低压配电盘、箱
电缆至电动机
厂用变压器
电缆绕过梁柱等增加长度
表8(续)
预留长度(附加)
1.5m
1.5m
1.5m
两端各留2.0m
高+宽
2.0m
0.5m
3.0m
按实计算
TD/T1039—2013
规范规定最小值
规范规定最小值
检修余量最小值
检修余量最小值
按盘面尺寸
盘下进出线
从电机接线盒起算
从地坪起算
按被绕物的断面情况计算增加长度注:电缆附加及预留的长度是电缆数设长度的组成部分,应计人电缆长度工程量之内。9.9电缆终端头及中间头均以“个”为计量单位,电力电缆和控制电缆均按一根电缆有两个终端头考虑。中间电缆头设计有图纸标注的,按设计确定;设计没有规定的,按实际情况计算,或按平均250m一个中间头考患。
9.10防雷及接地装置,按以下规定确定:制作安装接地极以“根”为计量单位,其长度按设计长度计算,设计无规定时,每根长度按a)
2.5m计算,若设计有管帽时,管帽量按加工件计算;b)
接地母线敷设,按设计长度以“m”为计量单位计算。接地母线、避雷线敷设均按延长米计算,其长度按施工图设计水平和垂直规定长度量另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算;接地跨接线以“处”为计量单位,凡需作接地跨接线的工程内容,每跨接一次按一处计算,户外配电装置构架均需接地,每副构架按“一处”计算;避雷针的加工制作、安装,按设计规定以“根”计算。10道路工程
10.1
10.1.1
10.1.2
10.1.3
10.1.4
10.1.5
扣除。
路基的清挖、边坡防护、挡土墙等,按土石方工程相应规定计算。路床(槽)压实依据道路设计压实面以面积计算软土路基处理依据设计图纸几何尺寸以体积计算。路基工程依据筑基材料、厚度,按道路设计路基底面以面积计算。路基填方以压实后路床顶面设计高程计算,跨度大于8m的农桥、路涵应将桥长的空间体积10.2
路面依据路面材质、厚度以及作业方式,按道路设计路面宽度乘以长度以面积计算。10.2.1
10.2.2
水泥混凝土和沥青混凝士路面的定额消耗量已包含以下工程内容,不另行计算:模板制作及缩缝、胀缝的填缝材料;b)
养生用的养护剂、覆盖的草垫、养护器材等;9
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。
