【煤炭行业标准(MT)】 装煤机检验规范
本网站 发布时间:
2024-07-27 10:59:56
- MT399-1995
- 现行
标准号:
MT 399-1995
标准名称:
装煤机检验规范
标准类别:
煤炭行业标准(MT)
标准状态:
现行-
发布日期:
1995-08-22 -
实施日期:
1995-11-01 出版语种:
简体中文下载格式:
.rar.pdf下载大小:
189.63 KB

点击下载
标准简介:
标准下载解压密码:www.bzxz.net

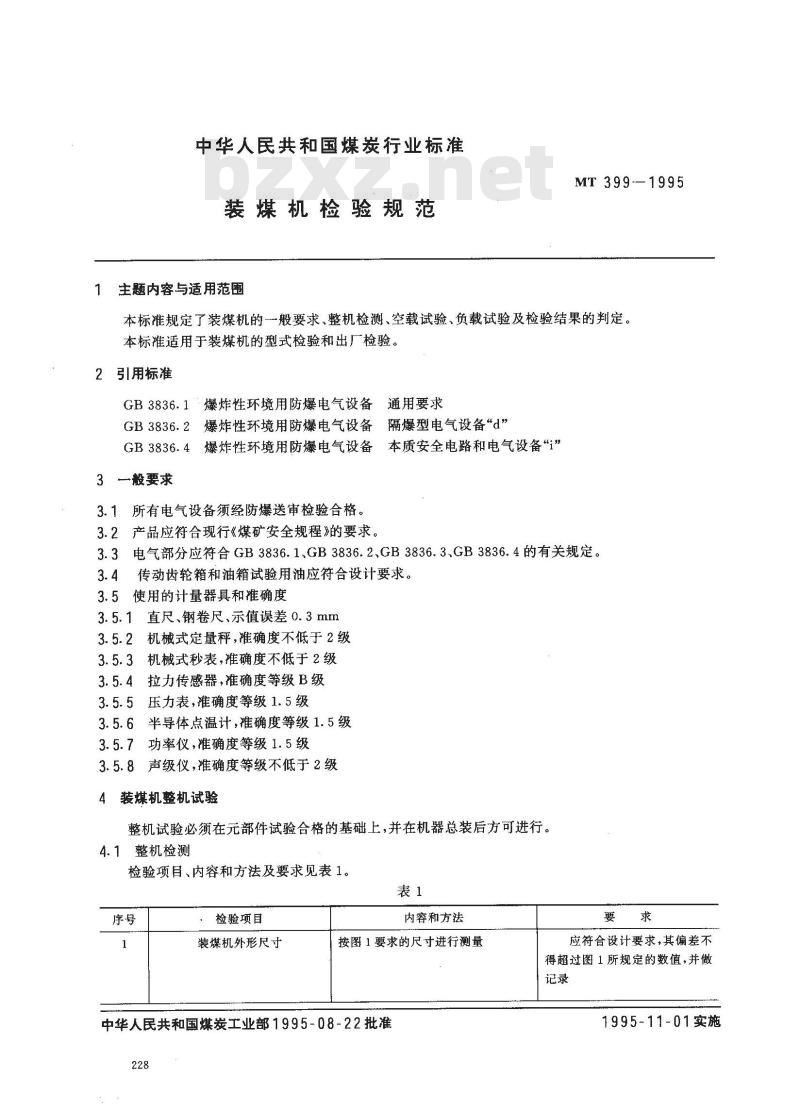

本标准规定了装煤机的一般要求、整机检测、空载试验、负载试验及检验结果的判定。本标准适用于装煤机的型式检验和出厂检验。 MT 399-1995 装煤机检验规范 MT399-1995

部分标准内容:
中华人民共和国煤炭行业标准
装煤机检验规范
主题内容与适用范围
MT 399-—1995
本标准规定了装煤机的一般要求、整机检测、空载试验、负载试验及检验结果的判定。本标准适用于装煤机的型式检验和出厂检验。2引用标准
GB3836.1爆炸性环境用防爆电气设备通用要求GB3836.2爆炸性环境用防爆电气设备隔爆型电气设备d”
GB3836.4爆炸性环境用防爆电气设备本质安全电路和电气设备“i”3般要求
3.1所有电气设备须经防爆送审检验合格。3.2产品应符合现行《煤矿安全规程》的要求3.3电气部分应符合GB3836.1、GB3836.2、GB3836.3、GB3836.4的有关规定。3.4传动齿轮箱和油箱试验用油应符合设计要求。3.5使用的计量器具和准确度
直尺、钢卷尺、示值误差0.3mm
机械式定量秤,准确度不低于2级3.5.2
机械式秒表,准确度不低于2级
拉力传感器,准确度等级B级
压力表,推确度等级1.5级
半导体点温计,准确度等级1.5级功率仪,准确度等级1.5级
声级仪,准确度等级不低于2级

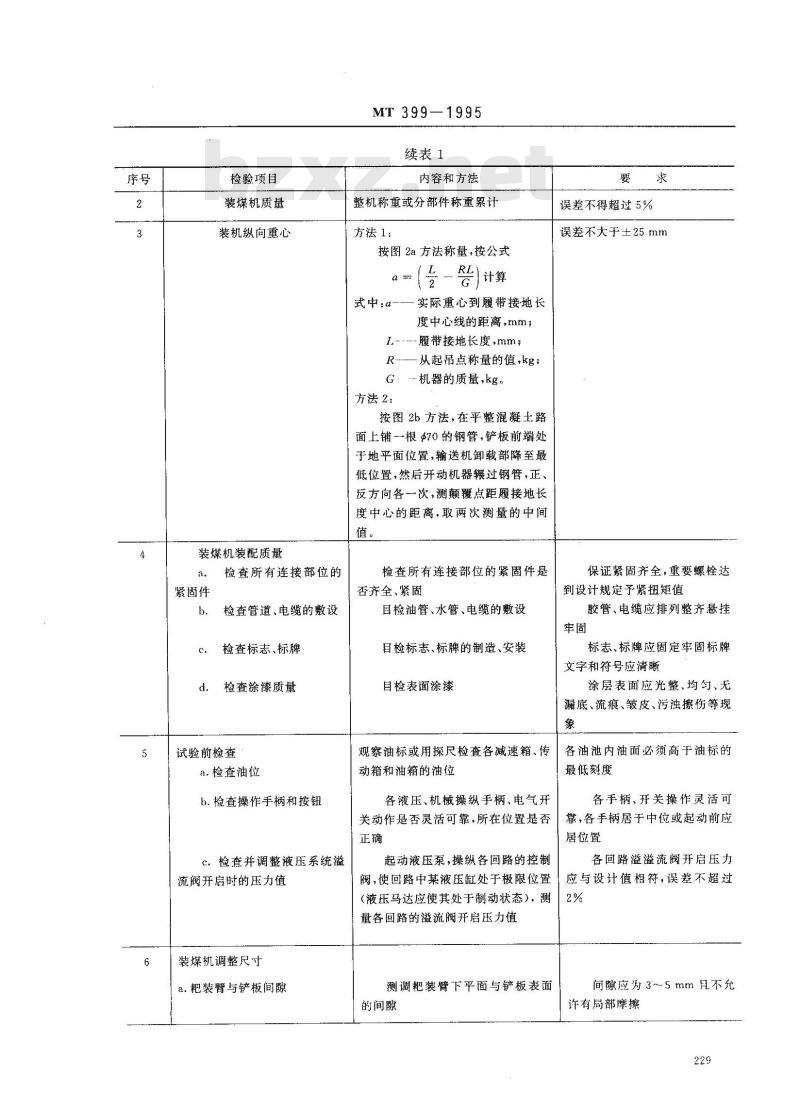

装煤机整机试验
整机试验必须在元部件试验合格的基础上,并在机器总装后方可进行。4.1整机检测
检验项目、内容和方法及要求见表1。表1
检验项目
装煤机外形尺寸
内容和方法
按图1要求的尺寸进行测量
中华人民共和国煤炭工业部1995-08-22批准228
要歡求
应符合设计要求,其偏差不
得超过图1所规定的数值,并做
1995-11-01实施
检验项目
装煤机质量
装机纵向重心
装煤机装配质量
检查所有连接部位的
紧固件
检查管道、电缆的敷设
检查标志、标牌
检查涂漆质量
试验前检查
a.检查油位
h.捡查操作手柄和按钮
c。检查并调整液压系统溢
!流阀开启时的压力值
装煤机调整尺寸
a.耙装臂与铲板间隙
MT 399—1995
续表1
内容和方法
整机称重或分部件称重累计
方法1:
按图2a方法称量,按公式
)计算
式中a-
实际重心到履带接地长
度中心线的距离,mm;
L-\--履带接地长度,mm;
R-—从起吊点称量的值,kg:
-机器的质量,kg。
方法2:
按图2b方法,在平整混凝土路
面上铺一-根$70的钢管,铲板前端处于地平面位置,输送机卸载部降至最低位置,然后开动机器辗过钢管,正、反方向各一次,测颠覆点距履接地长度中心的距离,取两次测量的中间值。
检查所有连接部位的紧固件是此内容来自标准下载网
否齐全、紧固
目检油管、水管、电缆的敷设
目检标志、标牌的制造、安装
目检表面涂漆
误差不得超过5%
误差不大于±25mm
保证紧固齐全,重要螺栓达
到设计规定予紧扭矩值
胶管、电缆应排列整齐悬挂
标志、标牌应固定牢固标牌
文字和符号应清晰
涂层表面应光整、均勾、无
漏底、流痕、皱皮、污浊擦伤等现象
各油池内油面必须高于油标的
观察油标或用探尺检查各减速箱、传」动箱和油箱的油位
各液压、机械操纵手柄、电气开关动作是否灵活可靠,所在位置是否正确
起动液压泵,操纵各回路的控制阀,使回路中某液压缸处于极限位置(液压马达应使其处于制动状态),测量各回路的溢流阀开启压力值
测调耙装臂下平面与铲板表面
的间隙
最低刻度
各手柄、开关操作灵活可
靠,各手柄居于中位或起动前应居位置
各回路溢溢流阀开启压力
应与设计值相符,误差不超过
间隙应为3~5mm且不允
许有局部摩擦
检验项目
b.输送机链条
c.输送机卸载部左右摆动角度
d.输送机升幅
e.履带板悬垂度

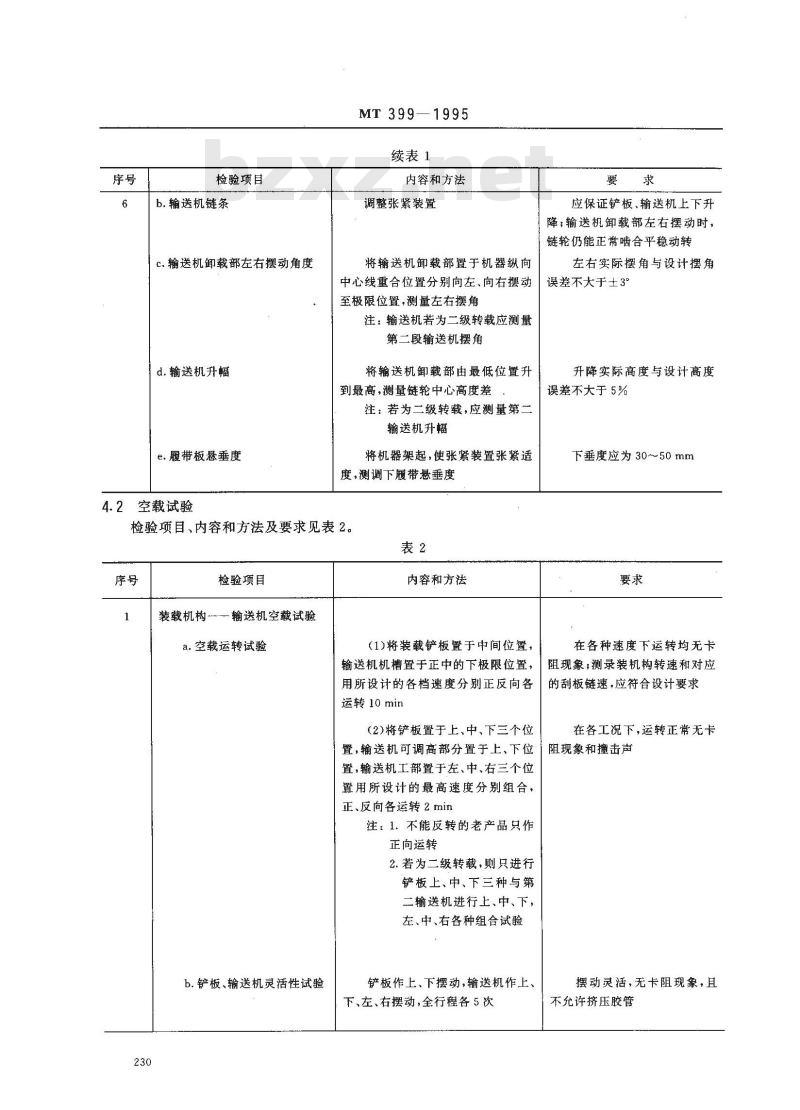

4.2空载试验
MT 399—1995
续表1
内容和方法
调整张紧装置
将输送机卸载部置于机器纵向
中心线重合位置分别向左、向右摆动至极限位置,测量左右摆角
注:输送机若为二级转载应测量第二段输送机摆角
将输送机卸载部由最低位置升
到最高,测量链轮中心高度差
注:若为二级转载,应测量第二输送机升幅
将机器架起,使张紧装置张紧适度,测调下履带悬垂度

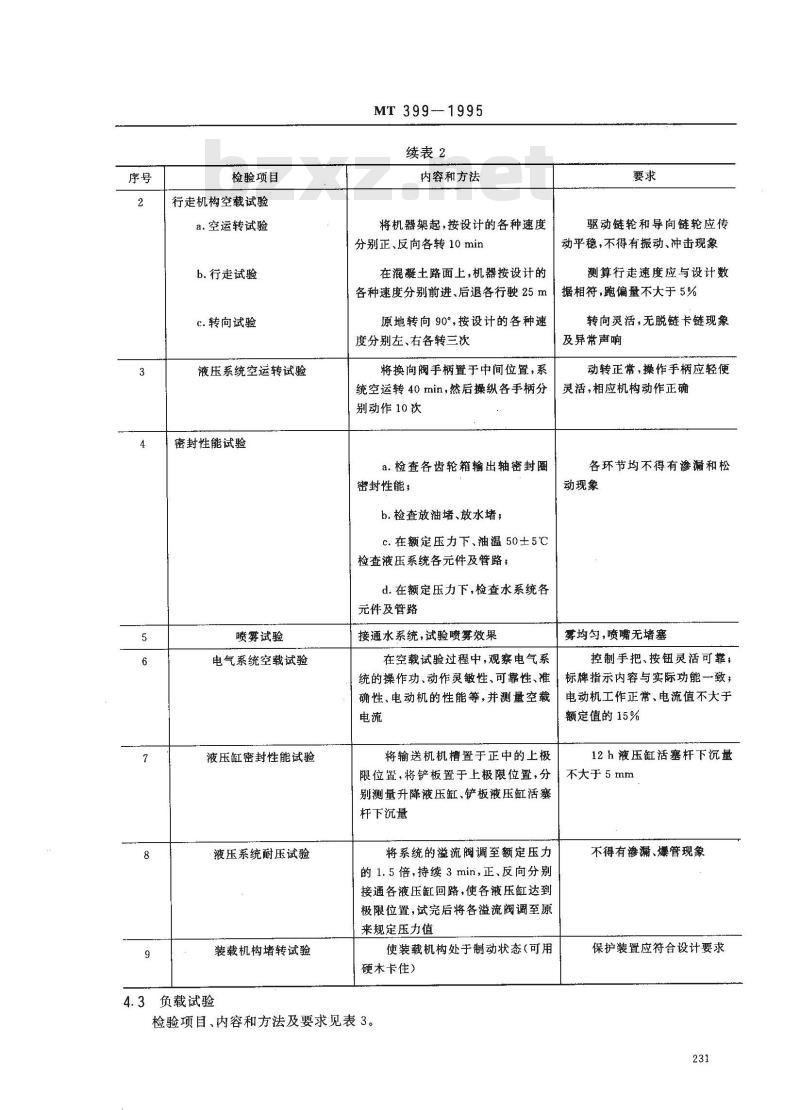

检验项目、内容和方法及要求见表2。表2
检验项目
装载机构输送机空载试验
a.空载运转试验
b.铲板、输送机灵活性试验
内容和方法
(1)将装载铲板置于中间位置,
输送机机槽置于正中的下极限位置,用所设计的各档速度分别正反向各运转10min
(2)将铲板置于上,中、下三个位要求
应保证铲板、输送机上下升
降;输送机卸载部左右摆动时,链轮仍能正常啮合平稳动转
左右实际摆角与设计摆角
误差不大于士3°
升降实际高度与设计高度
误差不大于 5%
下垂度应为30~50mm
在各种速度下运转均无卡
阻现象;测录装机构转速和对应的刮板链速,应符合设计要求
在各工况下,运转正常无卡
阻现象和撞击声
置,输送机可调高部分置于上、下位置,输送机工部置于左、中、右三个位置用所设计的最高速度分别组合,正、反向各运转2min
注:1,不能反转的老产品只作
正向运转
2.若为二级转载,则只进行
铲板上、中、下三种与第
二输送机进行上、中、下,
左、中、右各种组合试验
铲板作上、下摆动,输送机作上、下、左、右摆动,全行程各5次
摆动灵活,无卡阻现象,且
不允许挤压胶管
检验项目
行走机构空载试验
a.空运转试验
b.行走试验
c.转向试验
液压系统空运转试验
密封性能试验
喷雾试验
电气系统空载试验
液压缸密封性能试验
液压系统耐压试验
装载机构堵转试验

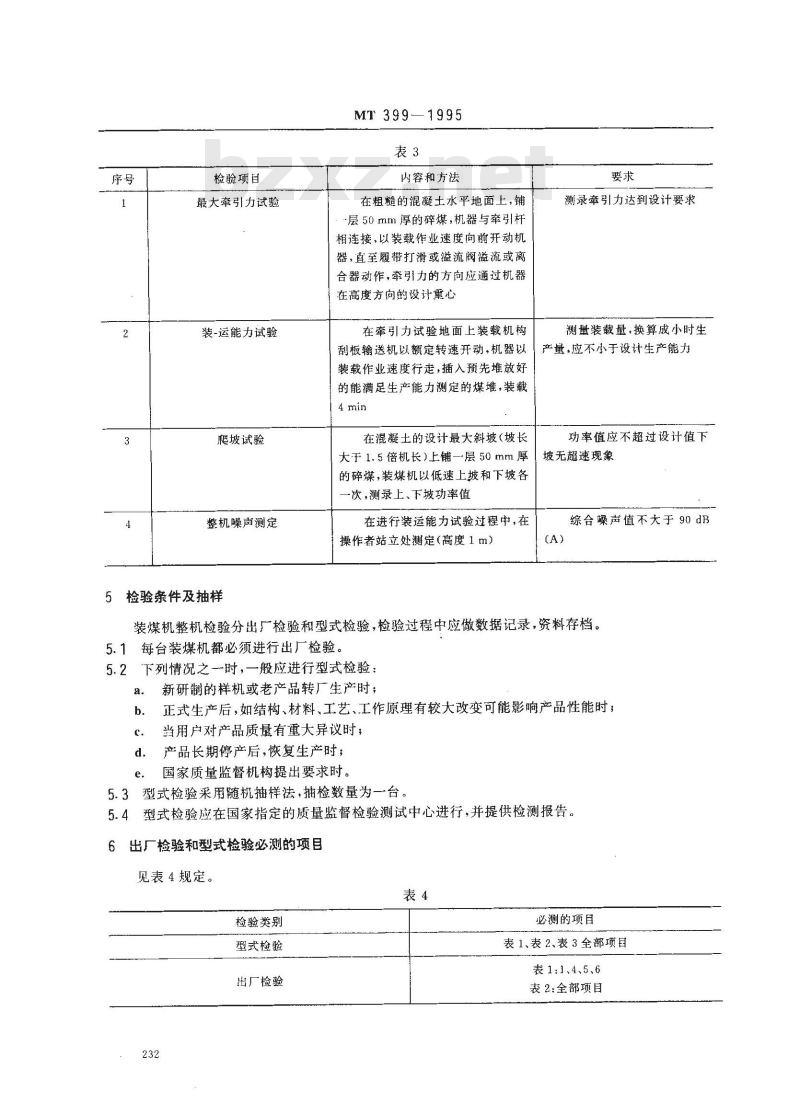

4.3负载试验
MT 399--1995
续表2
内容和方法
将机器架起,按设计的各种速度分别正、反向各转10 min
在混凝土路面上,机器按设计的
各种速度分别前进.后退各行驶 25 m原地转向90°,按设计的各种速度分别左、右各转三次
将换向阀手柄置于中间位置,系统空运转40min,然后操纵各手柄分别动作10次
a.检查各齿轮箱输出轴密封圈
密封性能;
b.检查放油堵、放水堵;
c.在额定压力下、油温50士5℃
检查液压系统各元件及管路:
d.在额定压力下,检查水系统各元件及管路
接通水系统,试验喷雾效果
在空载试验过程中,观察电气系统的操作功、动作灵敏性、可靠性、准确性、电动机的性能等,并测量空载电流
将输送机机槽置于正中的上极
限位置,将铲板置于上极限位置,分别测量升降液压缸、铲板液压缸活塞杆下沉量
将系统的溢流阀调至额定压力
的1.5倍,持续3min,正、反向分别接通各液压缸回路,使各液压缸达到要求
驱动链轮和导向链轮应传
动稳,不得有振动、冲击现象
测算行走速度应与设计数
据相符,跑偏量不大于 5%
转向灵活,无脱链卡链现象
及异常声响
动转正常,操作手柄应轻便
灵活,相应机构动作正确
各环节均不得有渗漏和松
动现象
雾均匀,喷嘴无堵塞
控制手把、按钮灵活可靠;
标牌指示内容与实际功能一致;电动机工作正常、电流值不大于额定值的15%
12 h液压缸活塞杆下沉量
不大于 5 mm
不得有渗漏、爆管现象
极限位置,试完后将各溢流阀调至原来规定压力值
使装载机构处于制动状态(可用硬本卡住)
检验项目、内容和方法及要求见表3。保护装置应符合设计要求
检验项目
最大牵引力试验
装-运能力试验
爬坡试验
整机噪声测定
5检验条件及抽样
MT399—1995
内容和方法
在粗糙的混凝土水平地面上,铺层50mm厚的碎煤,机器与牵引杆相连接,以装载作业速度向前开动机器,直至履带打滑或溢流阀溢流或离合器动作,牵引力的方向应通过机器在高度方向的设计重心
在牵引力试验地面上装载机构
刮板输送机以额定转速开动,机器以装载作业速度行走,插入预先堆放好的能满足生产能力测定的煤堆,装载4min
在混凝土的设计最大斜坡(坡长大于1.5倍机长)上铺一层50mm厚的碎煤,装煤机以低速上坡和下坡各一次,测录上、下坡功率值
在进行装运能力试验过程中,在操作者站立处测定(高度1m)
测录牵引力达到设计要求
测量装载量·换算成小时生
产量,应不小于设计生产能力
功率值应不超过设计值下
坡无超速现象
综合噪声值不大于90dB
装煤机整机检验分出厂检验和型式检验,检验过程中应做数据记录,资料存档。5.1每台装煤机都必须进行出厂检验。下列情况之一时,一般应进行型式检验:5.2
新研制的样机或老产品转厂生产时;正式生产后,如结构、材料、工艺、工作原理有较大改变可能影响产品性能时;当用户对产品质量有重大异议时;产品长期停产后,恢复生产时;d.
国家质量监督机构提出要求时。5.3型式检验采用随机抽样法,抽检数量为一台。型式检验应在国家指定的质量监督检验测试中心进行,并提供检测报告。5.4
6出厂检验和型式检验必测的项目见表4规定。
检验类别
型式检验
出厂检验
必测的项目
表1、表2、表3全部项目
表1:1、4、5、6
表2:全部项目
7检验结果判定
MT 399-1995
7.1型式检验如有个别项目不符合要求,允许修复,调整后检验,但不合格项目必须加倍重新抽样检查,如仍不符合要求,则该批产品判为不合格。7.2型式检验的每项试验均合格,由国家级质量监督检验测试中心发给检验合格证。7.3只有出厂检验的每项均合格,并由生产单位质量检验部门发给检验合格证,才可出厂。+
履带接地中心线
履带接地中心线
附加说明:
MT399—1995
本标准由煤炭工业部煤矿专用设备标准化技术委员会提出。本标准由煤炭工业部煤矿专用设备标准化技术委员会掘进机械分会归口。本标准由煤炭科学研究总院上海分院负责起草。本标准委托煤炭工业部煤矿专用设备标准化技术委员会掘进机械分会负责解释。本标准主要起草人郭可君、齐慧春、石晟。234
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。
装煤机检验规范
主题内容与适用范围
MT 399-—1995
本标准规定了装煤机的一般要求、整机检测、空载试验、负载试验及检验结果的判定。本标准适用于装煤机的型式检验和出厂检验。2引用标准
GB3836.1爆炸性环境用防爆电气设备通用要求GB3836.2爆炸性环境用防爆电气设备隔爆型电气设备d”
GB3836.4爆炸性环境用防爆电气设备本质安全电路和电气设备“i”3般要求
3.1所有电气设备须经防爆送审检验合格。3.2产品应符合现行《煤矿安全规程》的要求3.3电气部分应符合GB3836.1、GB3836.2、GB3836.3、GB3836.4的有关规定。3.4传动齿轮箱和油箱试验用油应符合设计要求。3.5使用的计量器具和准确度
直尺、钢卷尺、示值误差0.3mm
机械式定量秤,准确度不低于2级3.5.2
机械式秒表,准确度不低于2级
拉力传感器,准确度等级B级
压力表,推确度等级1.5级
半导体点温计,准确度等级1.5级功率仪,准确度等级1.5级
声级仪,准确度等级不低于2级
装煤机整机试验
整机试验必须在元部件试验合格的基础上,并在机器总装后方可进行。4.1整机检测
检验项目、内容和方法及要求见表1。表1
检验项目
装煤机外形尺寸
内容和方法
按图1要求的尺寸进行测量
中华人民共和国煤炭工业部1995-08-22批准228
要歡求
应符合设计要求,其偏差不
得超过图1所规定的数值,并做
1995-11-01实施
检验项目
装煤机质量
装机纵向重心
装煤机装配质量
检查所有连接部位的
紧固件
检查管道、电缆的敷设
检查标志、标牌
检查涂漆质量
试验前检查
a.检查油位
h.捡查操作手柄和按钮
c。检查并调整液压系统溢
!流阀开启时的压力值
装煤机调整尺寸
a.耙装臂与铲板间隙
MT 399—1995
续表1
内容和方法
整机称重或分部件称重累计
方法1:
按图2a方法称量,按公式
)计算
式中a-
实际重心到履带接地长
度中心线的距离,mm;
L-\--履带接地长度,mm;
R-—从起吊点称量的值,kg:
-机器的质量,kg。
方法2:
按图2b方法,在平整混凝土路
面上铺一-根$70的钢管,铲板前端处于地平面位置,输送机卸载部降至最低位置,然后开动机器辗过钢管,正、反方向各一次,测颠覆点距履接地长度中心的距离,取两次测量的中间值。
检查所有连接部位的紧固件是此内容来自标准下载网
否齐全、紧固
目检油管、水管、电缆的敷设
目检标志、标牌的制造、安装
目检表面涂漆
误差不得超过5%
误差不大于±25mm
保证紧固齐全,重要螺栓达
到设计规定予紧扭矩值
胶管、电缆应排列整齐悬挂
标志、标牌应固定牢固标牌
文字和符号应清晰
涂层表面应光整、均勾、无
漏底、流痕、皱皮、污浊擦伤等现象
各油池内油面必须高于油标的
观察油标或用探尺检查各减速箱、传」动箱和油箱的油位
各液压、机械操纵手柄、电气开关动作是否灵活可靠,所在位置是否正确
起动液压泵,操纵各回路的控制阀,使回路中某液压缸处于极限位置(液压马达应使其处于制动状态),测量各回路的溢流阀开启压力值
测调耙装臂下平面与铲板表面
的间隙
最低刻度
各手柄、开关操作灵活可
靠,各手柄居于中位或起动前应居位置
各回路溢溢流阀开启压力
应与设计值相符,误差不超过
间隙应为3~5mm且不允
许有局部摩擦
检验项目
b.输送机链条
c.输送机卸载部左右摆动角度
d.输送机升幅
e.履带板悬垂度
4.2空载试验
MT 399—1995
续表1
内容和方法
调整张紧装置
将输送机卸载部置于机器纵向
中心线重合位置分别向左、向右摆动至极限位置,测量左右摆角
注:输送机若为二级转载应测量第二段输送机摆角
将输送机卸载部由最低位置升
到最高,测量链轮中心高度差
注:若为二级转载,应测量第二输送机升幅
将机器架起,使张紧装置张紧适度,测调下履带悬垂度
检验项目、内容和方法及要求见表2。表2
检验项目
装载机构输送机空载试验
a.空载运转试验
b.铲板、输送机灵活性试验
内容和方法
(1)将装载铲板置于中间位置,
输送机机槽置于正中的下极限位置,用所设计的各档速度分别正反向各运转10min
(2)将铲板置于上,中、下三个位要求
应保证铲板、输送机上下升
降;输送机卸载部左右摆动时,链轮仍能正常啮合平稳动转
左右实际摆角与设计摆角
误差不大于士3°
升降实际高度与设计高度
误差不大于 5%
下垂度应为30~50mm
在各种速度下运转均无卡
阻现象;测录装机构转速和对应的刮板链速,应符合设计要求
在各工况下,运转正常无卡
阻现象和撞击声
置,输送机可调高部分置于上、下位置,输送机工部置于左、中、右三个位置用所设计的最高速度分别组合,正、反向各运转2min
注:1,不能反转的老产品只作
正向运转
2.若为二级转载,则只进行
铲板上、中、下三种与第
二输送机进行上、中、下,
左、中、右各种组合试验
铲板作上、下摆动,输送机作上、下、左、右摆动,全行程各5次
摆动灵活,无卡阻现象,且
不允许挤压胶管
检验项目
行走机构空载试验
a.空运转试验
b.行走试验
c.转向试验
液压系统空运转试验
密封性能试验
喷雾试验
电气系统空载试验
液压缸密封性能试验
液压系统耐压试验
装载机构堵转试验
4.3负载试验
MT 399--1995
续表2
内容和方法
将机器架起,按设计的各种速度分别正、反向各转10 min
在混凝土路面上,机器按设计的
各种速度分别前进.后退各行驶 25 m原地转向90°,按设计的各种速度分别左、右各转三次
将换向阀手柄置于中间位置,系统空运转40min,然后操纵各手柄分别动作10次
a.检查各齿轮箱输出轴密封圈
密封性能;
b.检查放油堵、放水堵;
c.在额定压力下、油温50士5℃
检查液压系统各元件及管路:
d.在额定压力下,检查水系统各元件及管路
接通水系统,试验喷雾效果
在空载试验过程中,观察电气系统的操作功、动作灵敏性、可靠性、准确性、电动机的性能等,并测量空载电流
将输送机机槽置于正中的上极
限位置,将铲板置于上极限位置,分别测量升降液压缸、铲板液压缸活塞杆下沉量
将系统的溢流阀调至额定压力
的1.5倍,持续3min,正、反向分别接通各液压缸回路,使各液压缸达到要求
驱动链轮和导向链轮应传
动稳,不得有振动、冲击现象
测算行走速度应与设计数
据相符,跑偏量不大于 5%
转向灵活,无脱链卡链现象
及异常声响
动转正常,操作手柄应轻便
灵活,相应机构动作正确
各环节均不得有渗漏和松
动现象
雾均匀,喷嘴无堵塞
控制手把、按钮灵活可靠;
标牌指示内容与实际功能一致;电动机工作正常、电流值不大于额定值的15%
12 h液压缸活塞杆下沉量
不大于 5 mm
不得有渗漏、爆管现象
极限位置,试完后将各溢流阀调至原来规定压力值
使装载机构处于制动状态(可用硬本卡住)
检验项目、内容和方法及要求见表3。保护装置应符合设计要求
检验项目
最大牵引力试验
装-运能力试验
爬坡试验
整机噪声测定
5检验条件及抽样
MT399—1995
内容和方法
在粗糙的混凝土水平地面上,铺层50mm厚的碎煤,机器与牵引杆相连接,以装载作业速度向前开动机器,直至履带打滑或溢流阀溢流或离合器动作,牵引力的方向应通过机器在高度方向的设计重心
在牵引力试验地面上装载机构
刮板输送机以额定转速开动,机器以装载作业速度行走,插入预先堆放好的能满足生产能力测定的煤堆,装载4min
在混凝土的设计最大斜坡(坡长大于1.5倍机长)上铺一层50mm厚的碎煤,装煤机以低速上坡和下坡各一次,测录上、下坡功率值
在进行装运能力试验过程中,在操作者站立处测定(高度1m)
测录牵引力达到设计要求
测量装载量·换算成小时生
产量,应不小于设计生产能力
功率值应不超过设计值下
坡无超速现象
综合噪声值不大于90dB
装煤机整机检验分出厂检验和型式检验,检验过程中应做数据记录,资料存档。5.1每台装煤机都必须进行出厂检验。下列情况之一时,一般应进行型式检验:5.2
新研制的样机或老产品转厂生产时;正式生产后,如结构、材料、工艺、工作原理有较大改变可能影响产品性能时;当用户对产品质量有重大异议时;产品长期停产后,恢复生产时;d.
国家质量监督机构提出要求时。5.3型式检验采用随机抽样法,抽检数量为一台。型式检验应在国家指定的质量监督检验测试中心进行,并提供检测报告。5.4
6出厂检验和型式检验必测的项目见表4规定。
检验类别
型式检验
出厂检验
必测的项目
表1、表2、表3全部项目
表1:1、4、5、6
表2:全部项目
7检验结果判定
MT 399-1995
7.1型式检验如有个别项目不符合要求,允许修复,调整后检验,但不合格项目必须加倍重新抽样检查,如仍不符合要求,则该批产品判为不合格。7.2型式检验的每项试验均合格,由国家级质量监督检验测试中心发给检验合格证。7.3只有出厂检验的每项均合格,并由生产单位质量检验部门发给检验合格证,才可出厂。+
履带接地中心线
履带接地中心线
附加说明:
MT399—1995
本标准由煤炭工业部煤矿专用设备标准化技术委员会提出。本标准由煤炭工业部煤矿专用设备标准化技术委员会掘进机械分会归口。本标准由煤炭科学研究总院上海分院负责起草。本标准委托煤炭工业部煤矿专用设备标准化技术委员会掘进机械分会负责解释。本标准主要起草人郭可君、齐慧春、石晟。234
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。

标准图片预览:





- 其它标准
- 热门标准
- 煤炭行业标准(MT)标准计划
- MZ/T150-2020 行政区域界线数据交换格式
- MZ/T149-2020 行政区域界桩数据交换格式
- MT/T1131-2011 矿用以太网
- MT818.1-1999 煤矿用阻燃电缆 第1单:煤矿用移动类阻燃软电缆 第1部分:一般规定
- MT/T839-1999 石门揭穿煤层煤与瓦斯突出危险性的测定方法
- MT/T1063-2008 煤矿用带式输送机滚筒技术条件
- MT/T1064-2008 矿用窄轨架线式工矿电机车技术条件
- MT/T1112-2011 煤矿图像监视系统通用技术条件
- MT/T1119-2011 煤矿坑道钻探用往复式泥浆泵
- MT/T342.2-1994 常压固定床煤气发生炉用七台河矿务局煤技术条件
- MT/T1132-2011 管道式煤浆预处理器
- MT/T342.1-1994 冶金焦用七台河矿务局煤技术条件
- MT252-1991 煤矿水中钾离子和钠离子的测定方法
- MT/T603.2-1996 冶金焦用华蓥山矿务局煤技术条件
- MT/T782.2-1998 煤矿机电设备温度传感器开关量信号输出型
请牢记:“bzxz.net”即是“标准下载”四个汉字汉语拼音首字母与国际顶级域名“.net”的组合。 ©2009 标准下载网 www.bzxz.net 本站邮件:[email protected]
网站备案号:湘ICP备2023016450号-1
网站备案号:湘ICP备2023016450号-1
