标准简介:
Q/GDW 11065—2013.

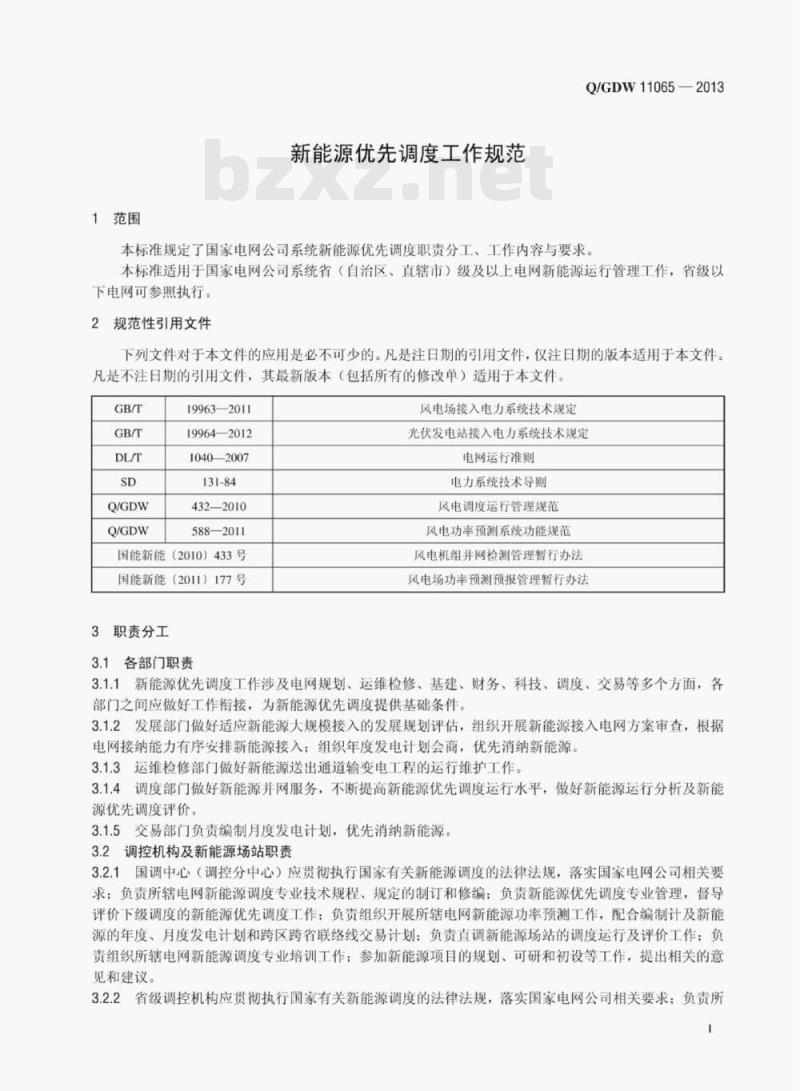

1范围
Q/GDW 11065规定了国家电网公司系统新能源优先调度职责分工、工作内容与要求。
Q/GDW 11065适用于国家电网公司系统省(自治区、直辖市)级及以上电网新能源运行管理工作,省级以下电网可参照执行。
2规范性引用文件
下列文件对于本文件的应用是必不可少的。凡是注日期的引用文件,仅注日期的版本适用于本文件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
5.2.5﹐日前计划包括常规电源发电计划和各新能源场站发电计划曲线,计划曲线编制应在系统最大接纳能力评估基础上,参考新能源场站上报发电计划编制。日前发电计划协同常规电源发电计划进行全网安全校核。
5.2.6实时计划应在日前计划的基础上,参考超短期新能源功率预测及电网运行情况对新能源接纳能力进行评估,及时对发电计划进行调整,或采取紧急控制手段。
5.2.7日前和实时发电计划编制时,由于电网电力电量平衡原因不能全部接纳新能源时,应逐级向上一级调控机构申请联络线电力电量计划调整。上一级调控机构应在规定的时间内答复下一级调控机构的调整请求。
5.2.8 由于调峰原因不能全部接纳新能源时,应保证电网旋转备用容量满足《电力系统技术导则》(SD 131-84)的要求;由于电网输送能力不足不能全部接纳新能源时,应保证送出线路(断面)利用率不低于90%。
5.2.9电网设备检修应与新能源场站设备检修协调安排,尽量减小新能源场站送出设备检修对新能源发电的影响。
5.3发电计划编制依据
5.3.1 有关调度规程及新能源场站设计文件;
5.3.2新能源场站实际气象情况和预计后期气象情况:
5.3.3 电网与新能源场站签订的购售电合同;
5.3.4电网和新能源场站的安全运行约束。
5.4 发电计划编制步骤
5.4.1年度计划编制步骤
新能源场站年度计划一般按以下步骤编制(详见附录A):
a)各新能源场站每年10月前向调控机构上报次年发电计划及其分月计划建议,调控机构根据中
长期气象预测并利用新能源功率预测系统预报次年发电计划及其分月计划;
b)调控机构分析新能源功率预测系统的预测结果及新能源场站上报建议计划,根据中长期气象预
测及新能源场站投产计划制定调度建议预计划;
c)调控机构根据电网运行方式、新能源送出设备检修计划、电力电量平衡及电网网络安全约束进
行安全校核,形成新能源发电计划相关建议;
d)调控机构向发展部提供新能源发电计划建议;
e)发展部负责组织有关部门会商协调,形成全网和各新能源场站年度发电计划;
f)调控机构依据电力电量平衡、电网调峰、网络约束等因素,在年度运行方式中对全网新能源消
纳能力进行分析;
g)调控机构可根据火电机组年度计划完成情况,向公司发展部提出年度计划调整建议。
部分标准内容:
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。
标准图片预览:





- 其它标准
- 热门标准
- 其它国内标准
- 08J931 建筑隔声与吸声构造
- 03SG519-1 多、高层建筑钢结构节点连接(次梁与主梁的简支螺栓连接、主梁的栓焊拼接)
- 04S531-1 湿陷性黄土地区室外给水排水管道基础及接口
- TSG21-2016 固定式压力容器安全技术监察规程
- NB/T47041-2014 塔式容器
- GJB509B-2008 热处理工艺质量控制
- 07SD101-8 电力电缆井设计与安装(新编)
- GH/T1091-2014 代用茶
- NB/T47044-2014 电站阀门
- RFJ01-2015 人民防空工程质量验收与评价标准
- 04SG519-2 多、高层建筑钢结构节点连接(主梁的全栓拼接)
- Q/GDW1799.2—2013 电力安全工作规程线路部分
- 07MS101 市政给水管道工程及附属设施(新编)
- TSGD2002-2006 燃气用聚乙烯管道焊接技术规则
- Q/GDW1799.1—2012 电力安全工作规程变电部分
- 行业新闻
