【YD通讯标准】 光缆进线室验收规定
- YD/T5152-2007
- 现行
标准号:
YD/T 5152-2007
标准名称:
光缆进线室验收规定
标准类别:
通信行业标准(YD)
标准状态:
现行出版语种:
简体中文下载格式:
.zip .pdf下载大小:
236.85 KB

点击下载
标准简介:
YD/T 5152-2007.Acceptance Specification of Optical Fiber Cable in the Leading in Room.
1总则
1.0.1YD/T 5152是新建通信机房光缆进线室土建工艺、铁架安装施工质量检验随工验收和竣工验收的依据。本规定适用于新建工程,改建、扩建工程可参照执行。
1.0.2工程中凡本 规定未具体规定的技术标准、技术要求,应依据相关国家标准及设计文件的要求执行或由建设单位、设计单位及施工单位共同商定补充规定临时使用。
1.0.3光缆进线室使用的铁架应符合国家或通信行业标准的定型产品和构件。
1.0.4光缆进线室抗震、防火要求,应按YD 5059-2005《电 信设备安装抗震设计规范》与YD 5002-2005《邮电建筑防火设计规范》执行。
1.0.5在执行本规定与国家规定有矛盾时,应以国家规定为准。如执行本规定个别条文有困难时,应在设计中提出充分理由并经主管部门审批。
2光缆进线室土建工艺的检验
2.1 光缆进线室设置的检验
2.1.1光缆进线室在建筑物中的建筑方式应符合设计要求。宜与土建同时施工、同时完工。
2.1.2光缆进线室为光缆进线的专用房屋,不应与其他设施共用,不得作为通往其他房间的走道使用。
2.1.3光缆进线室不宜通过其他管线,在不影响总体布局及光缆布放的情况下,对必须通过进线室的其他管线,应采取保护措施,但严禁通过燃气管线和高压电缆线。
2.1.4光缆进线室防水、防火性能应符合房屋土建的工艺要求,不应渗漏水。光缆进线室内应设置挡水墙或积水坑,其位置、规格、尺寸应符合设计要求。设置积水坑的进线室内地坪应向积水坑倾斜,倾斜度应符合设计要求。
2.1.5光缆进线室内应设有抽排水设施。其位置、规格、型号应符合设计要求。
2.1.6光缆进线室内四壁 和天花板应平整抹光,地表面应抹平,不空鼓,抹面厚度、砂浆配比应符合设计规定。

部分标准内容:
YD/ T 5152—2007
光缆进线室验收规定
Acceptance Specification of Optical Fiber Cablein theLeading-in Roon
2007-10-25发布
2007-12-01
中华人民共和国信息产业部
中华人民共和国通信行业标准

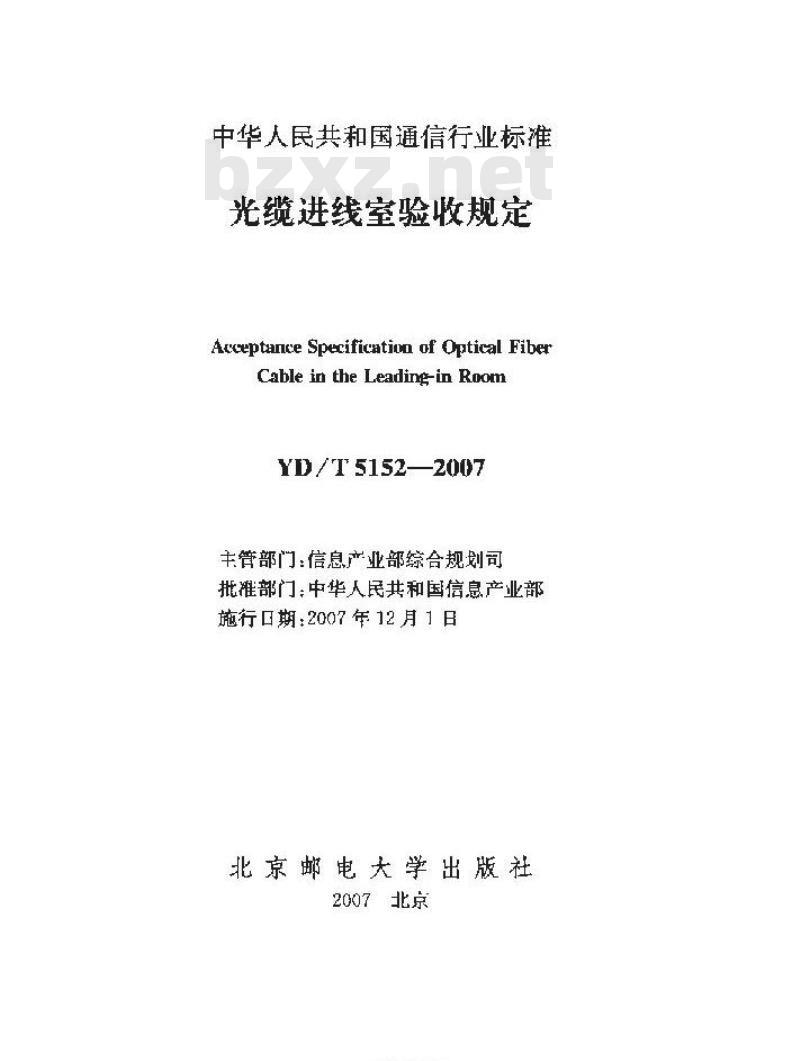

光缆进线室验收规定
Acceptance Specification of Optical FiberCable in the Leading-in RoomYD/I 51522007
主管部门:信息产业部综合规划司批准部门:中华人民共和国信息产业部施行口期:2007年12月1日
北京邮电大学出版社
2007北京
TiKAoNiKAca

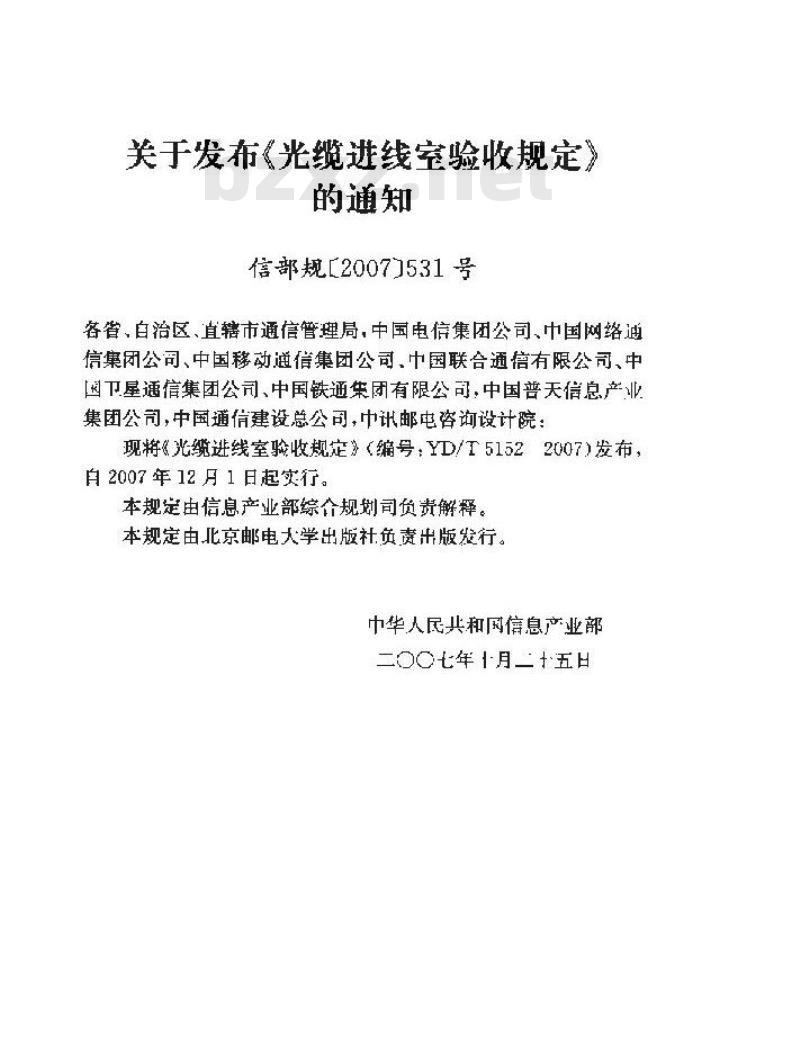

关于发布《光缆进线室验收规定》的通知
信部规[2007门531号
备省,自治区、直辖市通信管理局,中国电信集团公司、中国网络通信集团公司、中国移动通信集团公司、中国联合通信有限公司、中国卫星通信集团公司、中国铁通集团有限公司,中国普天信息产业集团公司,中国通信建设总公司,中讯邮电咨询设计院:现将《光缆进线室验收规定》<编号:YD/T51522007)发布,自2007年12月1日起实行。
本规定由信息产业部综介规划司负责解释。本规定由北京邮电大学出版社负责出版发行。中华人民共和国信息产业部
二〇○七年十月二十五日

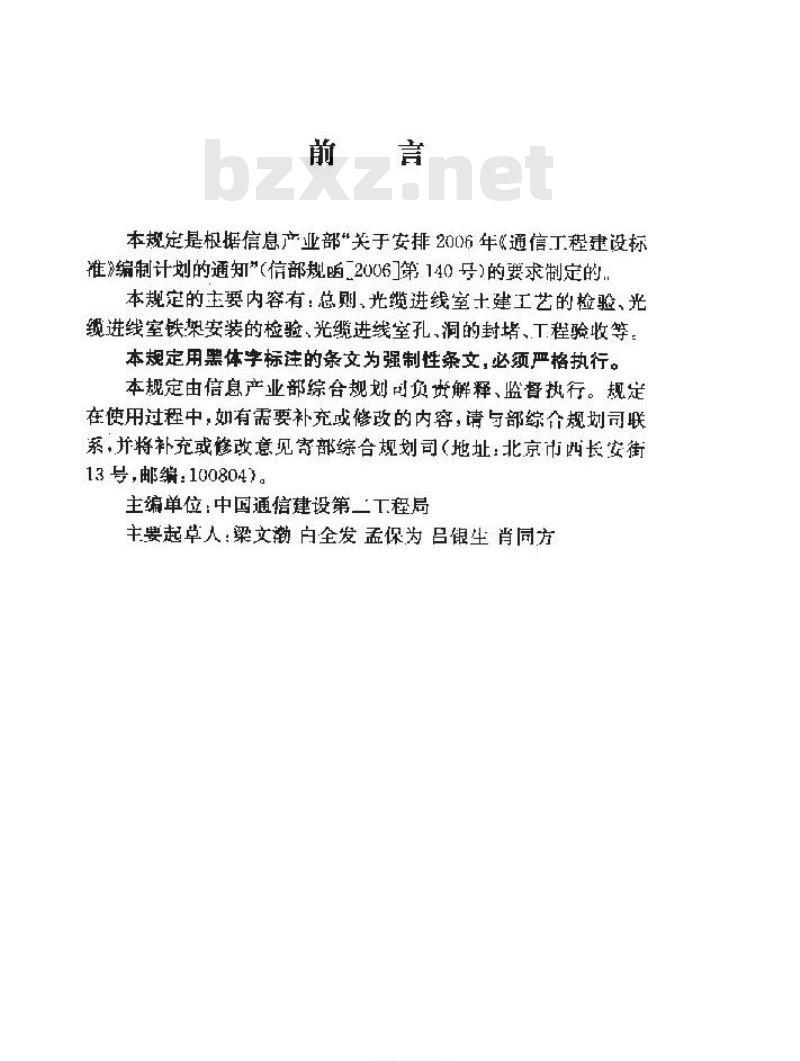

本规定是根据信息产业部\关于安排2006年《通信丁程建设标准》编制计划的通知(信部规函_2006第140号)的要求制定的,本规定的主要内容有:总则、光缆进线室十建工艺的检验、光缆进线室铁架安装的检验、光缆进线室孔,洞的封堵、工程验收等:本规定用黑体字标注的条文为强制性条文,必须严格执行。本规定由倍息产业部综合规划可负资解释、监督执行。规定在使用过程中,如有需要补充或偿改的内容,请与部综介规划司联系,井将补充或修改意见宽部综合规划司(地址:北京市西长安街13号,邮编:100804)。
主编单位:中国通信建设第一T程局主要起草人:梁文渤白全发孟保为吕银生肖同方TiKAoNiKAca此内容来自标准下载网

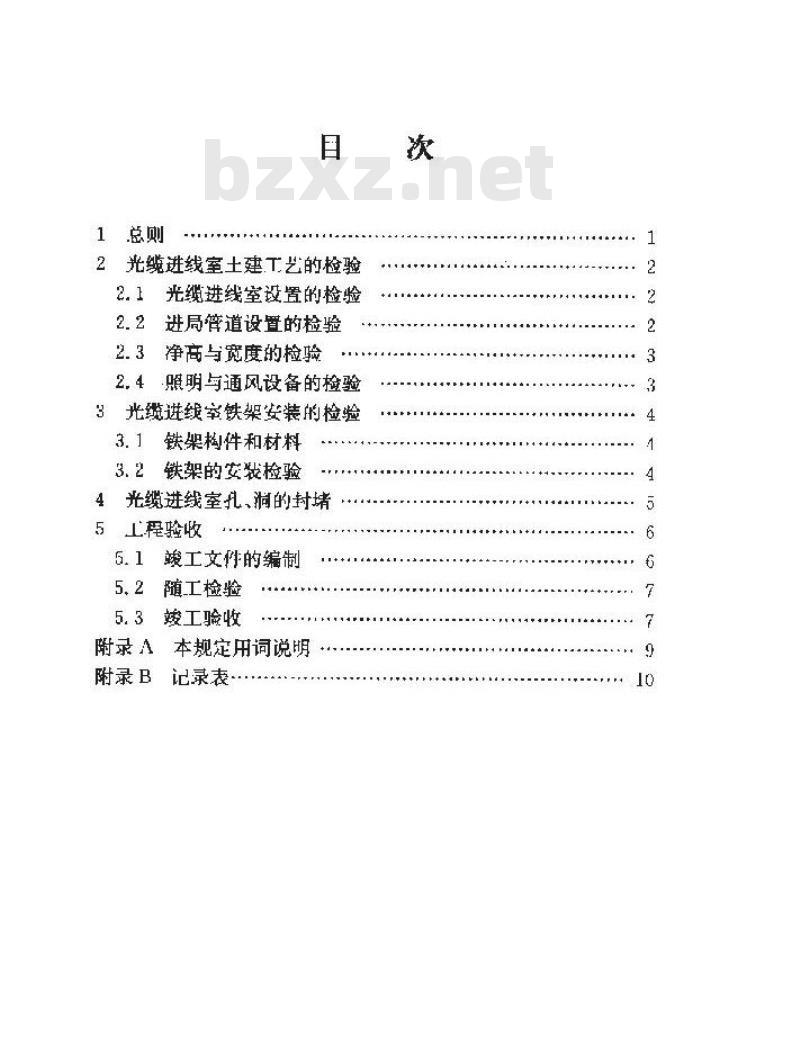

1总则
2光缆进线室土建工艺的检验
2.1光缆进线室设置的检验
2.2进局管道设置的检验
2.3净商与宽度的检验
2.4照明与通风设备的检验
3光缆进线室铁架安装的检验
3.1铁架构件和材料
3.2铁架的安装检验
4光缆进线室孔,洞的封堵
5上程验收
5.1竣工文件的编制
5.2随工检验
竣工验收
附录A本规定用词说明
附录B
记录表
1总则
1.0、1.本规定是新建通信机房光进线室土建工艺、铁架安装施工质属检验、随工验收和峻工验收的依据。本规定适用于新建工程,政建、扩建工程可照执行
1.0.2工程中凡本规定未具体规定的技术标、技术要求,应依据相关国家标准及设计文件的要求执行或由建设单位、设计单位及施工单位共同商定补充规定临时使用。1.0.3光缆进线室使用的铁架应符合国家或通信行业标准的定型产品和构件。
1.0,4光进线室抗、防火要求,应按YI)5059一2005&电信设备安装抗震按计规范》与YD5002—20H5邮电建筑防火设计规范执行。
1.0.5在执行本规定与国家规定有矛盾时,应以国家规定为准。如执行本规定个别条文有困雄时,应在设计中提出充分理出并经主管部门审批:
TiKAoNtKAca
2光缆进线土建工艺的检验
2.1光缆进线室设置的检验
2.1.1光缆进线室在建筑物中的建筑方式应符合设计要求。宜与土建同时施工,同时完工。
2.1.2光缆进线室为光缆进线的专用房屋,不应与其他设施考用,不得作为通往其他房间的走道使用。2.1.3光缆进线室不宜通过其他管线,在不影响总体布局及光缆布放的情况下,对必须通过进线室的其他管线,应采取保护措施,担严禁通过燃气管线和高压电缆线。2.1.4光缆进线室防水、防火性能应符合房屋土建的工艺要求,不应渗漏水。光缆进线室内应设置挡水墙或积水坑,其位置、规格、尺寸应符合设计要求:设置积水坑的进线室内地坪应向积水坑倾斜,倾斜度应符合设计要求,2.1.5光缆进线室内应设有抽排水设施。其位置.规格、型号应符合设计要求。
2.1.6光缆进线室内四壁和天花板成平整、抹光、地表面应抹平,不空鼓,抹面厚度,砂浆配比应符合设计规定,2.1.7光缆上线洞位置、规格,尺寸应符合设计要求,其偏差应不大于10 mm
2.1.8光缆进线案采用的防火门的规格,尺寸应符合设计要求,2.1.9光缆进线室应设置大楼接地系统的接地分汇集排2.2进管道设置的检验
2.2.1、进局管道的方向、管孔孔数、孔径、管孔排列断面、管材选2
用等应符合设计要求。
2.2.2进局管道不能与机房同时施工时,应在壁预留洞孔,洞孔大小应符合设计要求。
2.2.3进局管道应向局前人孔倾斜,管道进口底部离进线室地面距离、顶部距天花板距离、管道侧面离侧墙距离应符合设计文件要求。室外的管道应采用水泥混凝土做全包封处埋。2.2.4管道进入进线室、通道窗口的位置应符合设计要求,允许偏差应不大于10mm,管道端口近至墙体应呈圆弧状喇叭口、应堵抹严密,不得浮塞,外观警齐,表面平光。2.2.5管道窗口外侧应填充密实,不得浮塞。进线室内应没有谜漏。
2.3净高与宽度的检验
2.3.1全地下进线室净高、半地下进线室地面埋深应符合设计要求。
2.3.2光缆进线室宽度应符合设计要求。2.4、照明与遵风设备的检验
2.4.1光缆进线室照明应符合以下要求;1、进线室内应按设计设置普通照明和应急照明系统。2.进线室内灯具设施的位置、规格、数量和照度应符合设计要求。
3.进线室内电源插座、开关安装位置、规格、数量及开关分区控制应符合设计要求。
4,室内所有灯线、开关、插座应采用暗线数设。暗管内线踏不得有接头。
2.4.2光缆进线室通风应符合设计文件要求。3.
Ti KAoNi KAci
3光缆进线室铁架安装的检验
3.1铁架构件和材料
3.1.1光缆进线室铁架的所用材料,构件选用的规格、型号应符合设计要求。
3.1.2各种铁件的材质和防锈处理等均应符合质最标准,不得有歪斜、扭曲、飞刺,断裂或破损。铁件的防锈处理和镀锌层均匀完整,表面光洁、无脱落、气泡等缺陷.3.2铁架的安装检验
3.2.1光缆进线室铁架安装位置,立柱间的间距、托架叫的距离等应符合设计要求。
3.2.2光缆进线室铁架应按设计要求资装。3.2.3光缆进线宝抗覆加固应符合设计文件的要求。3.2.4光缆进线室铁架的各构件间应通过连接件安装牢固。据直偏差不得超过1%。水平偏差不应大」2%。3.2.5铁件的漆面应完整无损,如需补漆其颜色应与原漆色基本致。
3.2.6列柱之间应保持电气连通,铁架的防苗保护接地线所采用的材料和截面积应符合设计文件要求。4
4光缆进线室孔、洞的封堵
4.0.1光缆进线室的出局管孔或槽道应根据设计文件要求了以封堵。
4.0.2光缆上线孔、洞应采用不燃烧材料进行封堵,耐火等级不低于楼板的耐火等缀:
TiKAoNiKAca
5工程验收
5.1竣工文件的编制
5.1.1工程完工后,施工单位应及时编制工程竣工技术文件,初验前提交给建设单位,文件一式三份。5.1.2工技术文件包括以下内容:(1)T程说明(附表B.0.1)。
(2)建筑安装工程量总表(附表B.0.2)。(3)已安装设备明细表(附表B0.3)。(4)工程设计变更单(附表B.0.4)(5)开工报告(附表B.0.G)
(6)完工报告(附表H0.6)。
(7)停工报告(附表B,0.7)。
8)复T报告(附表B.0.8)
(9)随工验收记录(附表B0.9)。(10)重大T程质量事故报告(附表B.0.10)。(11)验收证书(附表B.0.11)。(12)T图纸
5.1.3峻工图一般利用源有T程设计施T图改给。其中,变更部位应用红笔修改:变动较大应重新绘制:所有工图纸应加盖“赖工图章”。峻工图章的基本内容成包括:“竣工图”字样、施工单位、编制人、审核人、编制日期、监理单位、监理人等,5.1.4竣工文件编制应符合建设工程归档要求。6
5.2随工检验
5.2、1光缆进线室的有关建筑物土建部分的随工检验和鼓1验收检验项目及内容按该工程房屋建筑相关验收规定执热行。5.2.2光缆进线室铁架的所用材料、构件施工单位会同建设单位或监理单位在使用之前组织进场检验,发现问题或不合格的材料、构件应及时处理,严禁使用质是不介格的材料、构件。5.2.3施工过程市,建设单位应委派随T代表或工程监理人员对质量合格的隐蔽工程签署《隐蔽工程检查记录》。发现工程质是问题随时向施工单位指山,由施工单位及时处理。5.3工验收
5.3.1光缆进线室T程的验收,应按部颁《邮电迪信建设工程鼓工验收办法和本规定以及设计要求热行,5.3.2在载工验收时对建设单位季派随工代表或丁程监理人员组织随工检验项目一般不再检验:验收组织认为有必要氛验的可!按邮电通信建设工程践工验收尔法办理。5.3.3上程验收应对工程设计,丁程质量进行综合评定,评出质量等级(优良、合格),签发验收证书。衡量施工质量等级的标准如下:
(1)优良:主要工程项目全部达到施工质量标准,其余项目较施工质量标谁稍有偏差,但不会影响设备的使用寿命。(2)个格:主要工程项自基本达到施工质是标推,但不会影响设备的便用寿命。
5.3.4工程验收内容应按表5.3.4所列项目内容进行。7.
TiKAoNiKAci
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。

标准图片预览:





- 其它标准
- 热门标准
- YD通讯标准
- YD/T5149-2007 SDH本地网光缆传输工程验收规范
- YD/T5166-2009 本地网光缆波分复用系统工程设计规范
- YD/T1553-2009 2GHz WCDMA数字蜂窝移动通信网 无线接入子系统设备测试方法(第三阶段)
- YD/T1963-2009 远程教学通信平台 通信协议
- YD/T2421-2012 域名注册协议主机供应技术要求
- YD/T1992-2009 基于同步数字体系(SDH)的多业务传送节点(MSTP)测试方法互联互通部分
- YD/T1000-1999 提供国际帧中继 SVC 业务的数据网的性能
- YD/T926.2-2009 大楼通信综合布线系统 第2部分:电缆、光缆技术要求
- YD/T2390-2011 通信存储介质(SSD)加密安全技术要求
- YD/T877-1996 同步数字体系(SDH)复用设备和系统的电接口技术要求
- YDB135-2013 移动应用软件商店客户端技术要求
- YDN027-1997 SDH 传输网技术要求环形网
- YD/T828.35-1996 数字微波传输系统中所用设备的测量方法 第3部分: 卫星通信地球站的测量 第5节:上/下变频器
- YD/T2107-2010 基于 GSM 技术的数字集群系统设备技术要求调度子系统
- YD/T3140-2016 用于内容分发的元数据框架
- 行业新闻
- SOL价格等待黄金交叉确认,Solana反弹在即
- 2025年6月18日柴犬币(SHIB)价格预测
- OKX欧洲扩张再升级:德国与波兰市场正式启动运营
- 上市医疗科技公司 Semler Scientific 宣布增持比特币,目标 2027 年底达 10.5 万枚
- ZachXBT预警:2025年黑客攻击升级,加密货币犯罪进入超级循环
- 加拿大XRP ETF的推出在美国引发FOMO情绪
- 比特币重回10.5万美元关口 霍尔木兹海峡危机引发石油冲击与通胀忧虑
- SEC ETF延迟后XRP价格预测
- 近 1 亿美元被销毁:伊朗交易所 Nobitex 被盗事件梳理
- 今日这些山寨币为何走红——6月18日
- ZA Miner推出比特币、狗狗币和莱特币的免费云挖矿服务
- Semler Scientific 计划购买 105,000 枚比特币
- 尽管市场喧嚣不断,比特币仍在横盘整理:或将突破至11.4万美元
- 贝莱德IBIT比特币ETF资金流入创纪录,比特币冲击10.9万美元大关 | ETF动态
- SPY/TLT比率接近峰值;股市飙升而加密货币面临清算
网站备案号:湘ICP备2023016450号-1
