【TB铁路运输标准】 铁路给水排水施工规范
- TBJ209-96
- 现行
标准号:
TBJ 209-96
标准名称:
铁路给水排水施工规范
标准类别:
铁路运输行业标准(TB)
标准状态:
现行出版语种:
简体中文下载格式:
.zip .pdf下载大小:
9.56 MB

点击下载
标准简介:
TBJ 209-96.Code for construction on water supply and sewerage of railway.
第一章总则
第1.0.1条 TBJ 209适用于国家铁路网中1435mm标准轨距铁路给水排水工程的施工。专为工业企业服务的标准轨距铁路的给水排水工程,可参照本规范施工。
湿陷性黄土、多年冻土、膨胀土、软土、地震区和雷击区等特殊地区给水排水工程的施工,应符合国家或有关部门现行的标准规范的规定。铁路给水排水的一-般建筑工程,如砖石工程、混凝土和钢筋混凝土工程、钻井工程等,施工时尚应按国家现行的有关标准规范执行。
第1.0.2条给水排水工程的施工, 应按基本建设程序进行。
第1.0.3条施工中必须合理安排工程进度, 与其他有关工程运输等密切配合,避免干扰,减少损失,并保证工程配套按期交付使用。
第1.0.4条给水排水 工程必须按照批准的设计文件施工。如需变更,应按铁道部现行的变更设计处理办法执行。
第1.0.5条施工中采用新技术、 新材料、新工艺时,应经主管部门批准,还必须制订不低于本规范水平的质量标准和工艺要求。
应从提高管理水平和增加经济效益出发,根据需要和可能,妥善确定施工机械化程度。
第二章施工准备
第2.0.1条施工前 应进行现场调查。内容包括下列几个方面:
一、根据施工设计图纸及设计单位的技术交底,与现场实际情况(如主要给水排水构筑物的位置、坐标基点、水准基点,主要管道节点)及主要工程数量进行核对。必要时,可请设计单位到现场点交。
二、材料、劳力、机具是否基本齐备。
三、收集当地的地形、地质、气象和水文资料。
四、既有构筑物(如地下电缆、地下管道)、坟墓文物古迹和附近建筑物等,与本工程的施工有无干扰。
五、可利用的当地资源和设施。如工程材料、施工用水、电力供应及通信、交通运输条件、既有房屋和生活物资供应等情况。

部分标准内容:
TBJ20996
铁路给水排水施工规范
Code for construction on watersupply and sewerage of railway(1996年局部修订版)
1996-05-28
中华人民共和国铁道部
1996-08-01
中华人民共和国行业标准
铁路给水排水施工规范
Code for construction on water supplyand sewerage of railway
TBI209-96
【1996年局部修订版】
主编单位:铁道部第四工程局
批准部门:中华人民共和国铁道部施行日期:1996年8月1日
中国铁道出版社
2000年·北京
电现部尊四工程局主的铁路给水排水施工现范,已经有美单位中专定活,现批准为部标准事以发布。本现范号为B20986.自1987年1月1日起施行,由我部基本设总房负责解释。
本博工规范是保证铁路给水排水工程质量达到设计和验收步准,做好靠工安全工作的一项重要的技术法规,请各单危组织有关施工人员学习:加强技术培训:认真货彻执行。中华人民共和国铁道部
九八六年五月二十日
工程建设铁道行业标准局部修订公告第96—10号
行业标准(铁路给水排水施工规范>(TBI209一86)由铁道部第四工程局会同有关单位进行了局部修订,并经我部建设司组织审查,我部已以铁建丽[1996了224号文批准局部修订的条文,自1996年8月1日起施行,该标准中相应条文的规定同时废止。
现予公告。
中华人民共和国铁道部
九九六年五月二十八日

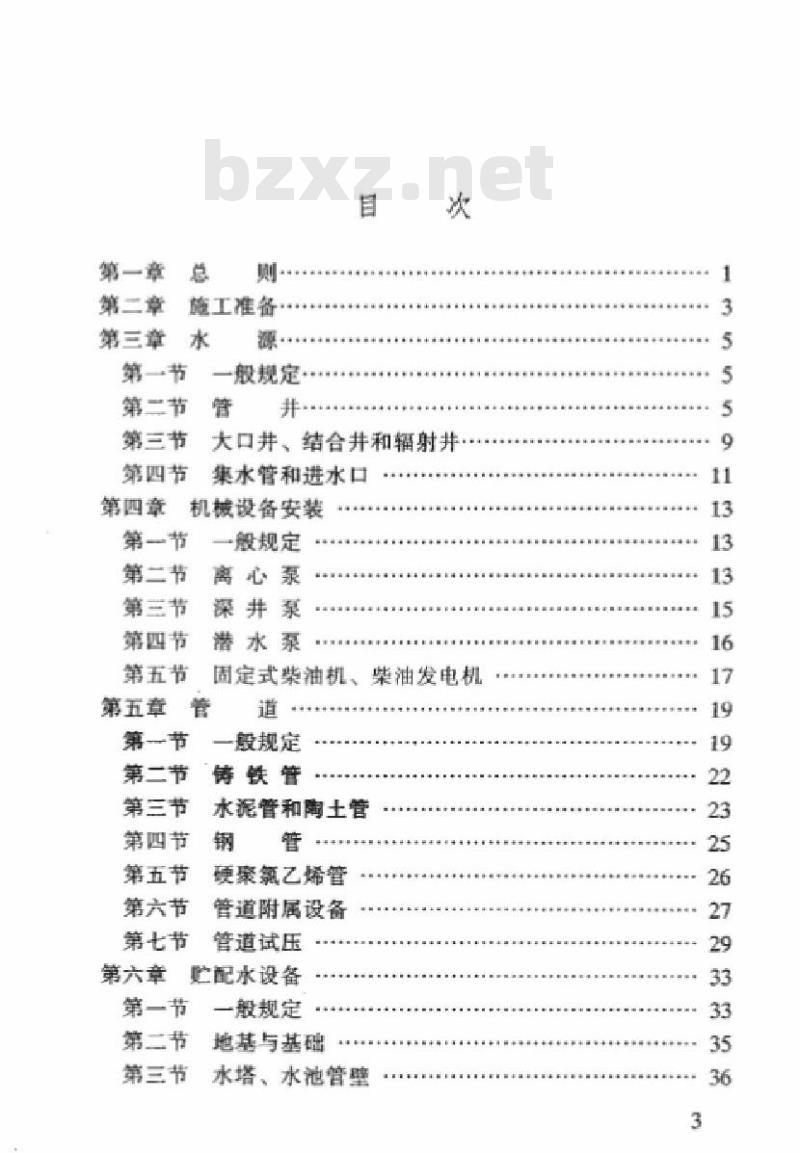

第一章
第二章
施工准备
第三章
第一节
第二节
第三节
第四节
一般规定·
大口井,结合井和辐射井··
集水管和进水口
机械设备安装
第四章
第一节
第二节
第三节
第四节
第五节免费标准下载网bzxz
第五章
一般规定
离心泵
深井票
潜水泵
固定式柴油机、柴油发电机
第一节
第二节
第三节
第四节
第五节
第六节
第七节
第六章
一般规定
铸铁管
水泥管和陶土管
硬璨氟乙烯管
管道附属设备
管道试压
贮配水设备
第一节
第二节
第三节
一般规定
地基与基础
水塔、水池管壁
第四节
第五节
第六节
水塔底和水塔,水池顶盖
装配式钥钢筋泥避土结构
钢丝网水泥构筑物
第七章水处理工程
第一节
第二节
第三节
附录一
附录二
附录三
附录四
附录五
附录六
附录七
附录八
一般现定
水处理设备
环氧树脂粘合剂配合比:
地层土样的分类
水井拍水试验
浮板的计算与制作
压力管道渗水试验方法
管道气压试验
贯人阻力试验法
本规范用词说明
附加说明
(铁路给水排水施工规范)条文说明37
第一章总则
第1.0.1条本规范适用于国家铁路网中1435mm标准轨距铁路给水排水工程的施工。专为工业企业服务的标准轨距路的给水排水工程,可参照本靓范施工。湿陷性黄土,宝年冻土,膨胀土,软土,地震区和雷击区等特殊地区给水排水工程的施工,应符合国家或有关部门现行的标准规范的规定。铁路给水排水的一般建筑工程,如砖石工程,混庭土和钢筋混凝土工程,钻井工程等,施工时尚应按国家现行的有关标准规范执行。
第1.0.2条给水排水工程的施工,应按基本建设程序进行。
第1.0.3条施工中必须合理安排工程进度,与其他有关工程运输等密切配合,避免干扰,减少损失,并保证工程配套按期交付使用。
第1.0.4条给水排水工程必须按照批准的设计文件施工。如变更,应按铁道部现行的变更设计处理办法执行。第1.0.5条施工中采用新技术,新材料,新工艺时,应经主管部门批准,还必须制订不低于本规范水平的质量标准和工艺要求
应从提高管理水平和增加经济效益出发,根据需要和可能,要善确定施工机械化程度
第1.0.6条对于防止污染和公害的工程,必须与主体工程同时安排施工,并保证与主体工程同时交付使用。第1.0.7条施工中的技术安全措施应符合铁道部现行的有关安全规则的规定
第1.0.8条给水排水工程中采用的设备和主要材料,应符1
合国家和铁道部现行的标准,并有合格证件。设备应有储牌。未经鉴定批难的产品不得使用
第二章施工准备
第2.0.1条施工前应进行现场调光。内容包括下列几个方一,报范工设计图纸皮设计单位的技术变底与现场实际情况(如主要给水排水构筑物的位置、坐标基点、水准基点,主要管道节点)及主要工程数量进行核对。必要时,可请设计单位到现场点交
二、材料、劳力、机具是香基本齐备。三收集当的地形地质气象利水文资料,四,既有构筑物(如地下电缆、地下管道)、坟墓文物古迹和附近建筑物等,与本工程的施工有无干扰。五,可利用的当地资源和设施。如工程材料,施工用水,电力供应及通信,交通运输条件,既有房屋和生活物资供应等情况。
六,与当地有关部门,核对确认设计文件中的各类合同和批准书,了解购地,苗补偿及拆迁等条件。七,与给水排水工程相关的其他工程已施工到什么阶段,给水排水工程是否已具备进人施工场地的条件。第2.0.2条编制实施性施工组织设计:选定施工方案、明确施工进度、绘制必要的施工详图、大样图,提出劳力、材料机具数量及调配计划,制定安全防洪、节约和保证质量等重要措施。
第2.0.3条从事建筑安装的各工种和施工机具操作人员,应经过培训或考核。必须熟悉本职的技术操作规程和技术安全规则,从事高空,水下作业的人员,应有考试合格证。并应事先检查身体。
第2.0.4条施工前,对使用和备用的机具应进行周密的检查,井试运转,对不得中断的施工作业,应有专门的各用机具。第2.0.5条施工场地及设施应有总体布置,晚要节的用地少占农,又要特合安全、防火,防洪,环保等要求。临近或位手交近费道和航道的苑工场所,均成先收得生学部门的同意,且异夜均皮设有明品的戒标志和可靠的防护搭施第三章水源
第一节一般规定
第3.1.1条给水工程的施工,应先施工水源部分。施工时应周密组织,连续建成,水下构筑物如进水口,导水管和集水管等)宜安排在枯水季节紧建成器第3.1.2条水源工程在施工过程中,应随时记录和分析实际的水文地质,抽水试验、水质化验等资料。在附近有其他水源时,应观察是否互相干扰,如发现水文地质情况与设计不符,或产水量,水质达不到设计要求时,应迅连会同设计单位处理。第3.1.3条水源抽水试验应记录静水位、动水位、出水量,抽水时间和水质化验(水的化学分析和细菌分析)等资料。当抽水为一个下降以上时,还应绘制水位,流量关系曲线抽水试验应按附录三的规定进行。抽水试验时,如发现水中较长时间夹有大量泥砂,应随时注意井口附近有无竭现象,如有期塌时,应停止工作采取措施。第二节管井
第3.2.1条管井所用的井壁管、滤水管、沉淀管和填人的砾石等,应在开工前准备齐全,以便井孔完成后立印安装。对勘探生产井的减水管和填人的砾石,应根据实际地层情况配备。第3.2.2条用于井壁管,滤水管和沉淀管的管材质量,应符合表3.2.2的规定。
管材名格
非金属管
格快管
焊售经管
无健国管
季直度限装
(mm/m)
管井管材质量要求
内外轻课差
注:已扇性的旧管不得用于管井。管壁厚调养
表面平整、无迎伤、费收
内壁光滑,不得有掉,售
确高度不起过2mm
不博有餐收,气孔,货车
交内和焊尚等缺路,焊接
金周不得爽人暂内
当用转接时,整头机收不
得有乱扣、毛刺、断性和
缺口等快陷
第3.2.3条缝丝滤水管应符合下列要求:一我障客误差不得超过10%。
二,滤水管必须垫筋,纯丝或滤网与井管之间的空原应大于3mm,绩丝间距误差不得超过20%。三,靠丝间就固定方法,可采用焊接或用环氧树脂站合剂站结,采用环氧树脂粘合剂粘结时,可按附录一的配方配制粘合剂。
性:使用环氧树脂帖合精粘结减水丝的水管,在运韩或安装时,严防值击和瞬擦。使用玻瑞纤维增强象乙爆操井滤水丝时,除应特合上违要求外,在运输时应有包装,在存时免月光厢时。
第3.2.4条施工方法和机具类型,应根据地质资料和管井结构选择。开口和终孔直径,应根据井管口径和填砾厚度确定,减水管外的填砾厚度不得小于75mm,在细题粒地层,应根据设计厚度确定。
第3.2.5条采用泥浆护壁钻进时,泥浆质量应符合下列要求:
一,含砂量:冲击钻进不应大于8%,转盘式钻进不应大于12%。
二,比重:一般地层为1.1=1.2.高压自流水和易期地.6·
层,应根据具体情况适当加大泥浆比重。三,帖度:石,粗,中砂层应为1822s,细砂层应为1618sa
四,泥浆比重和孔内泥浆清失量每班测定一次,含砂量和粘度每日副定一次,并作好记录,如发现有不适宜的情况,应随即调整
五,在钻进采用的含水层时,严禁使用向井内投粘土块的方法钻进。
第3.2.6条井孔开钻后,采用的含水层应每2~3m取样一个,变层时加取土样一个:其他地层应每5m取样一个,所取土样应能难确反映原有地层特征,取样部位经实测后应详细记录。
土样按附录二鉴定分类,并绘制地质柱状图,作为确定管并结构的依据。
第3.2.7条钻并作业在交接班时,应检查下列事项,并作出记录:
一井孔中心垂直度。
二,交接班时的进尺和地层地质情况。三、钻具完好程度。
四、机械运转状态及有无不安全的因素。第3.2.8条转盘式钻进时,应遵守下列规定:一开钻后,旋转速度应逐新加快,且在并深15m以内不得加压
二,转盘起动前,需将钻头提离井底,起动后,逐渐放下钻头。
三,钻进旋转速度,普通地层宜用中速,较硬地层宜用低速,较软地层宜用高速。
第3.2.9条冲击钻进时,应遵守下列规定:一及时清理井内岩屑,在坚硬地层每钻进0.35m,松软地层每钻进0.5m,即必须清孔一次。7#
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。

标准图片预览:

- 热门标准
- TB铁路运输标准标准计划
- TB/T3523.2-2018 交流传动电力机车试验方法第2部分:输入特性试验
- TB2105-1989 XX型信号选别器
- TB/T1463-2006 机车轮对组装技术条件
- TB10424-2018 铁路混凝土工程施工质量验收标准
- TB/T3253-2010 电气化铁路接触网绝缘护套
- TB/T3503.1-2018 铁路应用空气动力学第1部分:符号与单位
- TB/T2247-1991 机车牵引齿轮磁粉探伤验收条件
- TB/T2787-1997 机车车轴金相显微检验
- TB/T2624-2011 重型轨道车车轴型式及基本尺寸
- TB/T3503.2-2018 铁路应用空气动力学第2部分:隧道空气动力学效应
- TB/T3520-2018 铁路大型养路机械钢轨打磨车
- TB/T2530-1995 内燃机车柴油机空转油耗试验方法
- TB/T2891-1998 电气化铁道并联电容器静态型高次谐波过流保护技术条件
- TB/T2711-2015 机车、动车组用空气压缩机组试验方法
- TB/T1679-1997 电气化铁道 牵引供电系统电气图用图形符号
网站备案号:湘ICP备2023016450号-1
