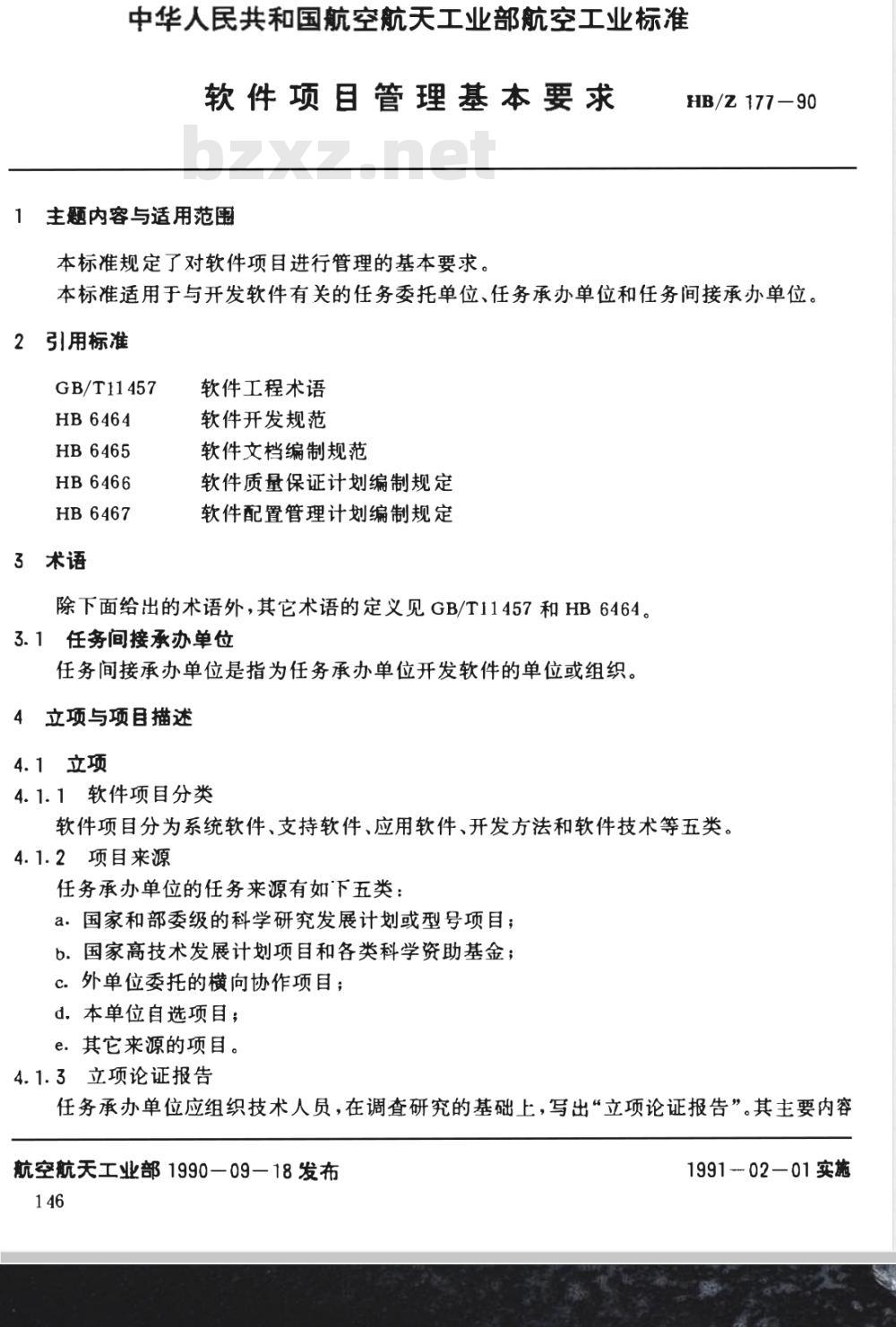

中华人民共和国航空航天工业部航空工业标准软件项目管理基本要求
1 主题内容与适用范围
本标准规定了对软件项目进行管理的基本要求。HB/Z 177—90wwW.bzxz.Net
本标准适用于与开发软件有关的任务委托单位、任务承办单位和任务间接承办单位。2 引用标准
GB/T11457
HB6464
HB 6465
HB 6466
HB6467
3术语
软件工程术语
软件开发规范
软件文档编制规范
软件质量保证计划编制规定
软件配置管理计划编制规定
除下面给出的术语外,其它术语的定义见GB/T11457和HB 6464。3.1任务间接承办单位
任务间接承办单位是指为任务承办单位开发软件的单位或组织。4立项与项自描述
4.1立项
4.1.1软件项目分类
软件项目分为系统软件、支持软件、应用软件、开发方法和软件技术等五类4.1.2项目来源
任务承办单位的任务来源有如下五类:a.国家和部委级的科学研究发展计划或型号项目;b.国家高技术发展计划项目和各类科学资助基金;c.外单位委托的横向协作项目;d.本单位自选项目;
e.其它来源的项目。
4.1.3立项论证报告

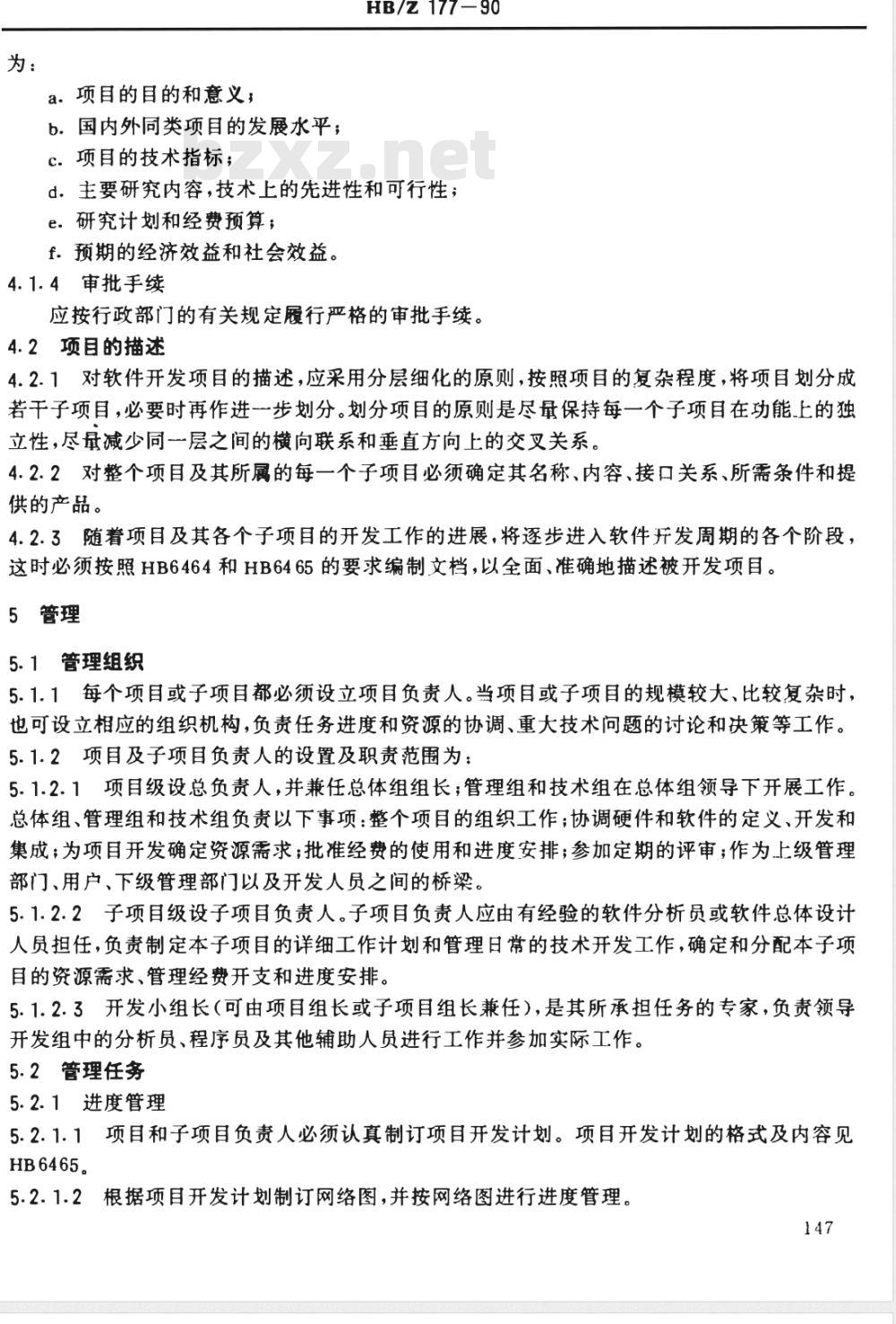

任务承办单位应组织技术人员,在调查研究的基础上,写出“立项论证报告”。其主要内容航空航天工业部 1990—09—18发布146
1991- 02—01实施
a.项目的目的和意义;
b.国内外同类项目的发展水平;c.项目的技术指标;
HB/Z 177-90
d.主要研究内容,技术上的先进性和可行性,e.研究计划和经费预算;
f.预期的经济效益和社会效益。4.1.4审批手续
应按行政部门的有关规定履行严格的审批手续。4. 2 项目的描述
4.2.1对软件开发项目的描述,应采用分层细化的原则,按照项目的复杂程度,将项目划分成若干子项目,必要时再作进一步划分。划分项目的原则是尽量保持每一个子项目在功能上的独立性,尽量减少同一层之间的横向联系和垂直方向上的交叉关系。4.2.2对整个项目及其所属的每一个子项目必须确定其名称、内容、接口关系、所需条件和提供的产品。
4.2.3随着项目及其各个子项目的开发工作的进展,将逐步进入软件开发周期的各个阶段,这时必须按照HB6464和HB6465的要求编制文档,以全面、准确地描述被开发项目。5管理
5.1管理组织
5.1.1每个项目或子项目都必须设立项目负责人。当项目或子项目的规模较大、比较复杂时,也可设立相应的组织机构,负责任务进度和资源的协调、重大技术问题的讨论和决策等工作。5.1.2项目及子项目负责人的设置及职责范围为:5.1.2.1项目级设总负责人,并兼任总体组组长;管理组和技术组在总体组领导下开展工作。总体组、管理组和技术组负责以下事项:整个项目的组织工作;协调硬件和软件的定义、开发和集成;为项目开发确定资源需求;批准经费的使用和进度安排;参加定期的评审;作为上级管理部门、用户、下级管理部门以及开发人员之间的桥梁。5.1.2.2子项目级设子项目负责人。子项目负责人应由有经验的软件分析员或软件总体设计人员担任,负责制定本子项目的详细工作计划和管理日常的技术开发工作,确定和分配本子项目的资源需求、管理经费开支和进度安排。5.1.2.3开发小组长(可由项目组长或子项目组长兼任),是其所承担任务的专家,负责领导开发组中的分析员、程序员及其他辅助人员进行工作并参加实际工作。5. 2管理任务
5.2.1进度管理
5.2.1.1项目和子项目负责人必须认真制订项目开发计划。项目开发计划的格式及内容见HB6465。
5.2.1.2根据项目开发计划制订网络图,并按网络图进行进度管理。147

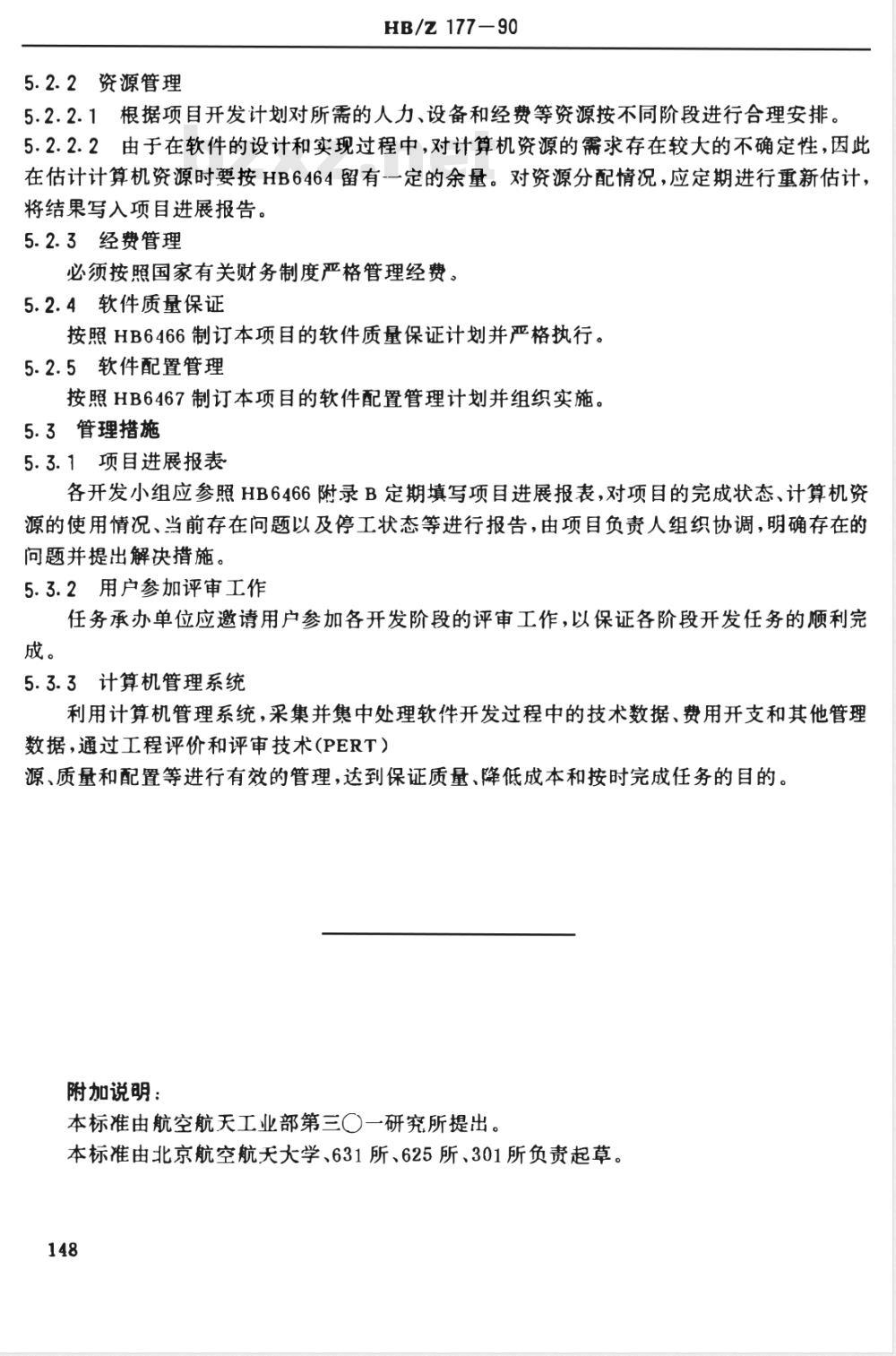

5. 2. 2资源管理
HB/Z 177—90
5.2.2.1根据项目开发计划对所需的人力、设备和经费等资源按不同阶段进行合理安排。5.2.2.2由于在软件的设计和实现过程中,对计算机资源的需求存在较大的不确定性,因此在估计计算机资源时要按HB6464 留有-一定的余量。对资源分配情况,应定期进行重新估计,将结果写入项目进展报告。
5. 2.3经费管理
必须按照国家有关财务制度严格管理经费。5.2.4软件质量保证
按照HB6466制订本项目的软件质量保证计划并严格执行。5.2.5软件配置管理
按照HB6467制订本项目的软件配置管理计划并组织实施。5.3管理措施
5.3.1项目进展报表
各开发小组应参照HB6466附录B定期填写项目进展报表,对项目的完成状态、计算机资源的使用情况、当前存在问题以及停工状态等进行报告,由项目负责人组织协调,明确存在的问题并提出解决措施。
5.3.2用户参加评审工作
任务承办单位应邀请用户参加各开发阶段的评审工作,以保证各阶段开发任务的顺利完成。
5.3.3计算机管理系统
利用计算机管理系统,采集并集中处理软件开发过程中的技术数据、费用开支和其他管理数据,通过工程评价和评审技术(PERT)源、质量和配置等进行有效的管理,达到保证质量、降低成本和按时完成任务的目的。附加说明:
本标准由航空航天工业部第三一研究所提出。本标准由北京航空航天大学、631所、625所、301所负责起草。148
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。
1 主题内容与适用范围
本标准规定了对软件项目进行管理的基本要求。HB/Z 177—90wwW.bzxz.Net
本标准适用于与开发软件有关的任务委托单位、任务承办单位和任务间接承办单位。2 引用标准
GB/T11457
HB6464
HB 6465
HB 6466
HB6467
3术语
软件工程术语
软件开发规范
软件文档编制规范
软件质量保证计划编制规定
软件配置管理计划编制规定
除下面给出的术语外,其它术语的定义见GB/T11457和HB 6464。3.1任务间接承办单位
任务间接承办单位是指为任务承办单位开发软件的单位或组织。4立项与项自描述
4.1立项
4.1.1软件项目分类
软件项目分为系统软件、支持软件、应用软件、开发方法和软件技术等五类4.1.2项目来源
任务承办单位的任务来源有如下五类:a.国家和部委级的科学研究发展计划或型号项目;b.国家高技术发展计划项目和各类科学资助基金;c.外单位委托的横向协作项目;d.本单位自选项目;
e.其它来源的项目。
4.1.3立项论证报告
任务承办单位应组织技术人员,在调查研究的基础上,写出“立项论证报告”。其主要内容航空航天工业部 1990—09—18发布146
1991- 02—01实施
a.项目的目的和意义;
b.国内外同类项目的发展水平;c.项目的技术指标;
HB/Z 177-90
d.主要研究内容,技术上的先进性和可行性,e.研究计划和经费预算;
f.预期的经济效益和社会效益。4.1.4审批手续
应按行政部门的有关规定履行严格的审批手续。4. 2 项目的描述
4.2.1对软件开发项目的描述,应采用分层细化的原则,按照项目的复杂程度,将项目划分成若干子项目,必要时再作进一步划分。划分项目的原则是尽量保持每一个子项目在功能上的独立性,尽量减少同一层之间的横向联系和垂直方向上的交叉关系。4.2.2对整个项目及其所属的每一个子项目必须确定其名称、内容、接口关系、所需条件和提供的产品。
4.2.3随着项目及其各个子项目的开发工作的进展,将逐步进入软件开发周期的各个阶段,这时必须按照HB6464和HB6465的要求编制文档,以全面、准确地描述被开发项目。5管理
5.1管理组织
5.1.1每个项目或子项目都必须设立项目负责人。当项目或子项目的规模较大、比较复杂时,也可设立相应的组织机构,负责任务进度和资源的协调、重大技术问题的讨论和决策等工作。5.1.2项目及子项目负责人的设置及职责范围为:5.1.2.1项目级设总负责人,并兼任总体组组长;管理组和技术组在总体组领导下开展工作。总体组、管理组和技术组负责以下事项:整个项目的组织工作;协调硬件和软件的定义、开发和集成;为项目开发确定资源需求;批准经费的使用和进度安排;参加定期的评审;作为上级管理部门、用户、下级管理部门以及开发人员之间的桥梁。5.1.2.2子项目级设子项目负责人。子项目负责人应由有经验的软件分析员或软件总体设计人员担任,负责制定本子项目的详细工作计划和管理日常的技术开发工作,确定和分配本子项目的资源需求、管理经费开支和进度安排。5.1.2.3开发小组长(可由项目组长或子项目组长兼任),是其所承担任务的专家,负责领导开发组中的分析员、程序员及其他辅助人员进行工作并参加实际工作。5. 2管理任务
5.2.1进度管理
5.2.1.1项目和子项目负责人必须认真制订项目开发计划。项目开发计划的格式及内容见HB6465。
5.2.1.2根据项目开发计划制订网络图,并按网络图进行进度管理。147
5. 2. 2资源管理
HB/Z 177—90
5.2.2.1根据项目开发计划对所需的人力、设备和经费等资源按不同阶段进行合理安排。5.2.2.2由于在软件的设计和实现过程中,对计算机资源的需求存在较大的不确定性,因此在估计计算机资源时要按HB6464 留有-一定的余量。对资源分配情况,应定期进行重新估计,将结果写入项目进展报告。
5. 2.3经费管理
必须按照国家有关财务制度严格管理经费。5.2.4软件质量保证
按照HB6466制订本项目的软件质量保证计划并严格执行。5.2.5软件配置管理
按照HB6467制订本项目的软件配置管理计划并组织实施。5.3管理措施
5.3.1项目进展报表
各开发小组应参照HB6466附录B定期填写项目进展报表,对项目的完成状态、计算机资源的使用情况、当前存在问题以及停工状态等进行报告,由项目负责人组织协调,明确存在的问题并提出解决措施。
5.3.2用户参加评审工作
任务承办单位应邀请用户参加各开发阶段的评审工作,以保证各阶段开发任务的顺利完成。
5.3.3计算机管理系统
利用计算机管理系统,采集并集中处理软件开发过程中的技术数据、费用开支和其他管理数据,通过工程评价和评审技术(PERT)源、质量和配置等进行有效的管理,达到保证质量、降低成本和按时完成任务的目的。附加说明:
本标准由航空航天工业部第三一研究所提出。本标准由北京航空航天大学、631所、625所、301所负责起草。148
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。

标准图片预览:



- 其它标准
- 热门标准
- 航空工业行业标准(HB)
- HB4-1969-2002 扩口式管接头的堵盖
- HB2-31-1983 挤压型材合页用通条
- HB4267-2004 钢丝螺套用标准螺孔环的校通-通螺纹塞规 T—T
- HB5453-2004 铝合金化学铣切保护涂料规范
- HB4582-1992 工具用铣刀 六齿立铣刀用槽铣刀 D=56?80mm
- HB6911-1994 数控铣床加工铝合金用三齿削平型直柄粗加工立铣刀 d=25~45mm
- HB2-1972-1983 双盘快卸锁
- HB7546-1997 加工钛合金用焊硬质合金螺旋刀片的二齿削平型直柄数控立铣刀 d=16~32mm
- HB2654-1976 板牙夹头用转接套
- HB2779-1976 立式车床用短转接衬套
- HB2661-1976 钻头及车刀转接刀座
- HB5483-1991 飞机整体油箱及燃油舱用聚硫密封剂通用规范
- HB2-26-1983 挤压型材合页片
- HB7547-1997 加工钛合金用焊硬质合金螺旋刀片的二齿端刃过中心削平型直柄数控立铣刀 d=16~32mm
- HB7559-1997 加工钛合金用焊硬质合金螺旋刀片的二齿端刃过中心莫氏圆锥柄数控立铣刀 d=16~32mm
- 行业新闻
- 分析师对比特币价格预测意见分歧;周五抛售刷新市场情绪
- BlockDAG的X1移动矿工用户突破200万:预售额飙升至3.15亿美元,SHIB展望2030年增长,而WLD面临困境!
- 2025年6月24日Solana(SOL)价格预测
- 以太坊巨鲸60秒内抛售3.21亿美元!但激烈博弈仍在继续
- 六月最热门的山寨币:3种值得关注并立即买入
- 币安推出更高代币透明度标准,新增锁定地址和持仓集中度指标功能供用户使用
- 加拿大现货XRP ETF在多伦多证券交易所正式上线
- 凯泽称唯有比特币重要,痛批美国政客参与“垃圾币”
- 埃隆·马斯克的人工智能公司面临法律诉讼,原因如下
- BRIC Token是什么意思?Redbrick项目背景与潜力解析
- CEXP代币与CEX.IO:老牌交易所如何通过游戏化突围
- 比特币主导地位创新高,山寨币季希望渐消
- 据报道,Circle员工错失了30亿美元未实现利润
- Ripple IPO传闻升温——XRP会突破3美元大关吗?
- 分析师因Ruvi AI(RUVI)审计和持有者热捧而预测其将达1美元,雪崩协议(AVAX)能否跟上节奏?
请牢记:“bzxz.net”即是“标准下载”四个汉字汉语拼音首字母与国际顶级域名“.net”的组合。 ©2009 标准下载网 www.bzxz.net 本站邮件:bzxznet@163.com
网站备案号:湘ICP备2023016450号-1
网站备案号:湘ICP备2023016450号-1
